Nouvelle piscine de Villejean à Rennes : les coûts du projet en hausse, mais les délais tenus
Un visuel du futur bâtiment
Publicité
Quelques infos trouvés sur le controversé projet de prolongation du Mem1, et du projet Mem 2 (déplacement du Mem) sur Geobretagne : Examen au cas par cas
https://geobretagne.fr/pub/dreal_b/ae/c … 010405.zip
https://geobretagne.fr/pub/dreal_b/ae/c … 010015.zip
Le projet prévoie la suppression d'alignements d'arbres et de 250 places de parking (les usagers du Roahzon Park, n'utilisant pas les transports en commun , ou ne pouvant utiliser les transports en commun, et potentiellement usager de ces 250 place seront ravis. Alors même qu'il y a une politique tout à fait légitime "anti stationnement génant" les soirs de match ). L'emprise au sol semble bien plus conséquente le MeM 1 actuel
Le déplacement a lieu sur une parcelle privée de la Ville, et non plus sur le domaine public comme c'était le cas jusqu'à présent. (Pas d'infos si il s'agit d'une vente du foncier de la ville, d'une location, si cela permet d'esquiver la redevance d'occupation qui avait fait polémique dans le rapport de la cour des comptes)
Un nouveau centre aquatique verra le jour en 2025
Six communes (Pacé, Saint-Gilles, Montgermont, Le Rheu, La Chapelle-Thouarault et L’Hermitage) participeront financièrement, aux côtés de la région et du conseil départemental, à la construction de cet équipement de 4.000 m² dont l’enveloppe avoisine les 11 millions d’euros.
Jeux aquatiques et balnéothérapie
Plus modeste que prévu, cette piscine intercommunale disposera d’un bassin de 25 mètres avec cinq couloirs de nage, d’un bassin de loisirs de 150 m², d’une aire de jeux aquatiques avec pataugeoire et toboggan, d’un espace balnéothérapie et d’un solarium végétal à l’extérieur.
https://www.20minutes.fr/rennes/4036174 … -jour-2025
Avatar : Rame CAF Urbos 3 sur le pont Battant à Besançon du réseau Ginko
Lien du site internet sur la chronologie des TCSP en France sauf Paris :
https://chronologie-tcsp-france.fr/
A quoi va ressembler le futur centre aquatique de Pacé
Avec un visuel différent de l'article posté par greg59
Le PC de la reconstruction-extension de la Piverdière : Raphi
A noter que juste après, j'ai croisé une quinzaine de joueurs du SRFC en vélo. J'ai failli rentrer dans Flavien Tait qui déboulait d'un virage mais si vous supportez le Stade Rennais rassurez vous je n'ai pas terminé sa saison avant même qu'elle ne commence
Tant que c'est pas Terrier ça va !

Un recours en justice contre les travaux du centre d’entraînement du Stade Rennais à la Piverdière
Ils dormaient pendant les 2 mois suivant la délivrance du PC, qui leur aurait permis de contester le permis ? Ils se réveillent seulement quand les travaux commencent...
Le projet de maison du cinéma à Rennes, dans l’ancien Arvor, est abandonné
Alors qu’une maison du cinéma devait s’installer dans l’ancien bâtiment de l’Arvor, rue d’Antrain à Rennes, la Ville a abandonné le projet, expliquant ne pas être en mesure de réaliser les travaux de remise en état du lieu estimés à 2 millions d’euros. Elle est toutefois disposée à le vendre pour un projet privé à vocation culturelle.
En l'espace d'une semaine la ville vend au privé l'hôtel d'artillerie, la chapelle St-Yves et maintenant l'Arvor. Allez une petite pièce sur un projet privé des plus banals avec salle d'expo et resto bistronomique mettant en valeur les produits locaux bretons.. 🙃
A qui le tour maintenant ? La prison J.Cartier ?
Vouloir plus pour Rennes, une ville sans rayonnement & renfermée sur elle-même.
C'est plutôt l'Etat qui vend l'hôtel d'artillerie, ça n'appartient pas à la ville mais à l'armée si ? Cela dit je me demande pourquoi la ville a acheté la prison si elle a peur des travaux coûteux.
walden35 a écrit:
C'est plutôt l'Etat qui vend l'hôtel d'artillerie, ça n'appartient pas à la ville mais à l'armée si ? Cela dit je me demande pourquoi la ville a acheté la prison si elle a peur des travaux coûteux.
Oui c'est l'Etat

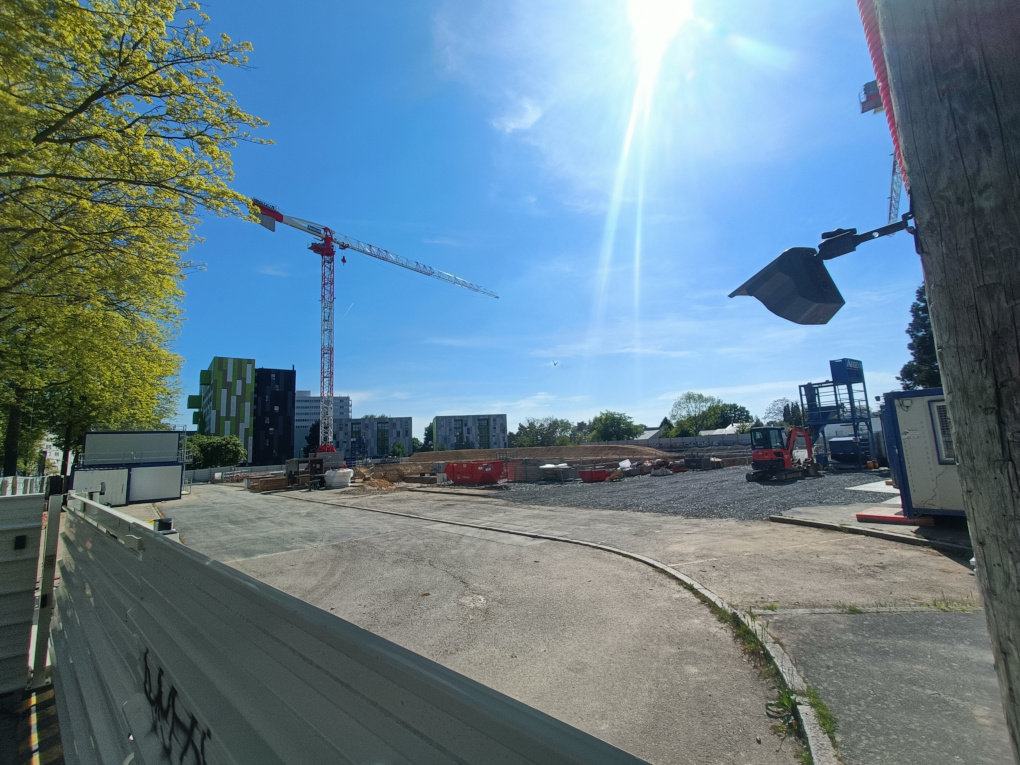

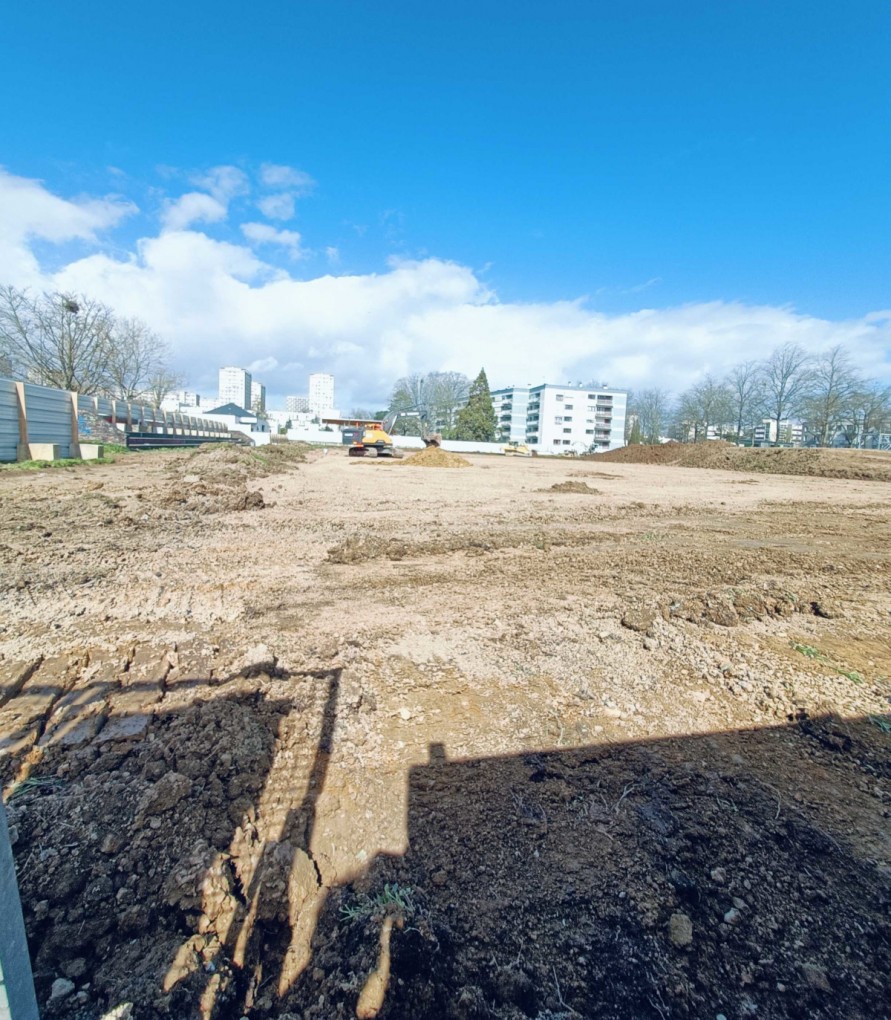

Début des travaux préparatoires pour la nouvelle piscine de Villejean (démantèlement du terrain de rugby et réseaux). La construction en elle-même démarrera dans quelques semaines
Renz a écrit:
Quelques infos trouvés sur le controversé projet de prolongation du Mem1, et du projet Mem 2 (déplacement du Mem) sur Geobretagne : Examen au cas par cas
https://geobretagne.fr/pub/dreal_b/ae/c … 010405.zip
https://geobretagne.fr/pub/dreal_b/ae/c … 010015.zip
https://i.ibb.co/XpKWtZm/MEM2bis.jpg
https://i.ibb.co/V3zN2jw/MEM2.jpg
Le projet prévoie la suppression d'alignements d'arbres et de 250 places de parking (les usagers du Roahzon Park, n'utilisant pas les transports en commun , ou ne pouvant utiliser les transports en commun, et potentiellement usager de ces 250 place seront ravis. Alors même qu'il y a une politique tout à fait légitime "anti stationnement génant" les soirs de match ). L'emprise au sol semble bien plus conséquente le MeM 1 actuel
Le déplacement a lieu sur une parcelle privée de la Ville, et non plus sur le domaine public comme c'était le cas jusqu'à présent. (Pas d'infos si il s'agit d'une vente du foncier de la ville, d'une location, si cela permet d'esquiver la redevance d'occupation qui avait fait polémique dans le rapport de la cour des comptes)
https://i.ibb.co/mDPww09/Form.jpg
https://i.ibb.co/0hhRZNK/form2.jpg
Le projet du MEM 2 avance avec l'enquête publique prévue du 2 au 16 avril 2024

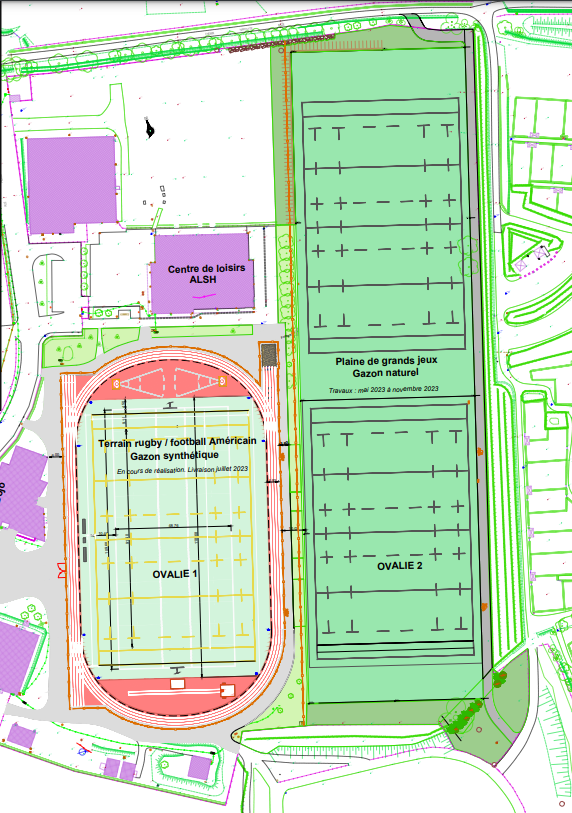

Projet de déclassement d'une emprise au sol d'environ 9 500 m² relevant du domaine public routier, située à Rennes (35000) au nord de la voie dénommée Route de Sainte-Foix et au sud de la Vilaine correspondant à une partie d'un parc de stationnement (parcelles cadastrées 29p, 30p, 31p et 92p).
https://metropole.rennes.fr/les-procedu … s-en-cours
Hoolen a écrit:
Vu ce midi, ça travaille les réseaux sur le terrain mais également rue Joseph Martray j'ai l'impression. (photo un peu flou, m'en suis rendu compte après mon footing, dommage !)
Donc tout comme ce qui était annoncé dans la presse en début de semaine.
https://www.pss-archi.eu/photos/membres … 89iidp.jpgHoolen

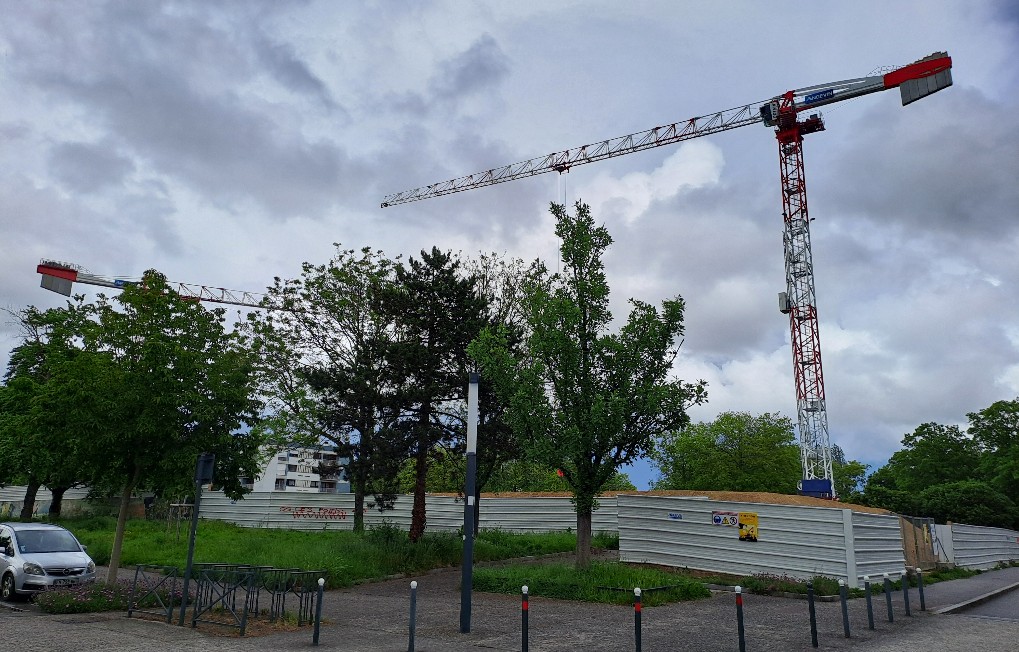

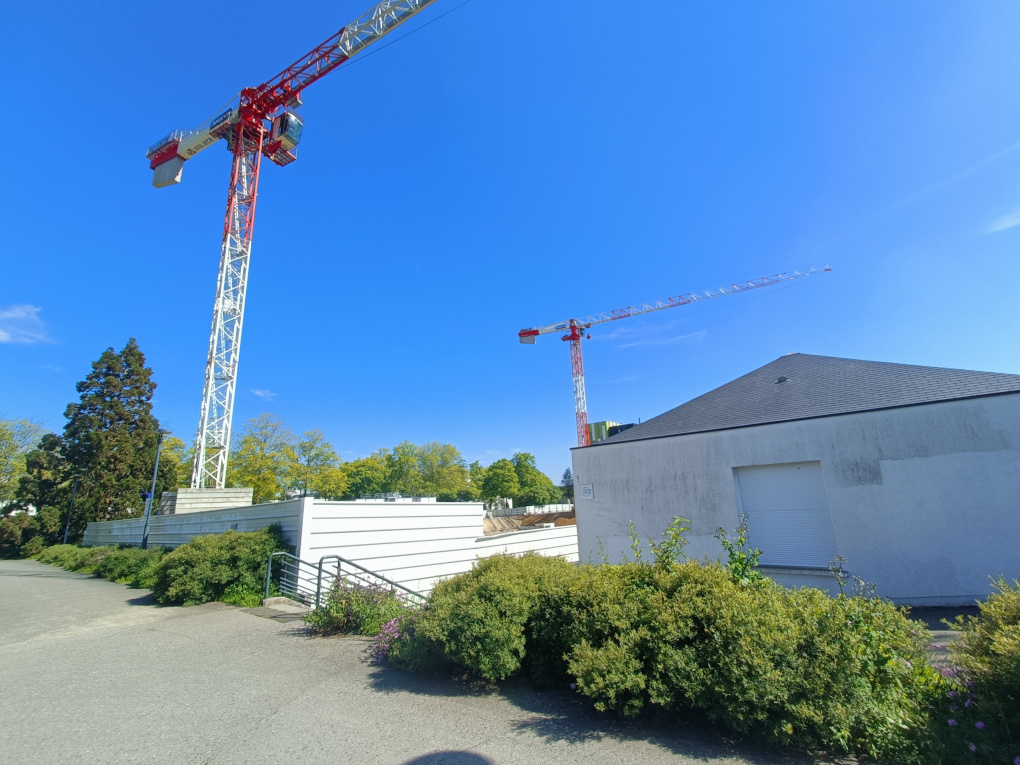

Une 2ème grue est en cours de montage sur le chantier de la nouvelle piscine de Villejean.
Condate a écrit:
Une 2ème grue est en cours de montage sur le chantier de la nouvelle piscine de Villejean.

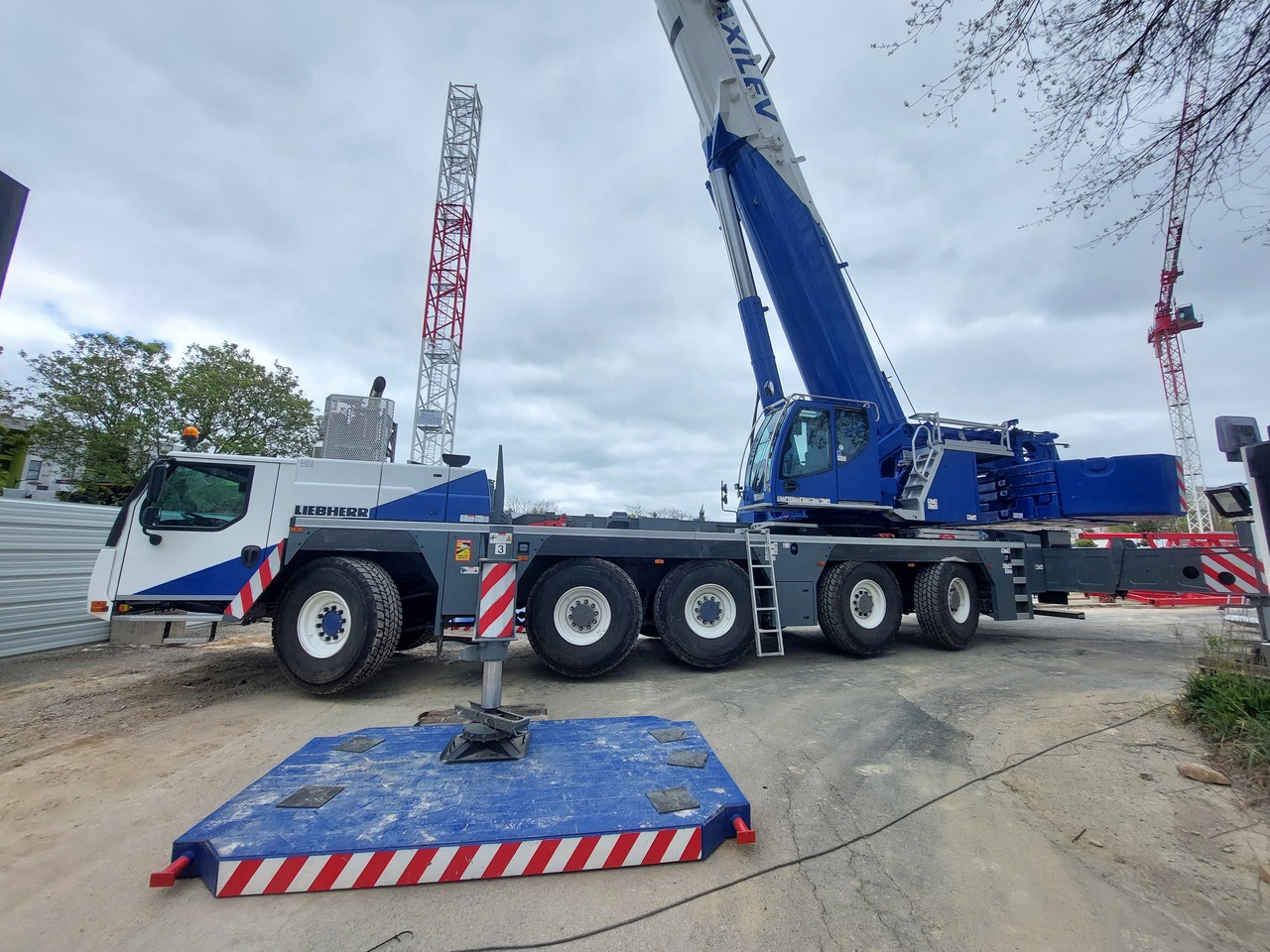

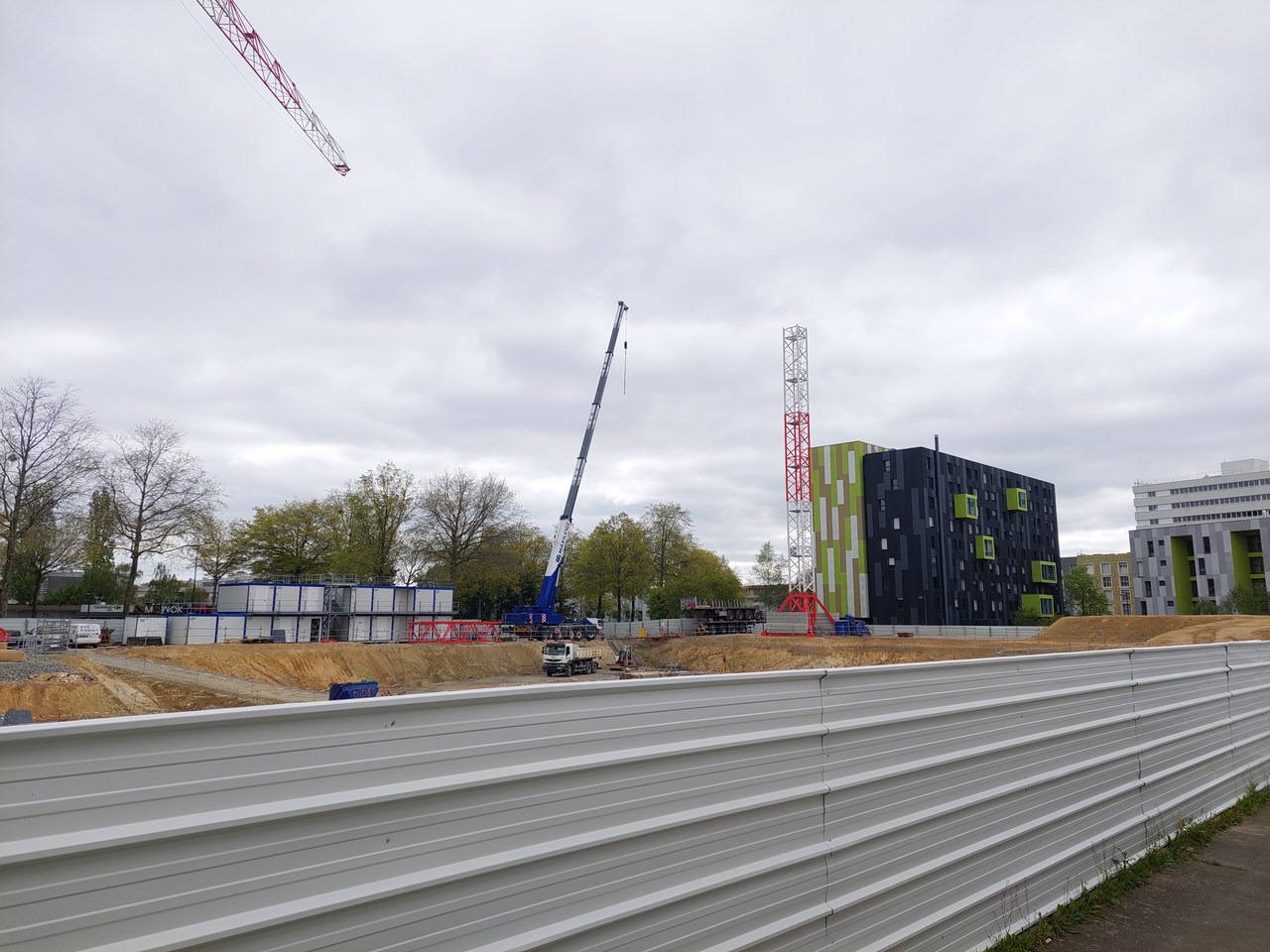

Quelques photos de ce midi, avec la grue mobile utilisée pour le montage et les remorques (pour apporter les contrepoids je suppose, vu leurs 4 essieux) empilées ; et un grand trou au milieu.

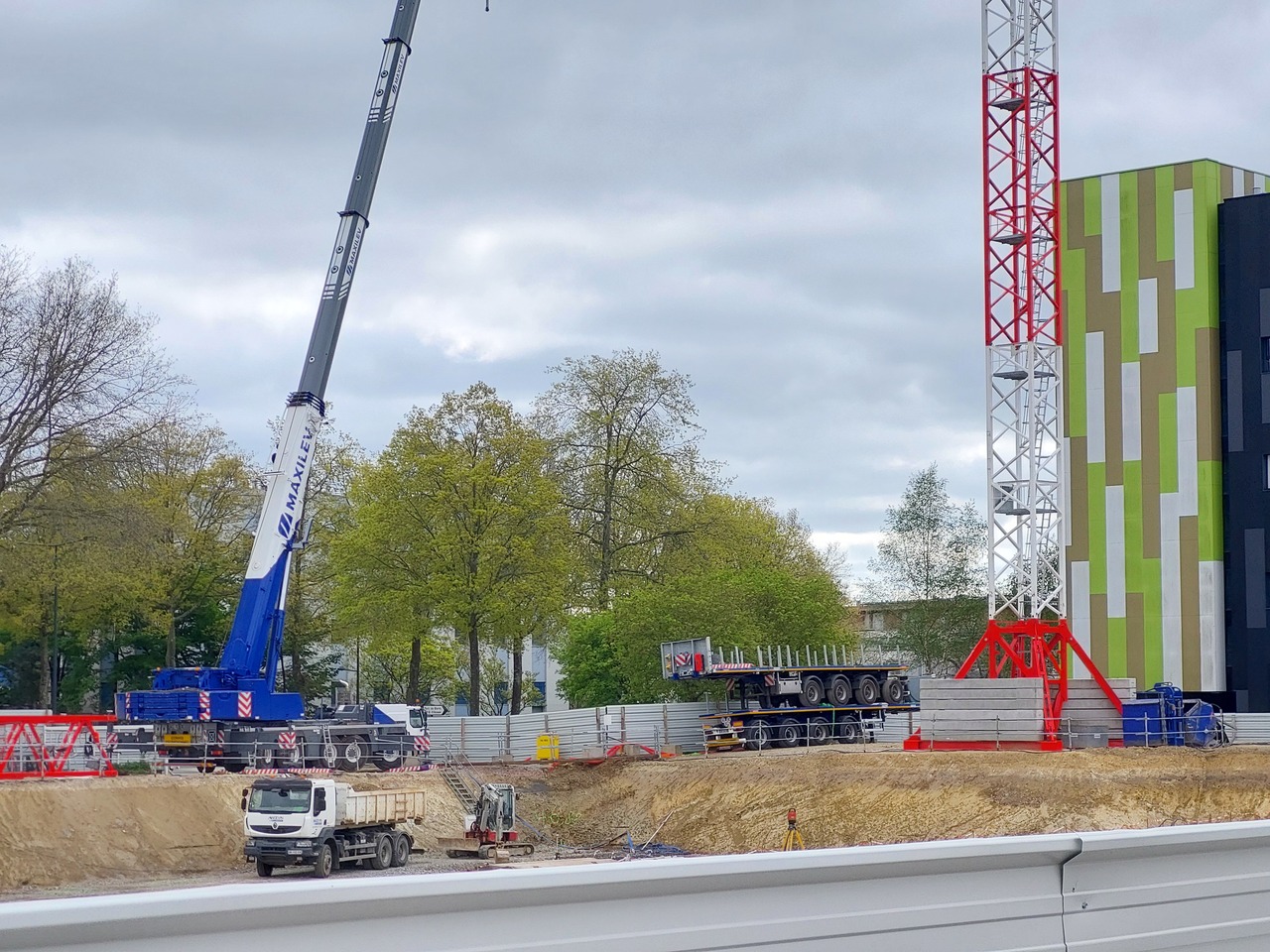

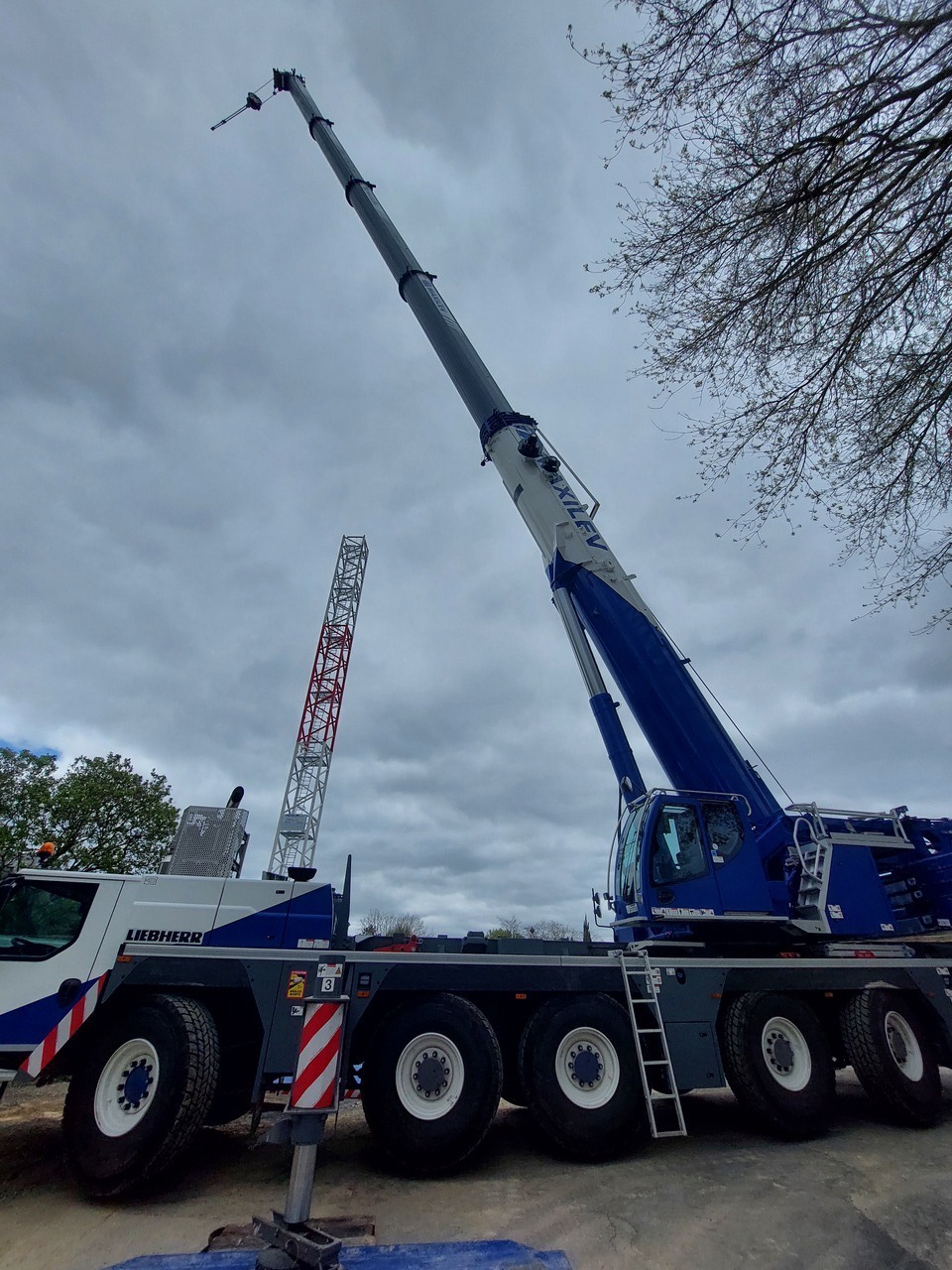

En fin d'après-midi ils avaient fini de monter la tour et mis la cabine en haut de cette grue (qui est plus haute que la première), il reste toute la partie horizontale à installer.
Le sujet a été renommé à la demande de Raphi, il sera dédié aux équipements sportifs et aux sports:
Avatar : Rame CAF Urbos 3 sur le pont Battant à Besançon du réseau Ginko
Lien du site internet sur la chronologie des TCSP en France sauf Paris :
https://chronologie-tcsp-france.fr/
Le document détaillé de la Ville de Rennes, qui permet d'avoir un calendrier précis (ainsi que beaucoup d'autres précisions) :
Choix du MOE : octobre 2024 à mai 2025
Conception du projet : mai 2025 à mars 2026
Consultation des entreprises : mars 2026 à juillet 2026
Déroulement des travaux : septembre 2026 à mars 2028
Livraison : mars 2028
