On passe maintenant sous le premier ouvrage de Novello :
https://zupimages.net/up/19/45/hbw4.jpg

06-11-2019 18:09
H
HLZ317
Tour Eiffel
H
Date d'inscription: 08-05-2016
Hors ligne

Terrassement terminé pour le tronçon de Barrazer ! Il ne reste plus que les réseaux :
https://zupimages.net/up/19/45/alf9.jpg
https://zupimages.net/up/19/45/vuu8.jpg
https://zupimages.net/up/19/45/mfn7.jpg

A noter que ce tronçon pourra être relié au précédent presque terminé (à équiper en glissières et signalisation) une fois les accès au quartier de Phénix Dental terminés...

06-11-2019 18:14
H
HLZ317
Tour Eiffel
H
Date d'inscription: 08-05-2016
Hors ligne

A Landeleau l'ouvrage est terminé plus qu'à remblayer et enlever les buses provisoires pour faire passer la route :
https://zupimages.net/up/19/45/mjwk.jpg

Normalement si les délais sont respectés il reste un an de travaux pour terminer les 12 kilomètres !

Dernière modification par HLZ317: 06-11-2019 18:15
17-12-2019 12:17
H
HLZ317
Tour Eiffel
H
Date d'inscription: 08-05-2016
Hors ligne

Nouveau passage en cette fin d'année 2019 :

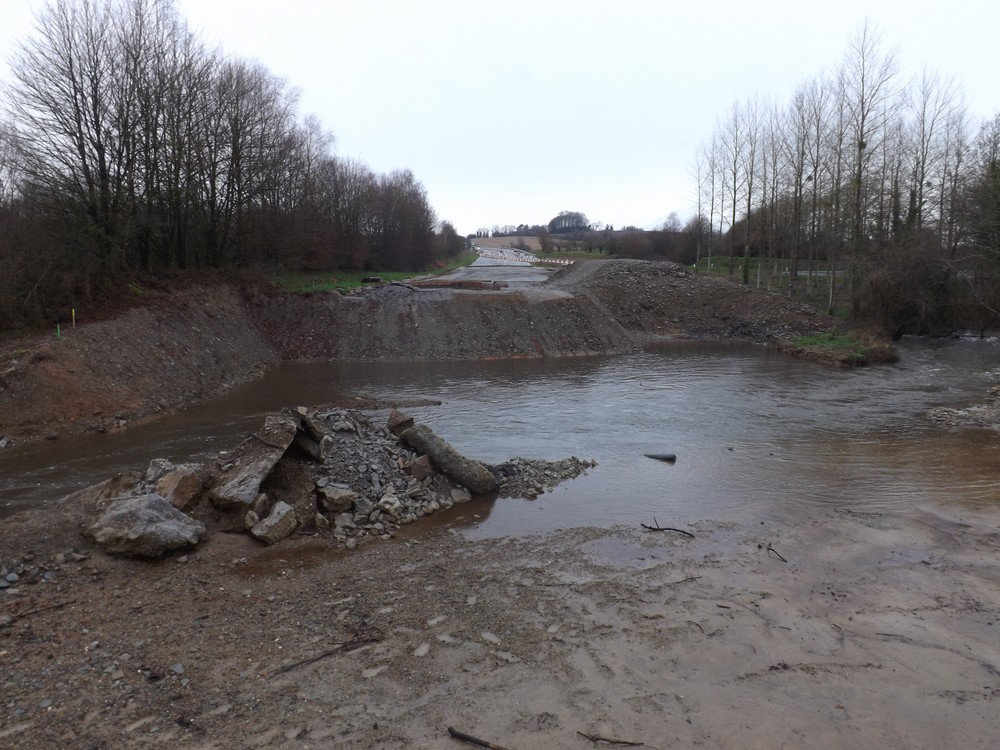

Du côté de Lennon le niveau d'eau n'a toujours pas baissé, le pont n'a donc pas pu être mis en place :
https://zupimages.net/up/19/51/a5ew.jpg

17-12-2019 13:05
H
HLZ317
Tour Eiffel
H
Date d'inscription: 08-05-2016
Hors ligne

Le terrassement est terminé jusqu'à l'échangeur ouest de Châteauneuf-du-Faou :
https://zupimages.net/up/19/51/zzo2.jpg

17-12-2019 13:06
H
HLZ317
Tour Eiffel
H
Date d'inscription: 08-05-2016
Hors ligne

Réalisation d'une seconde bretelle sur cet échangeur :
https://zupimages.net/up/19/51/i8fn.jpg

17-12-2019 13:07
H
HLZ317
Tour Eiffel
H
Date d'inscription: 08-05-2016
Hors ligne

Le remblai est au niveau des ponts :
https://zupimages.net/up/19/51/ckj3.jpg

17-12-2019 13:09
H
HLZ317
Tour Eiffel
H
Date d'inscription: 08-05-2016
Hors ligne

Passage de l'autre côté au Nord de Châteauneuf-du-Faou le temps de mettre les bretelles aux normes en direction de Rennes :
https://zupimages.net/up/19/51/g1ly.jpg
https://zupimages.net/up/19/51/svdp.jpg

17-12-2019 13:11
H
HLZ317
Tour Eiffel
H
Date d'inscription: 08-05-2016
Hors ligne

Remblai terminé pour le pont de la voie verte :
https://zupimages.net/up/19/51/x642.jpg

17-12-2019 13:13
H
HLZ317
Tour Eiffel
H
Date d'inscription: 08-05-2016
Hors ligne

Au niveau de Phénix Dental l'itinéraire de substitution est presque terminé :
https://zupimages.net/up/19/51/5u5k.jpg
https://zupimages.net/up/19/51/hhi0.jpg

17-12-2019 13:15
H
HLZ317
Tour Eiffel
H
Date d'inscription: 08-05-2016
Hors ligne

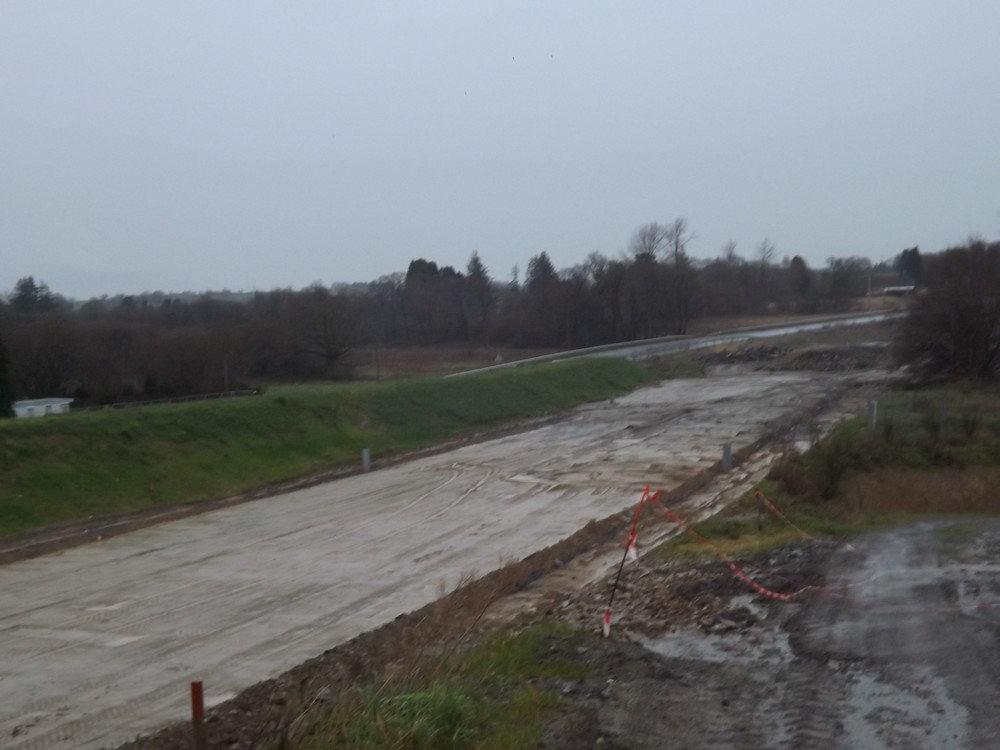

Sur le tronçon de Barazer il ne manque plus que la couche de finition avant l'enrobé :
https://zupimages.net/up/19/51/trj5.jpg
https://zupimages.net/up/19/51/07dk.jpg
https://zupimages.net/up/19/51/kujj.jpg

17-12-2019 13:18
H
HLZ317
Tour Eiffel
H
Date d'inscription: 08-05-2016
Hors ligne

Il reste à peine 100 mètres de réseaux à terminer :
https://zupimages.net/up/19/51/263f.jpg
https://zupimages.net/up/19/51/4wl1.jpg

17-12-2019 13:22
H
HLZ317
Tour Eiffel
H
Date d'inscription: 08-05-2016
Hors ligne

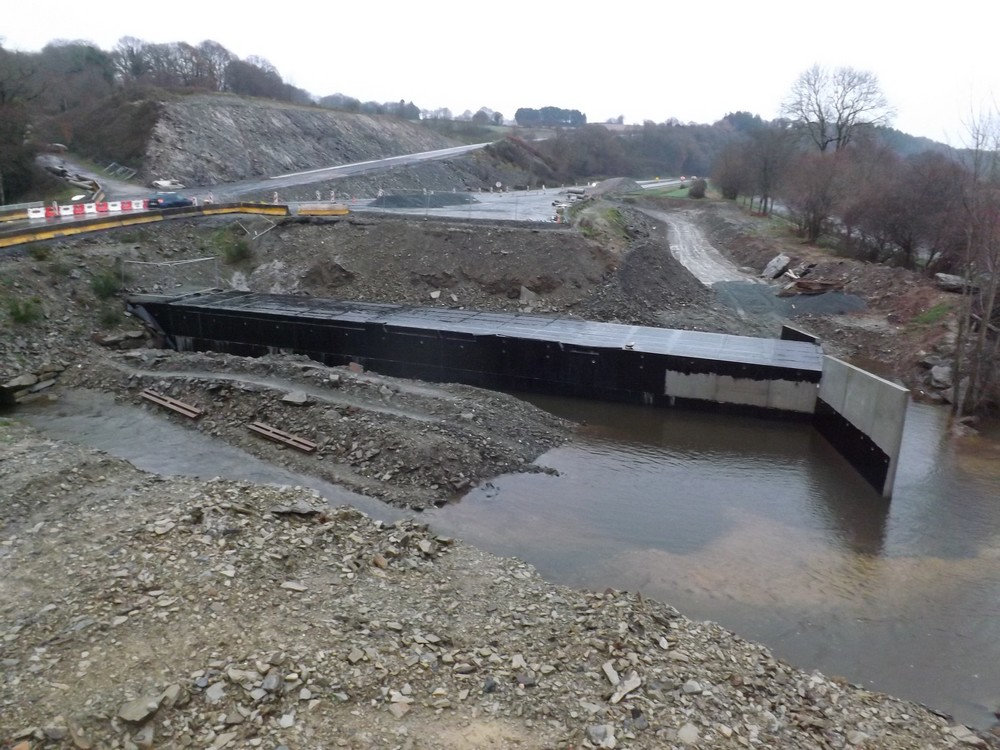

Le remblai du dernier ouvrage au niveau du canal est toujours rendu impossible par la météo :
https://zupimages.net/up/19/51/fr28.jpg

A noter que le dernier tronçon entre les deux échangeurs de Châteauneuf-du-Faou a été attribué à Pigeon TP qui devrait commencer le chantier début 2020  H2

22-12-2019 22:49
H
HLZ317
Tour Eiffel
H
Date d'inscription: 08-05-2016
Hors ligne
10-02-2020 14:22
H
HLZ317
Tour Eiffel
H
Date d'inscription: 08-05-2016
Hors ligne

Rostrenen au niveau du Leclerc :
https://zupimages.net/up/20/07/clmd.jpg
https://zupimages.net/up/20/07/0hce.jpg

10-02-2020 14:24
H
HLZ317
Tour Eiffel
H
Date d'inscription: 08-05-2016
Hors ligne

https://zupimages.net/up/20/07/x1al.jpg

10-02-2020 14:25
H
HLZ317
Tour Eiffel
H
Date d'inscription: 08-05-2016
Hors ligne

Début de réalisation d'un ouvrage grande faune :
https://zupimages.net/up/20/07/2xs3.jpg

Dernière modification par HLZ317: 10-02-2020 14:34
10-02-2020 14:26
H
HLZ317
Tour Eiffel
H
Date d'inscription: 08-05-2016
Hors ligne

Doublement d'un pont à la sortie de Gouarec :
https://zupimages.net/up/20/07/t5il.jpg

10-02-2020 14:44
H
HLZ317
Tour Eiffel
H
Date d'inscription: 08-05-2016
Hors ligne

A Châteauneuf-du-Faou maintenant :

Réalisation de réseaux au niveau de l'échangeur :
https://zupimages.net/up/20/07/2xgq.jpg

10-02-2020 14:47
H
HLZ317
Tour Eiffel
H
Date d'inscription: 08-05-2016
Hors ligne

La chaussé sud semble prête pour l'enrobé avant le second ouvrage de Novello :
https://zupimages.net/up/20/07/r7fk.jpg

10-02-2020 14:48
H
HLZ317
Tour Eiffel
H
Date d'inscription: 08-05-2016
Hors ligne

Le second ouvrage de Novello est presque terminé :
https://zupimages.net/up/20/07/zcu6.jpg

10-02-2020 14:49
H
HLZ317
Tour Eiffel
H
Date d'inscription: 08-05-2016
Hors ligne

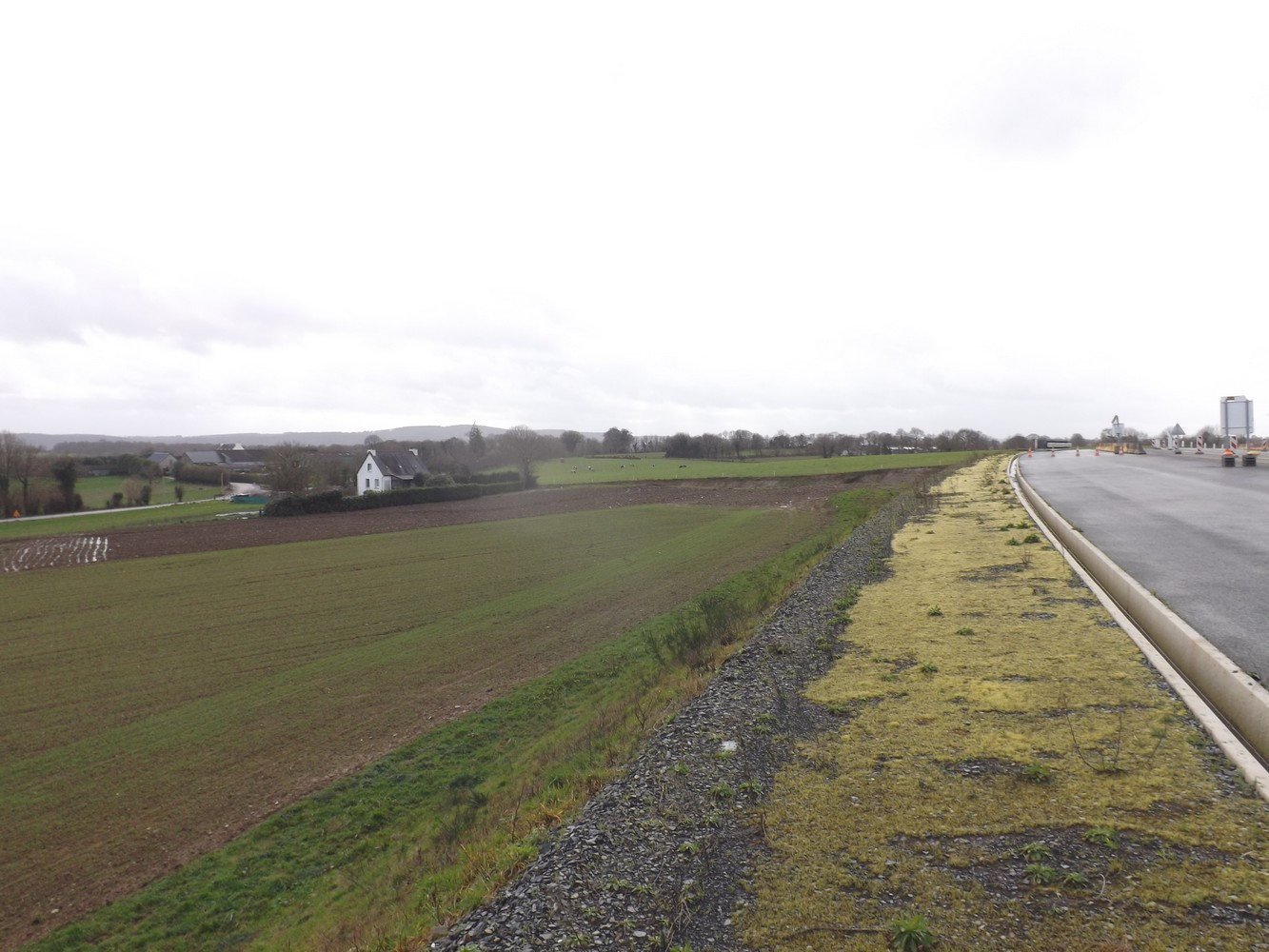

Retour à l'herbe au niveau de Phénix Dental sur l'ancien tracé :
https://zupimages.net/up/20/07/oih1.jpg

29-02-2020 13:46
H
HLZ317
Tour Eiffel
H
Date d'inscription: 08-05-2016
Hors ligne

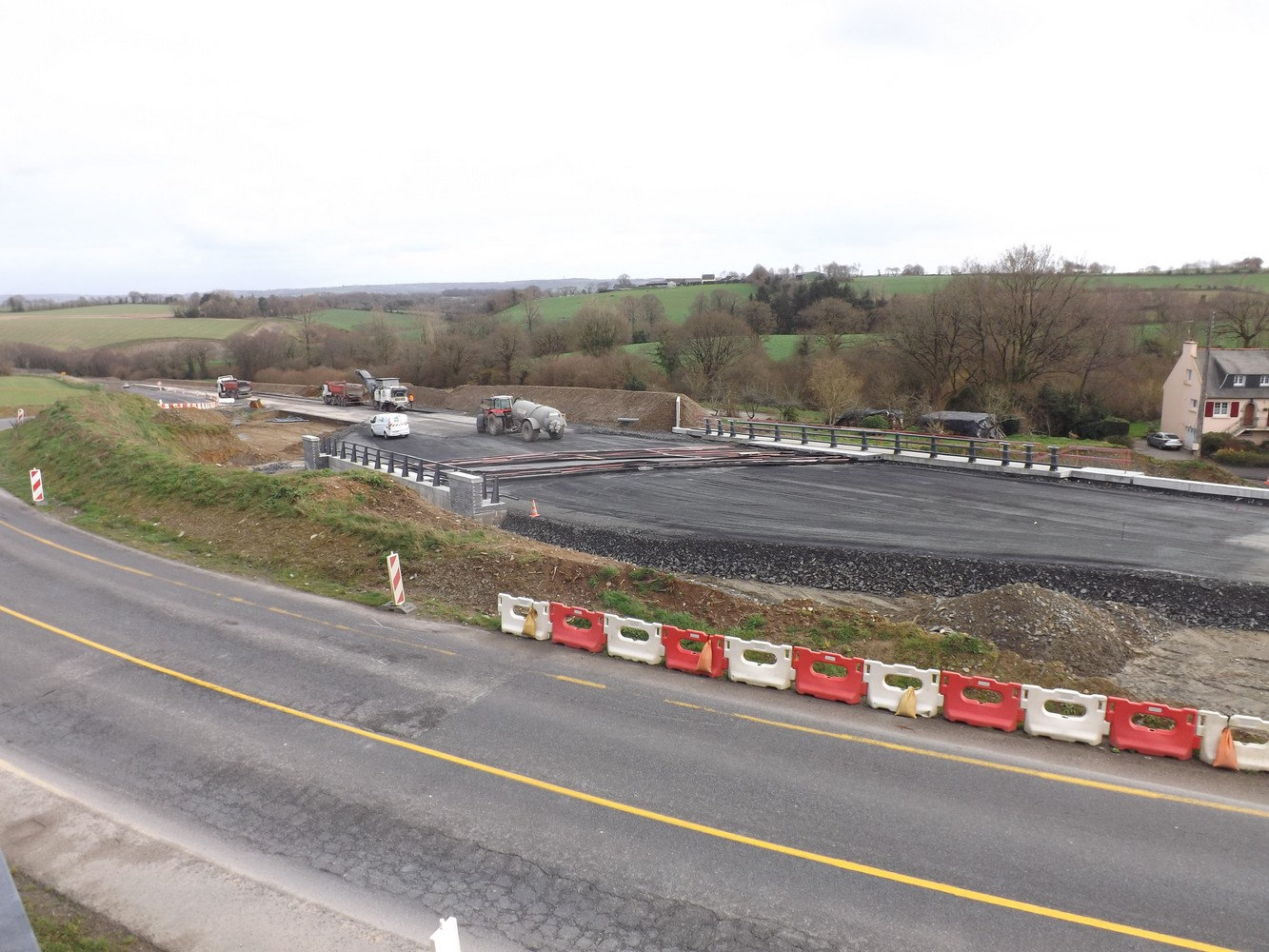

Troisième ouvrage de Novello en cours de finitions :
https://zupimages.net/up/20/09/odor.jpg
https://zupimages.net/up/20/09/a0hg.jpg

29-02-2020 13:59
H
HLZ317
Tour Eiffel
H
Date d'inscription: 08-05-2016
Hors ligne

Rabotage de l'ancienne chaussée autour du pont :
https://zupimages.net/up/20/09/gz8u.jpg

Dernière modification par HLZ317: 29-02-2020 14:00
29-02-2020 14:03
H
HLZ317
Tour Eiffel
H
Date d'inscription: 08-05-2016
Hors ligne

Destruction de l'ancienne chaussée pour faire la reliure entre la partie Pigeon TP terminée depuis 2 ans et la partie Barrazer :
https://zupimages.net/up/20/09/pkfc.jpg

La chaussée était composée de 40cm de béton recouvert de 10cm d'enrobé... Pas facile à détruire :
https://zupimages.net/up/20/09/pk73.jpg
https://zupimages.net/up/20/09/nsni.jpg
