Brest Métropole - Tramway - Ligne B


15-05-2024 18:05
D
Dark Nark
Tour Total
D
Date d'inscription: 10-02-2020
Hors ligne

Le rond-point doit être réduit de moitié pour laisser place dans sa partie nord au tram + BHNS. J'imagine qu'ils tracent la future route provisoire.

15-05-2024 21:41
B
brestois
The Link
B
Date d'inscription: 27-09-2019
Hors ligne

HLZ317 a écrit:

Du nouveau autour des ponts ?

ce matin

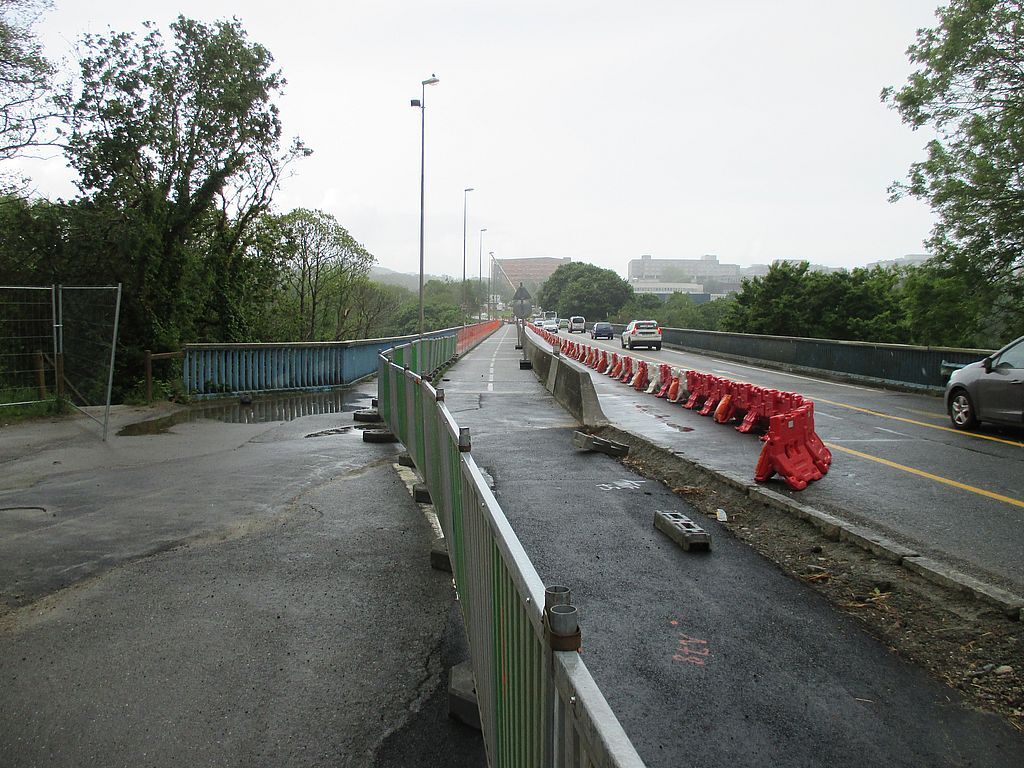

pont de la Villeneuve : pas d'activités

https://zupimages.net/up/24/20/za66.jpg
https://zupimages.net/up/24/20/a1vr.jpg

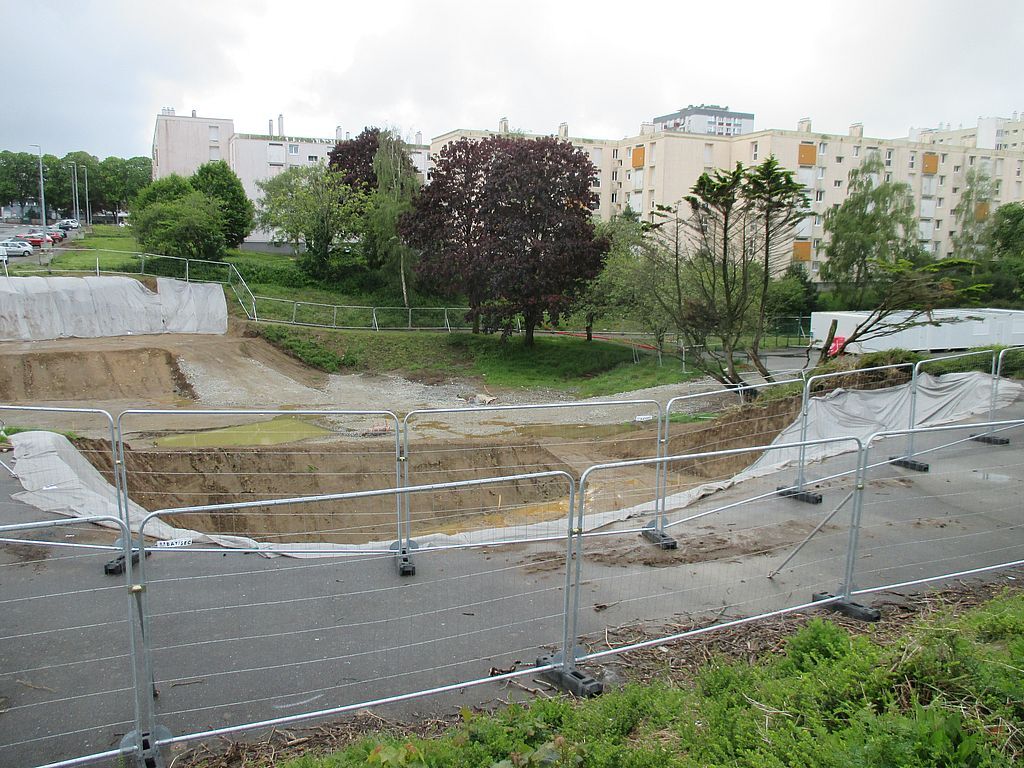

Pont Normandie, pas d'activités

https://zupimages.net/up/24/20/pmfu.jpg

Pont parallèle à Schumann, pas d'activités, la déviation de la rue n'a pas débutée, encore moins les terrassements, pas de prémices de base vie... la grue annoncée pour la fin du mois se fera certainement attendre

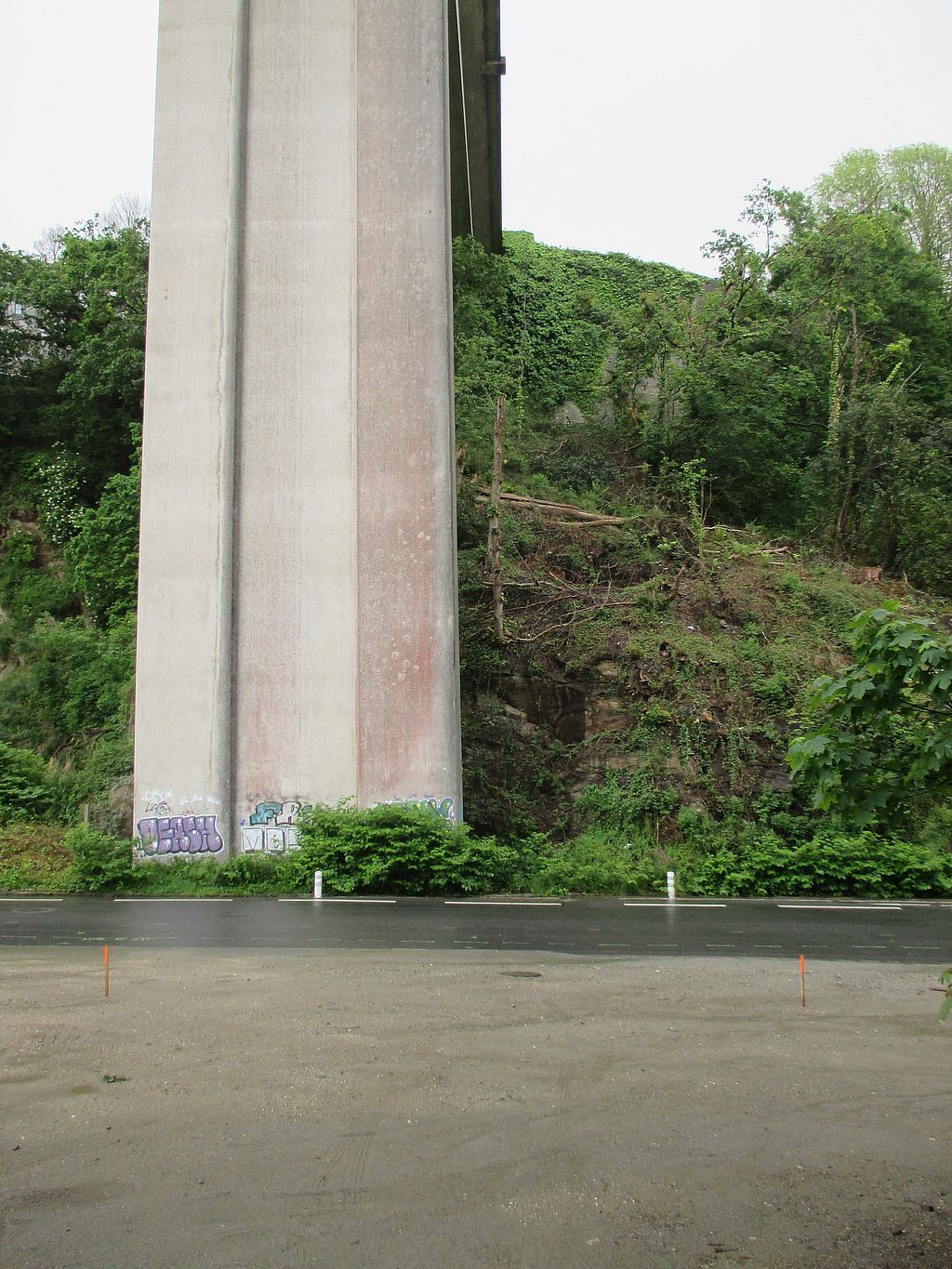

https://zupimages.net/up/24/20/d622.jpg
juste quelques traçages au sol et quelques jalons posés

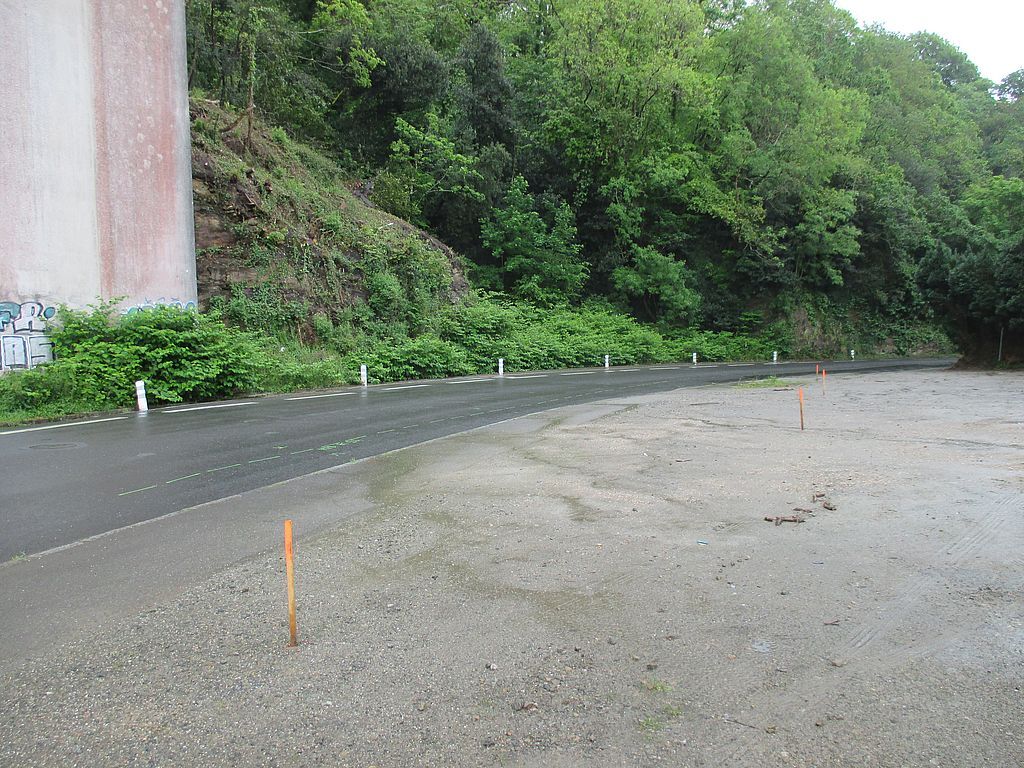

https://zupimages.net/up/24/20/4ir7.jpg

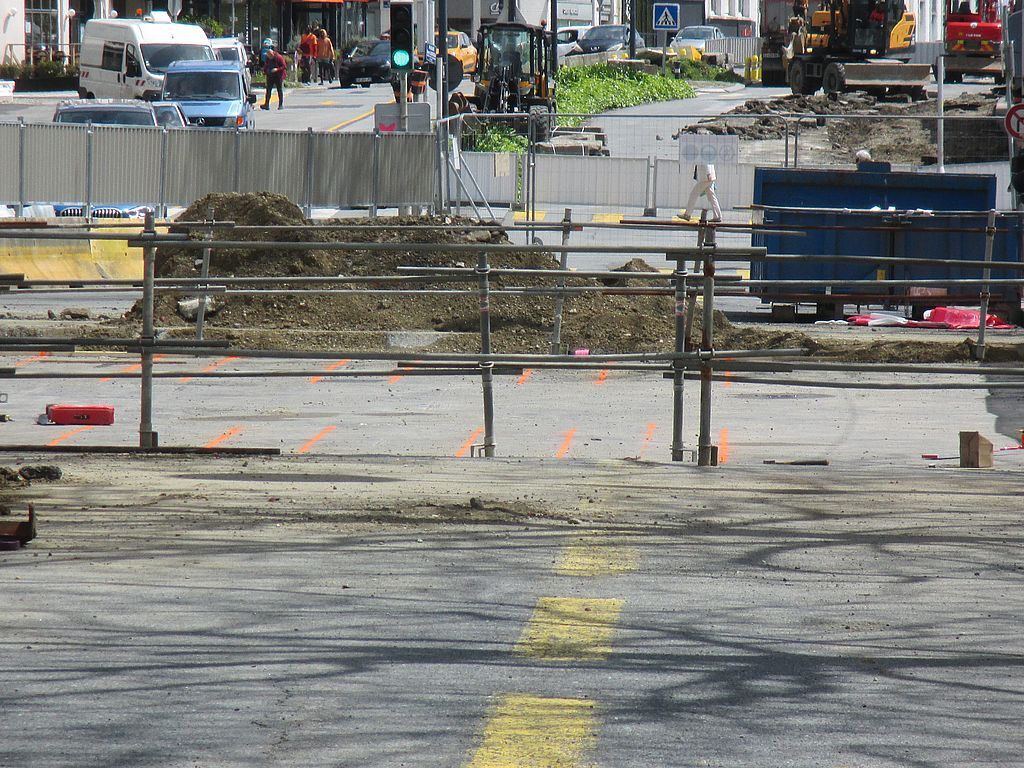

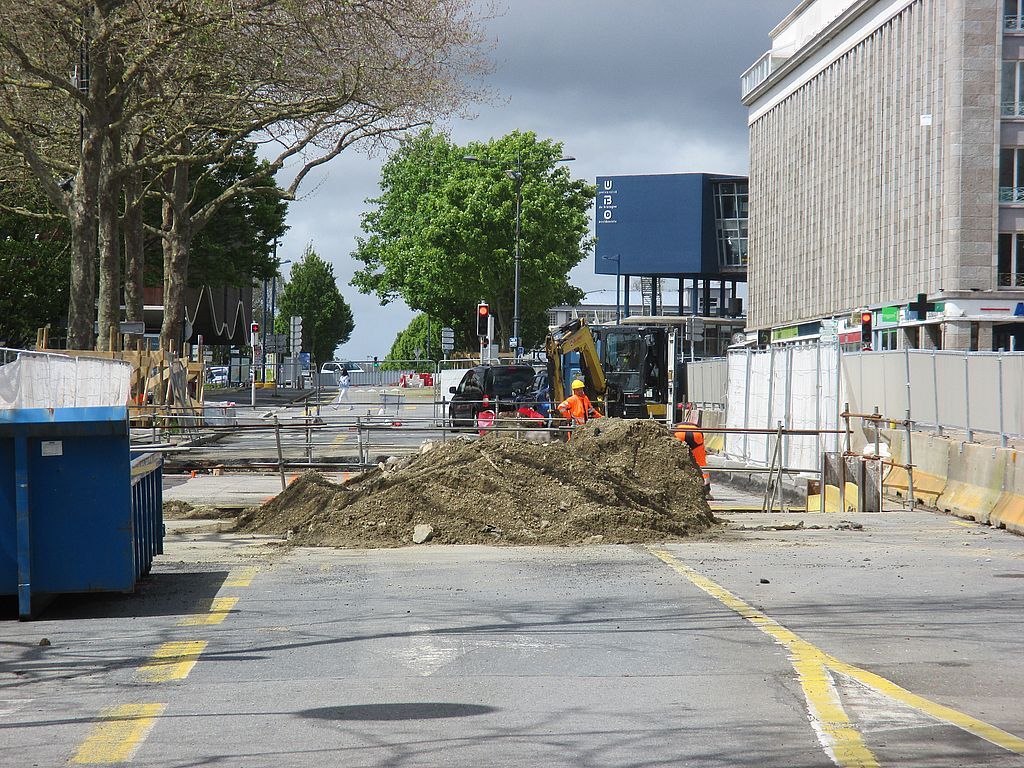

Pont Clémenceau, ça bouge

https://zupimages.net/up/24/20/4yhv.jpg
https://zupimages.net/up/24/20/jtge.jpg

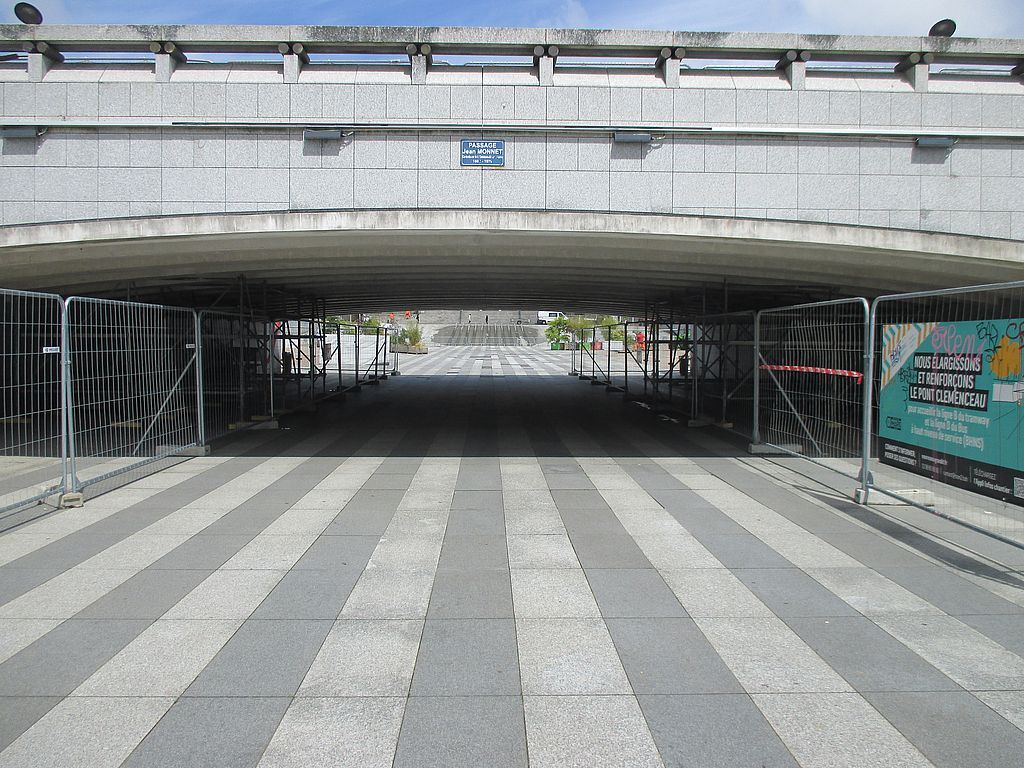

https://zupimages.net/up/24/20/1n4f.jpg

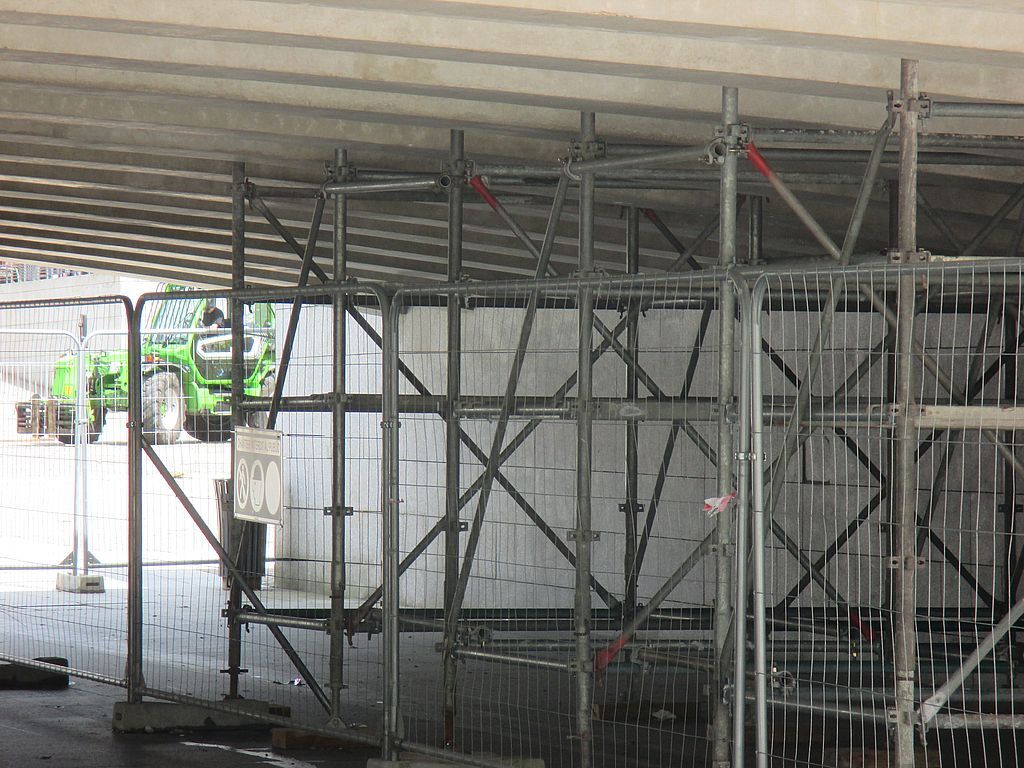

https://zupimages.net/up/24/20/5b27.jpg

16-05-2024 12:26
B
brestois
The Link
B
Date d'inscription: 27-09-2019
Hors ligne

Dark Nark a écrit:

Le rond-point doit être réduit de moitié pour laisser place dans sa partie nord au tram + BHNS. J'imagine qu'ils tracent la future route provisoire.

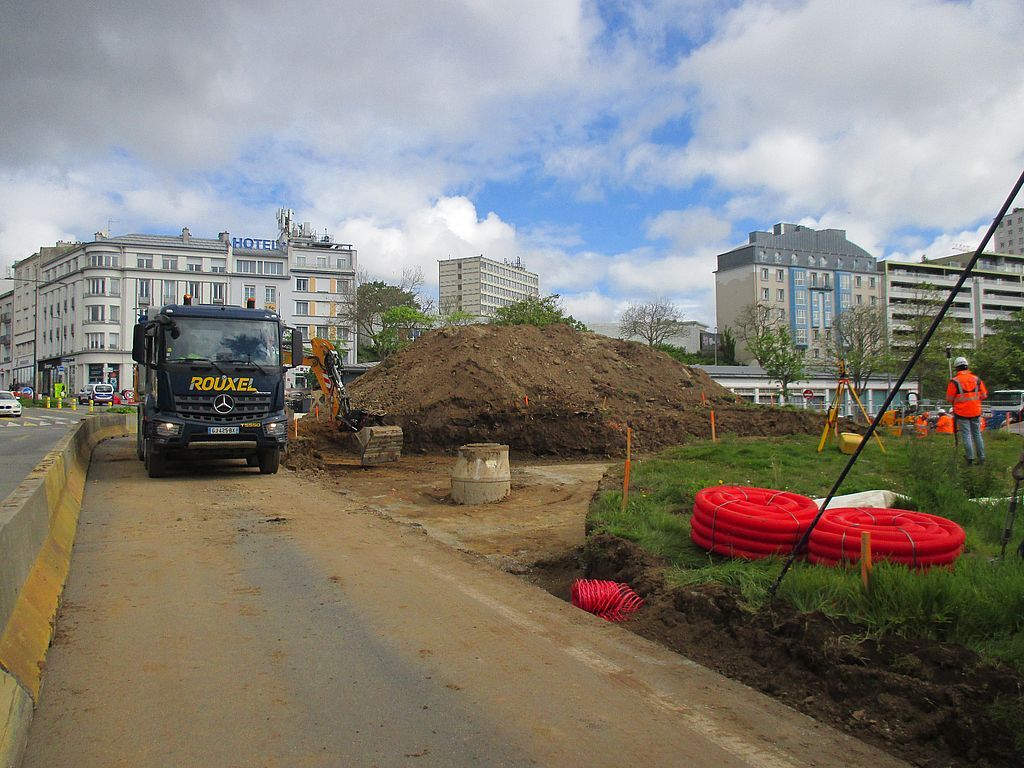

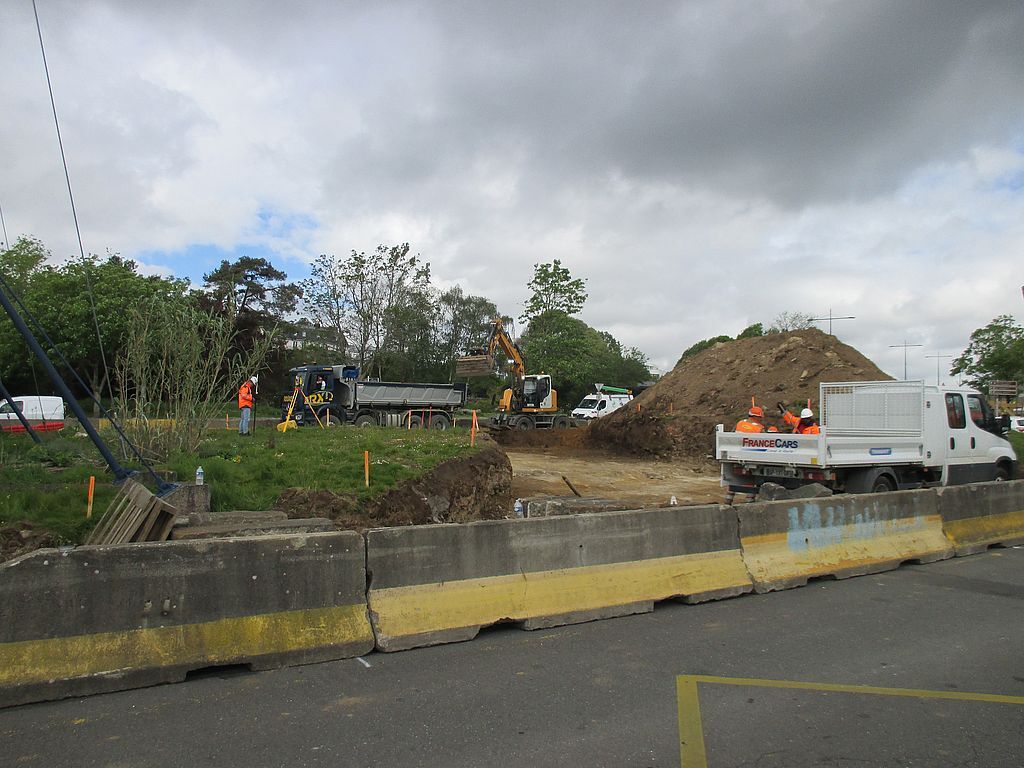

https://zupimages.net/up/24/20/lx5r.jpg
https://zupimages.net/up/24/20/vvce.jpg

16-05-2024 13:54
B
brestois
The Link
B
Date d'inscription: 27-09-2019
Hors ligne

Les choses évoluent vite pour le pont Schumann, "Valérian" chargé des terrassements est arrivé sur place avec du matériel.

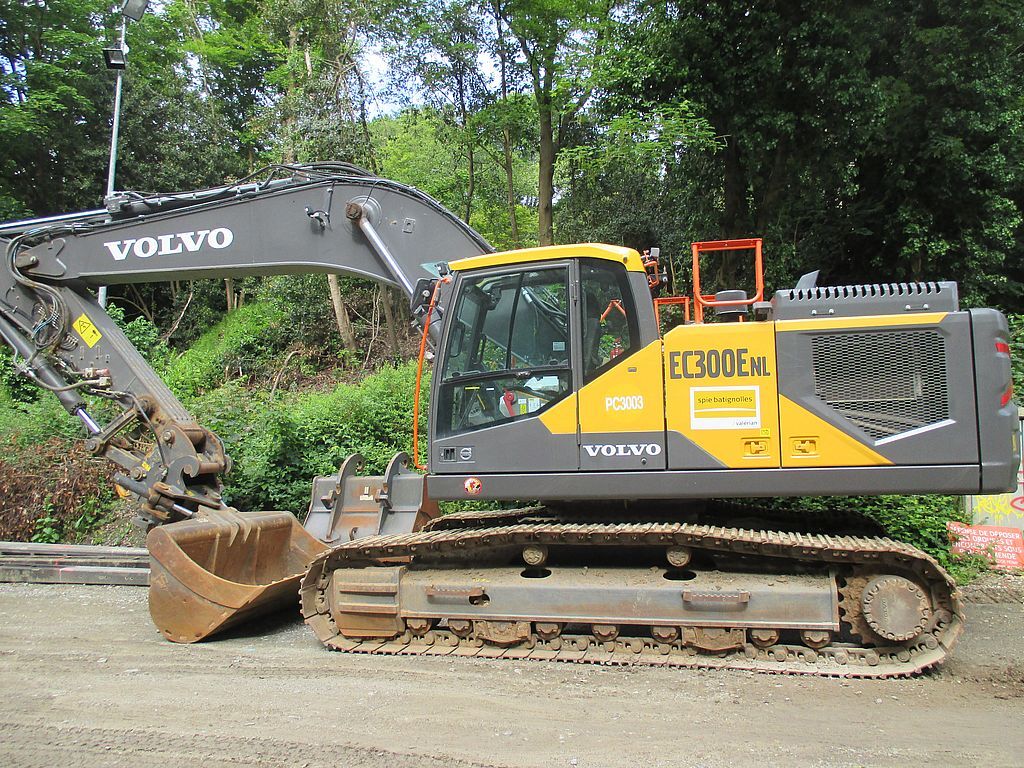

Sous le pont

https://zupimages.net/up/24/20/wcw7.jpg

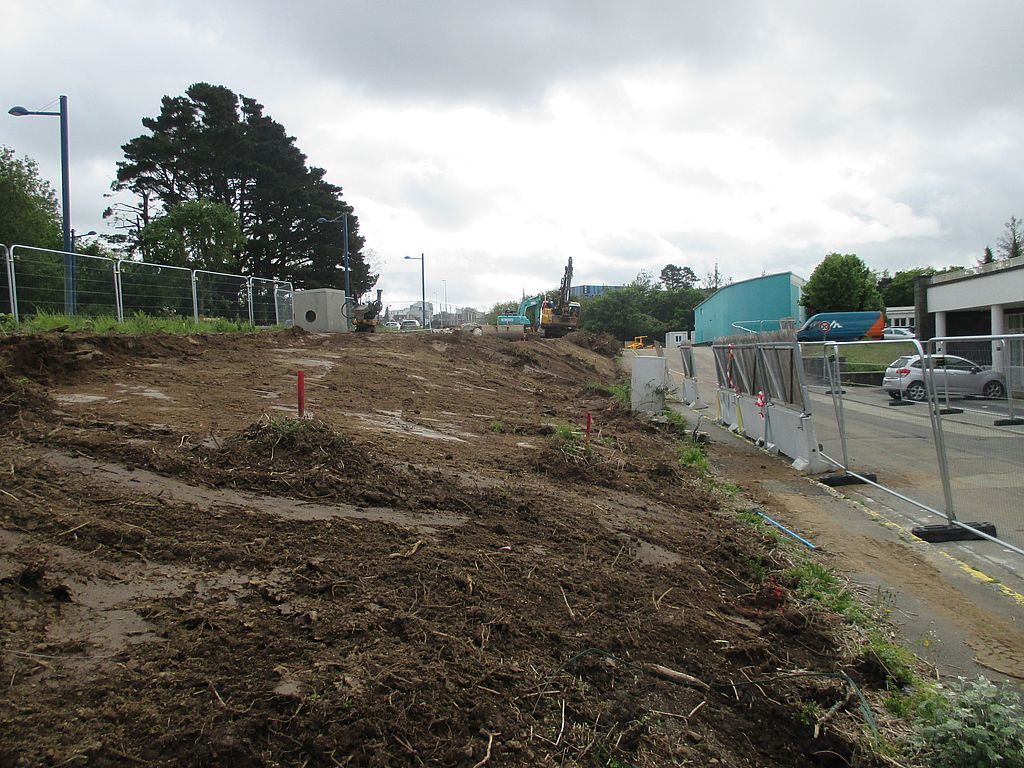

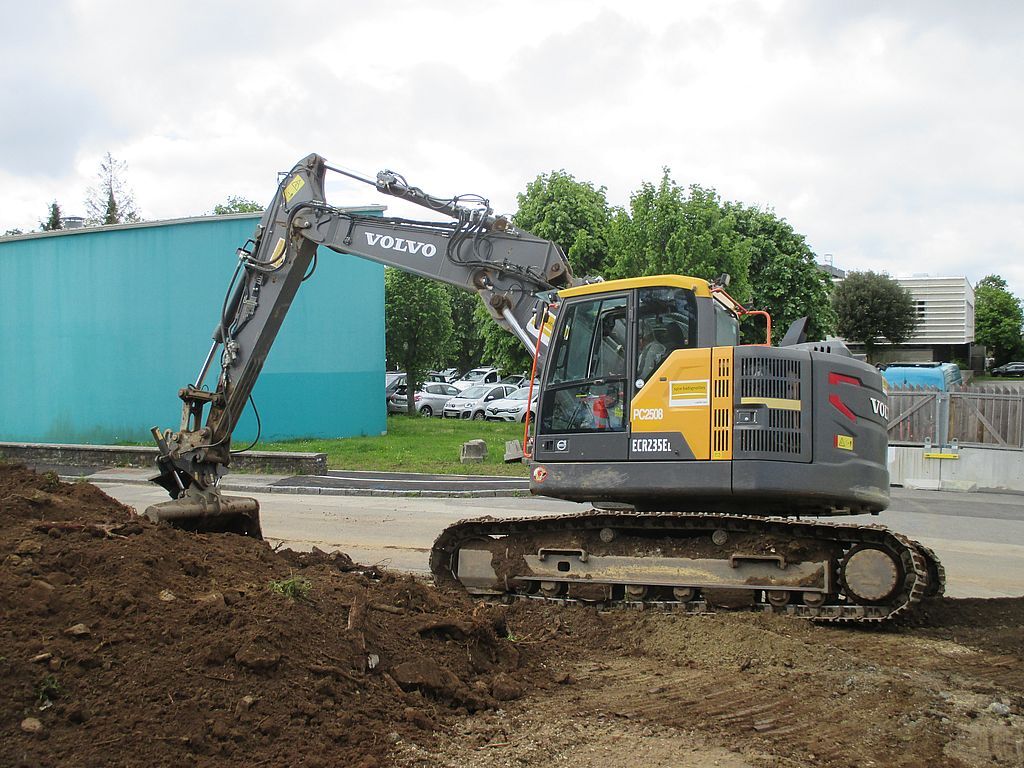

En hauteur, prés du Crous, "Valérian" terrasse

https://zupimages.net/up/24/20/t7jd.jpg
https://zupimages.net/up/24/20/q9xt.jpg

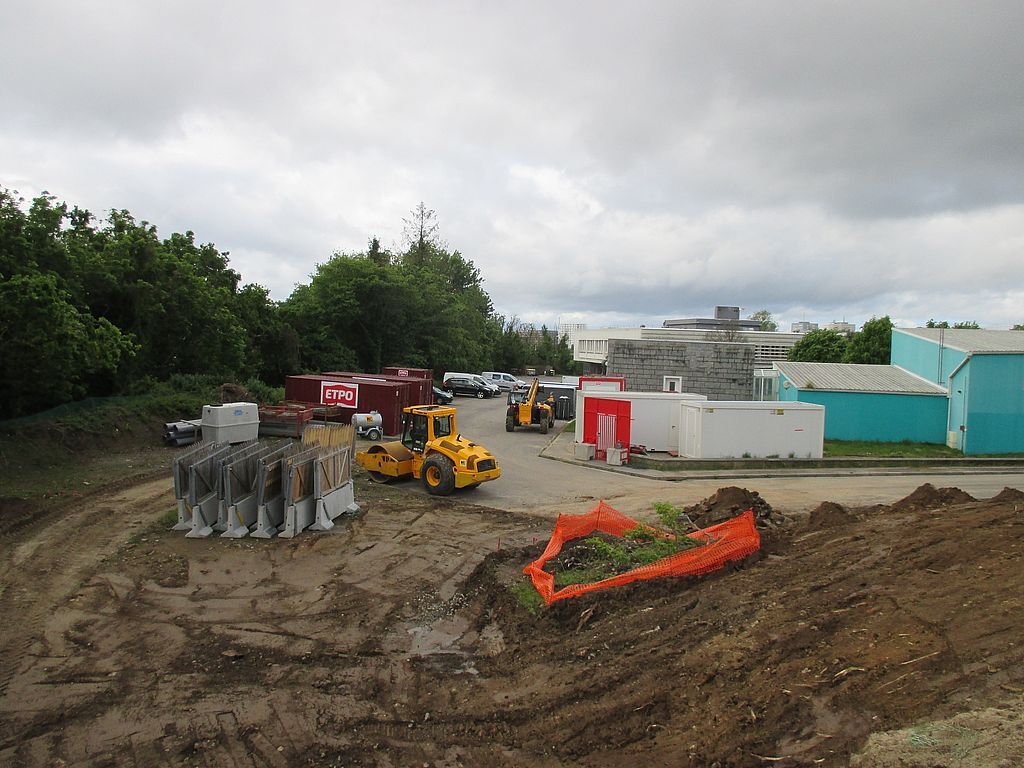

ETPO amène son matériel sur la base vie

https://zupimages.net/up/24/20/crkf.jpg

Est ce la maison, apparemment vide, rachetée par la Métropole pour sauver le projet du pont, un moment empêché par les escargots de Quimper?

https://zupimages.net/up/24/20/jd4q.jpg

16-05-2024 18:12
D
Dark Nark
Tour Total
D
Date d'inscription: 10-02-2020
Hors ligne

C'est bien cette maison. Le propriétaire a réussi à faire une belle affaire. Presque 800 k€ pour 200m² sur 2800 m² de terrain avec un emplacement plus que moyen dans un vallon encaissé sous le pont. Sans l'escargot, seul 250m² de terrain était nécessaire pour construire le pont.

16-05-2024 20:46
Kubb
Grande Arche
Date d'inscription: 29-07-2013
Hors ligne

Je crains une densification qui se fasse au prix d'une perte de végétation supplémentaire dans le vallon, qui a quand même été bien dégradé depuis la reconstruction


...et par pitié, ravalez aussi vos pignons.

16-05-2024 21:55
B
brestois
The Link
B
Date d'inscription: 27-09-2019
Hors ligne

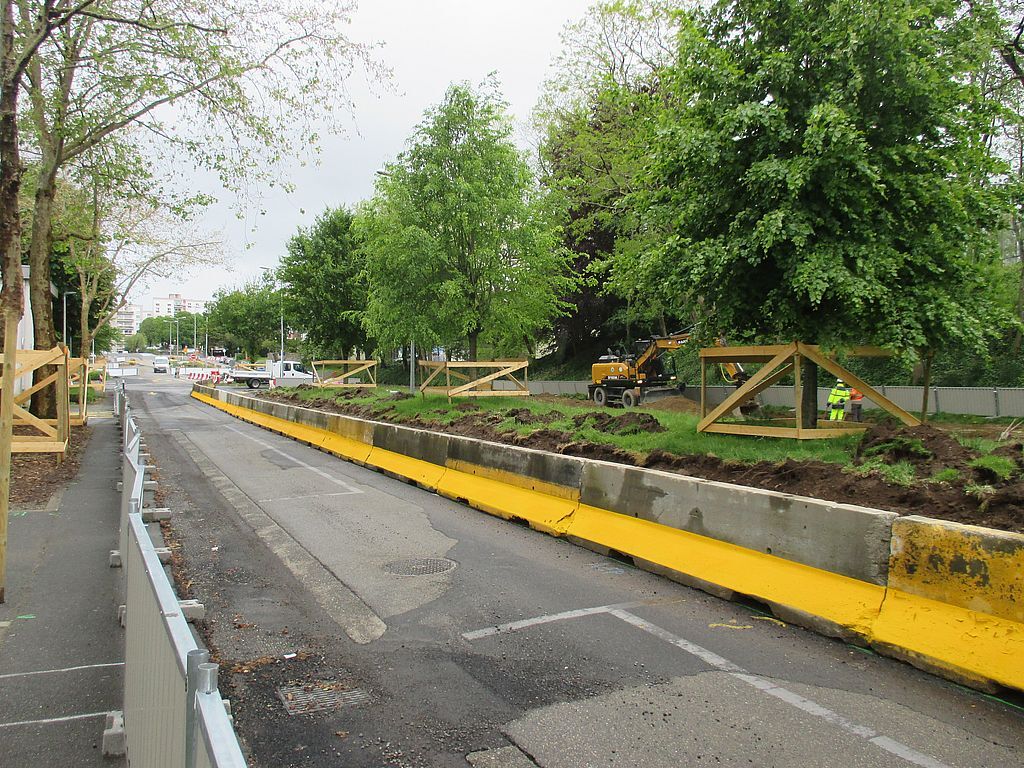

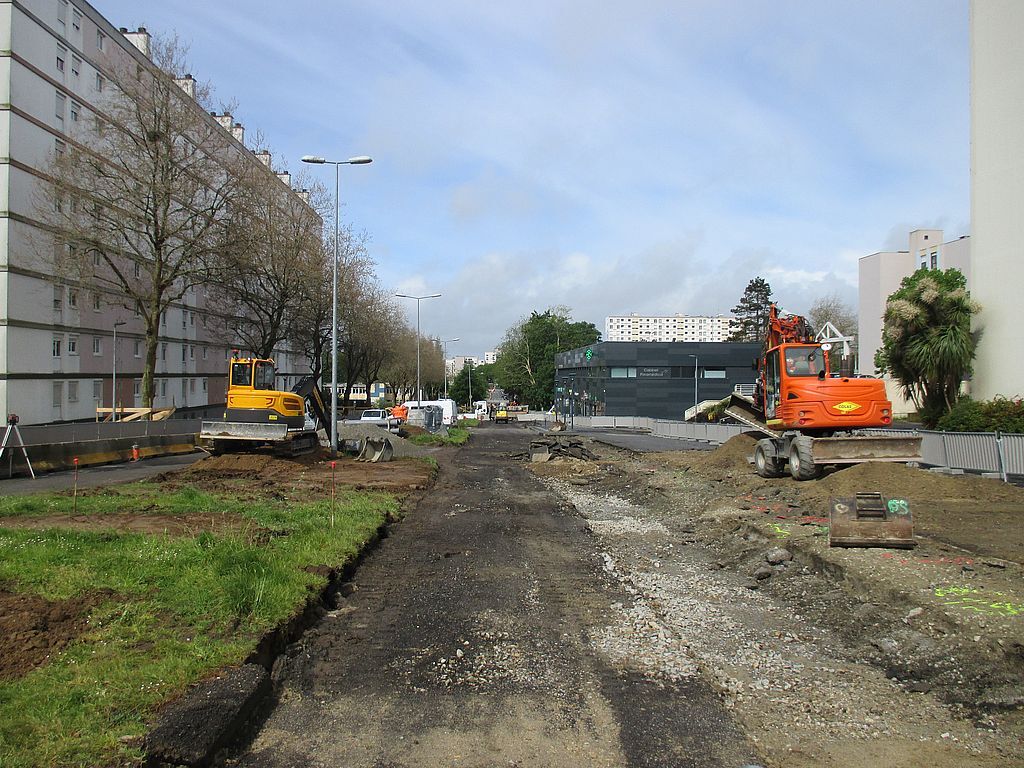

Coté Bellevue, av de Provence, "COLAS" s'active sur la préparation des chaussées adjacentes aux futurs rails.

https://zupimages.net/up/24/20/n3e4.jpg
https://zupimages.net/up/24/20/5z79.jpg

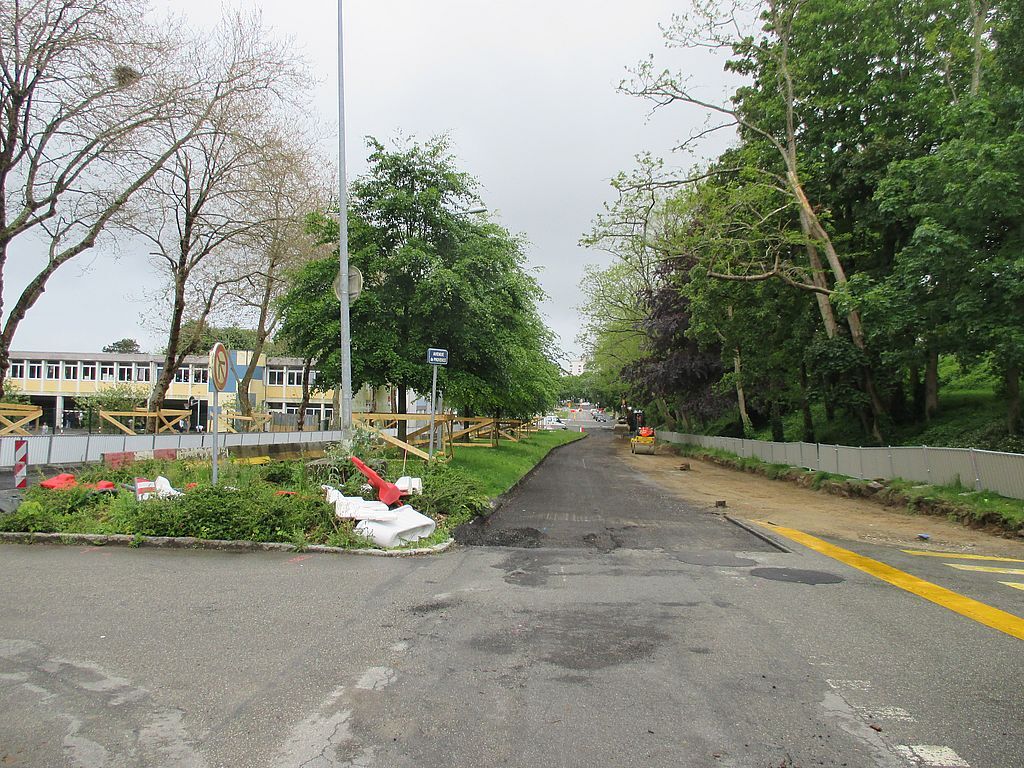

https://zupimages.net/up/24/20/t37n.jpg

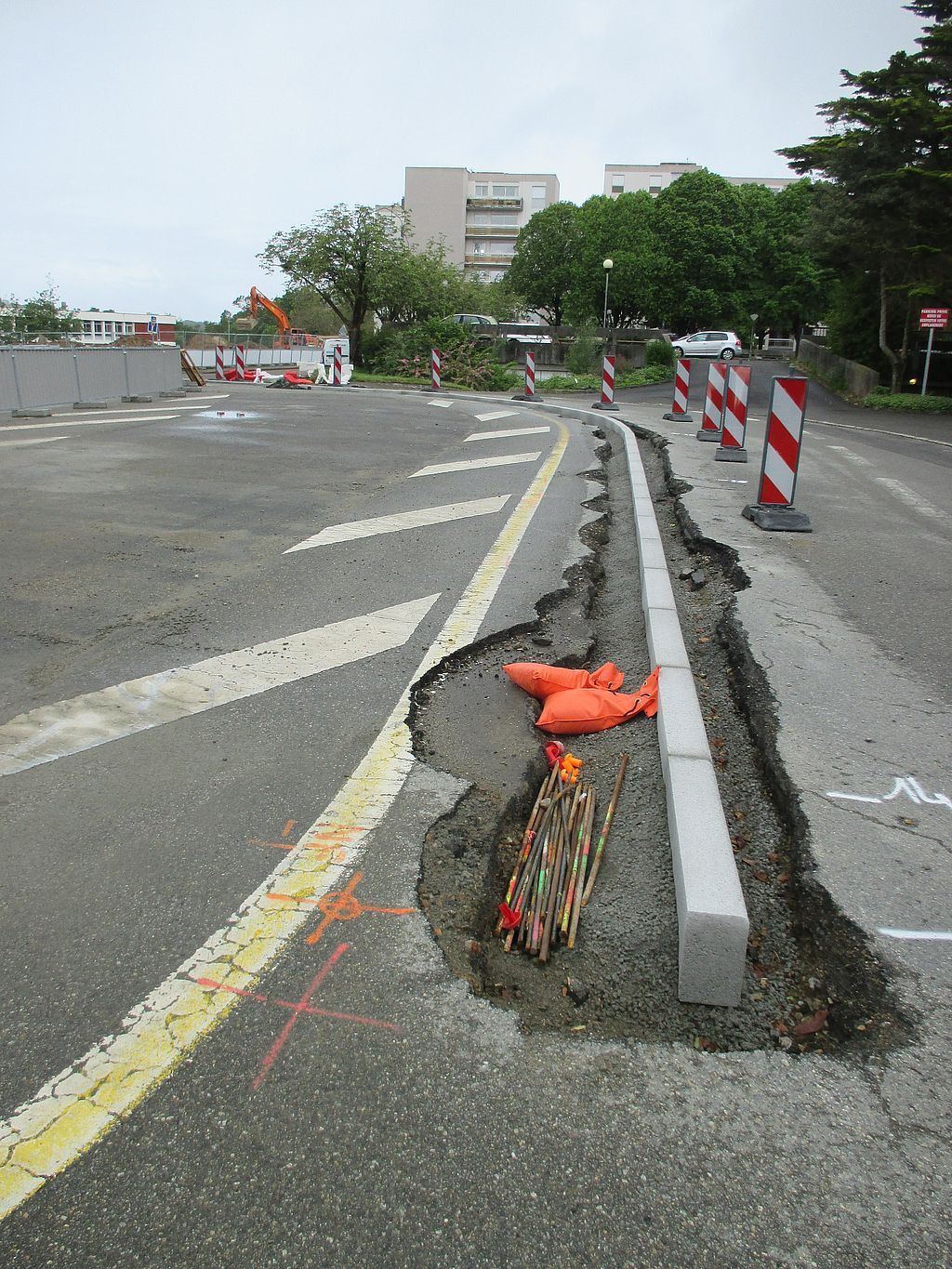

Les premières bordures sont posées

https://zupimages.net/up/24/20/mbp5.jpg

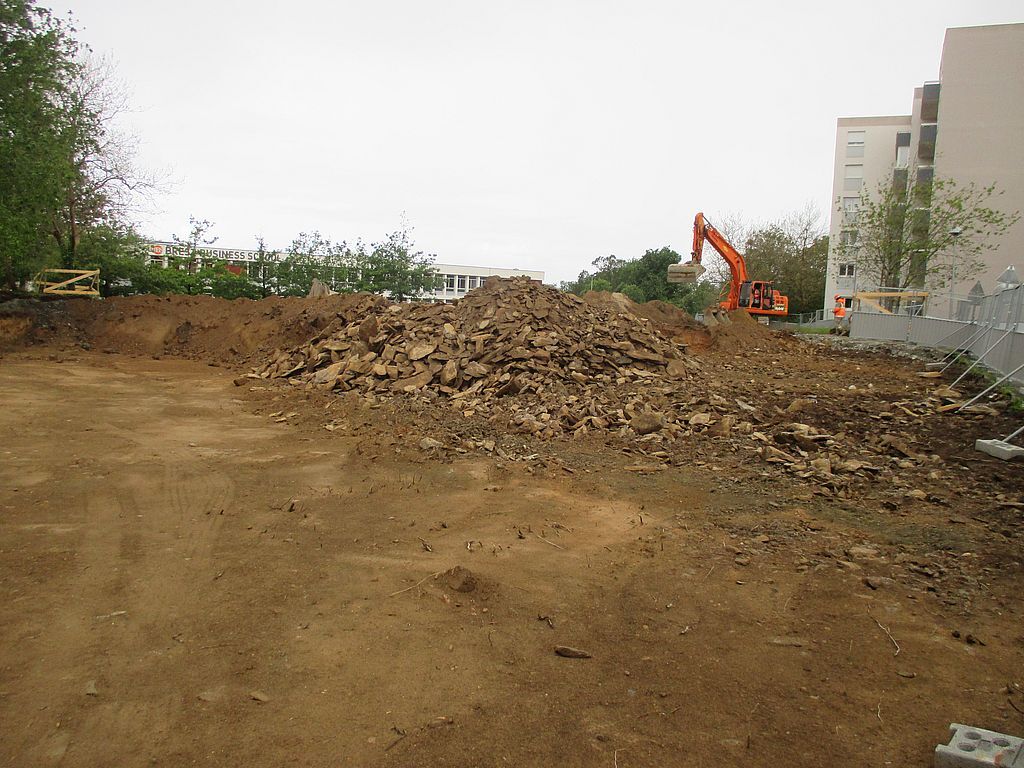

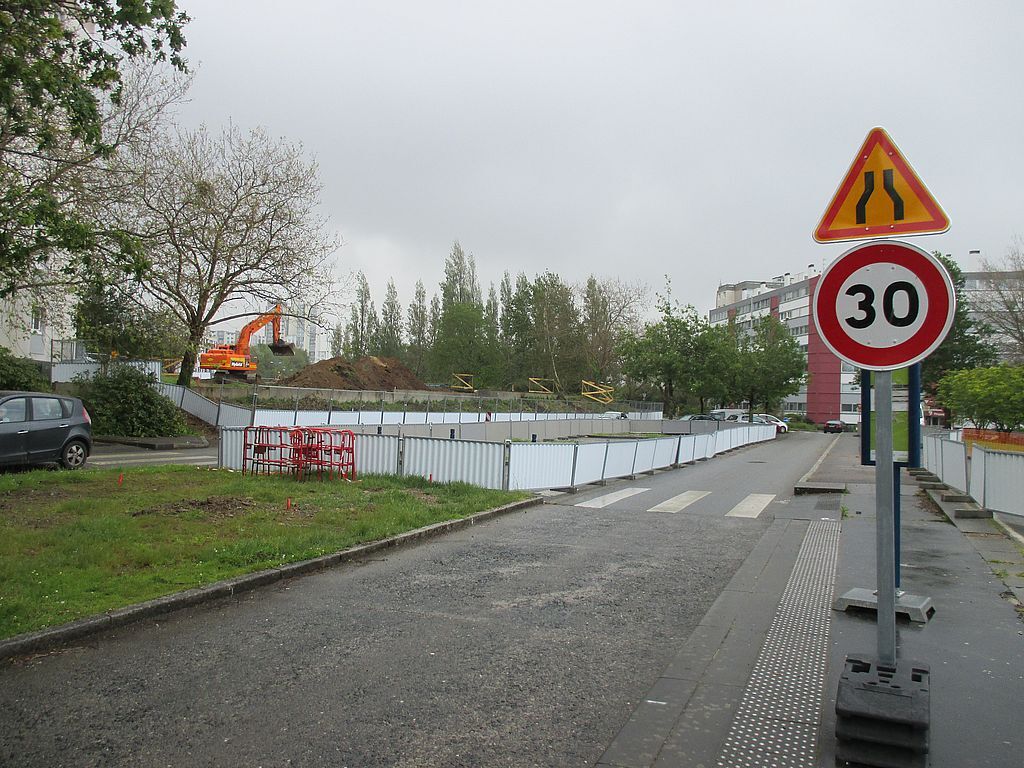

Apres la neutralisation de la bombe les terrassements ont repris à proximité de l'école de commerce

https://zupimages.net/up/24/20/kcd9.jpg
https://zupimages.net/up/24/20/uljz.jpg

17-05-2024 18:24
D
Dark Nark
Tour Total
D
Date d'inscription: 10-02-2020
Hors ligne

La grue pour le nouveau pont parallèle à Schumann est prévue d'être montée la semaine du 03/06.

25-05-2024 18:09
D
Dark Nark
Tour Total
D
Date d'inscription: 10-02-2020
Hors ligne

Les plots pour supporter la grue sont coulés. Par contre, la route provisoire n'a pas encore pris forme.

25-05-2024 22:12
C
Chris38
Grande Arche
C
Date d'inscription: 12-03-2024
Hors ligne

Dark Nark a écrit:

Les plots pour supporter la grue sont coulés. Par contre, la route provisoire n'a pas encore pris forme.

C'est pour la semaine prochaine (cf arrêtés du maire )

26-05-2024 10:48
D
Dark Nark
Tour Total
D
Date d'inscription: 10-02-2020
Hors ligne

Le site du chantier indique du 24 au 31.

Il faut se méfier des arrêtés municipaux, les travaux sont rarement en phase avec les dates annoncées et quelque soit le chantier, ce n'est pas spécifique au tram.

26-05-2024 23:13
H
HLZ317
Tour Eiffel
H
Date d'inscription: 08-05-2016
Hors ligne

La Volvo 235 est à l'emplacement de la future route, il y a une 300 qui fait le trou pour la pile plus haut, elle a descendu entre 3 et 4m avec des blindages énormes, le sol semble encore meuble dessous et elle n'a fait le la moitié de la largeur...

28-05-2024 09:33
greg59
Modérateur
Lieu: Dunkerque
Date d'inscription: 02-03-2017
Site web
Hors ligne

Les travaux ont commencé à Brest, près de l’hôpital de la Cavale Blanche, pour élargir le pont de la Villeneuve, en vue de l’arrivée du tramway. L’occasion de le visiter, sur et sous le tablier.

https://www.letelegramme.fr/finistere/b … 591688.php

En 2026, une deuxième ligne de tramway permettra de relier, en quinze minutes, la gare de Brest à l’hôpital de la Cavale Blanche. Mais cela implique de faire passer les rames sur le pont de la Villeneuve. Un chantier complexe d’élargissement et de consolidation de l’ouvrage débute dans la métropole du Finistère.

https://www.ouest-france.fr/bretagne/br … 4062ea12e6

Construit en 1983, le pont de la Villeneuve va être élargi et renforcé pour permettre le passage de la seconde ligne du tramway de la métropole de Brest. Le chantier a débuté fin avril et doit durer jusqu'à fin septembre 2025, sans trop perturber la circulation.

https://www.francebleu.fr/infos/transpo … ay-1741946


Avatar : Rame CAF Urbos 3 sur le pont Battant à Besançon du réseau Ginko

Lien du site internet sur la chronologie des TCSP en France sauf Paris :
https://chronologie-tcsp-france.fr/

28-05-2024 16:19
H
HLZ317
Tour Eiffel
H
Date d'inscription: 08-05-2016
Hors ligne

Merci pour le report des articles  F5

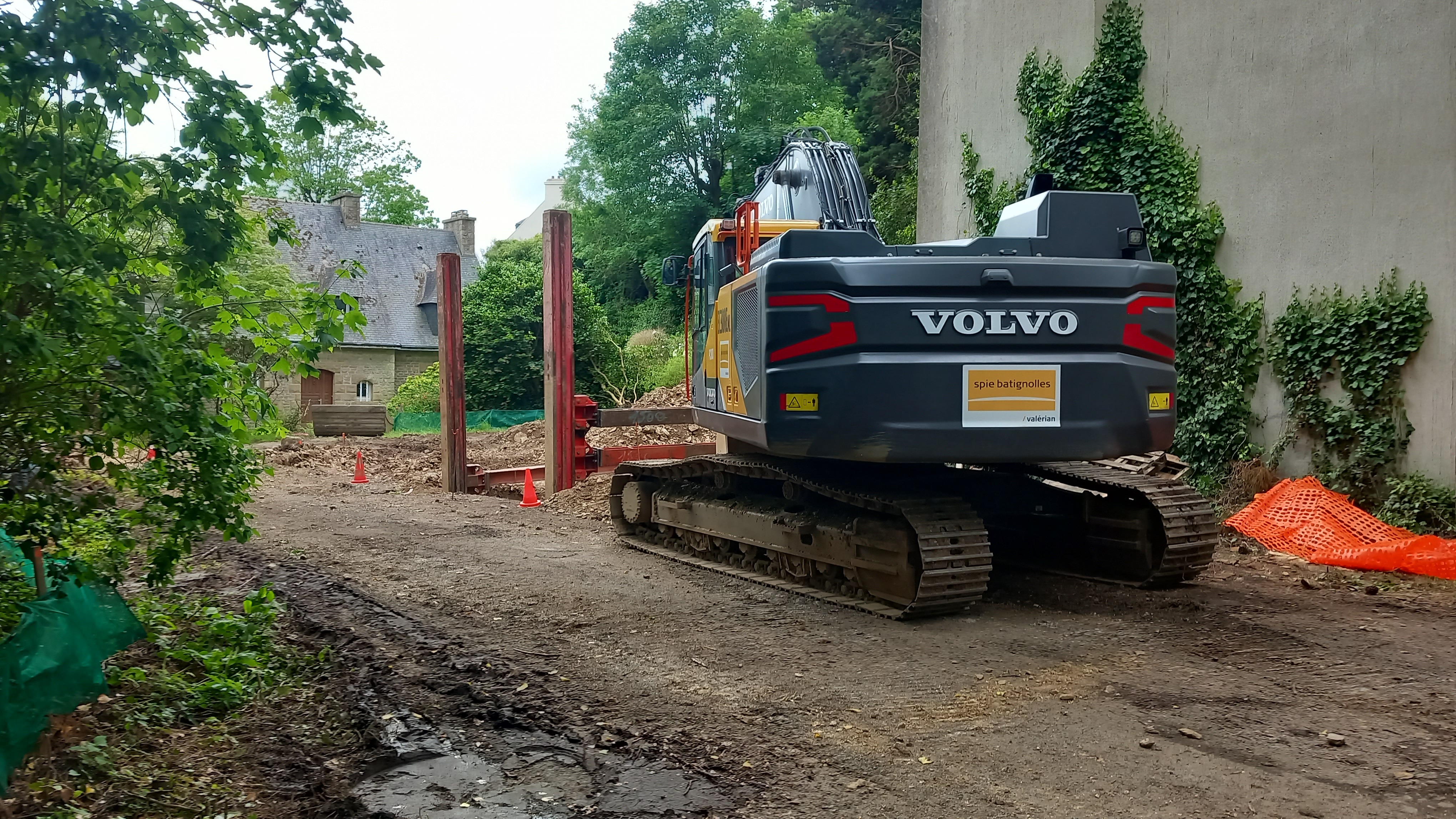

Au Bouguen ce week-end :
https://zupimages.net/up/24/22/pyb5.jpg

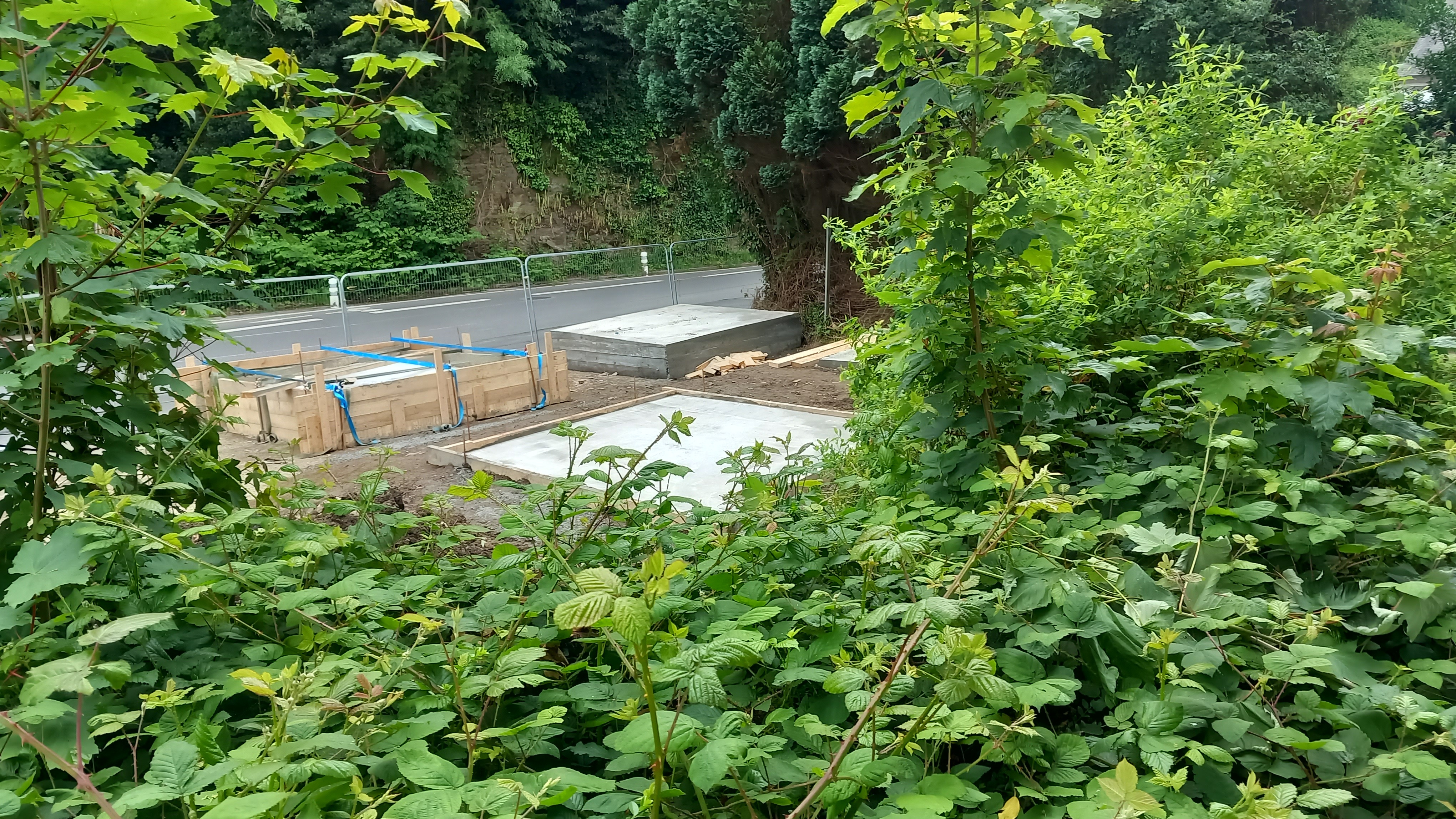

https://zupimages.net/up/24/22/r9zr.jpg

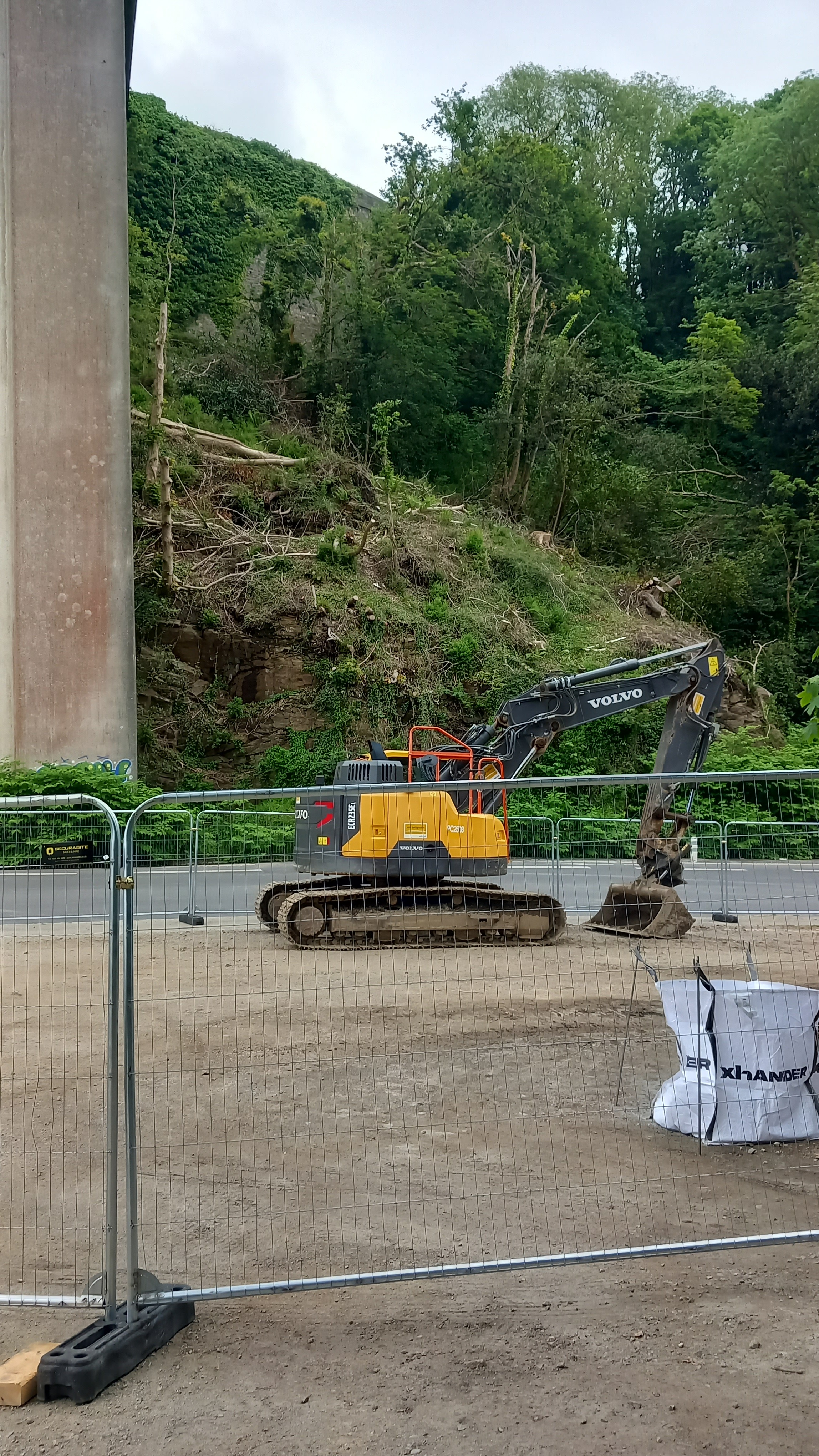

https://zupimages.net/up/24/22/6epf.jpg

Dernière modification par HLZ317: 28-05-2024 16:20
30-05-2024 13:53
B
brestois
The Link
B
Date d'inscription: 27-09-2019
Hors ligne

HLZ317 a écrit:

La Volvo 235 est à l'emplacement de la future route, il y a une 300 qui fait le trou pour la pile plus haut, elle a descendu entre 3 et 4m avec des blindages énormes, le sol semble encore meuble dessous et elle n'a fait le la moitié de la largeur...

Inversion de chantier pour les pelles sous le pont.

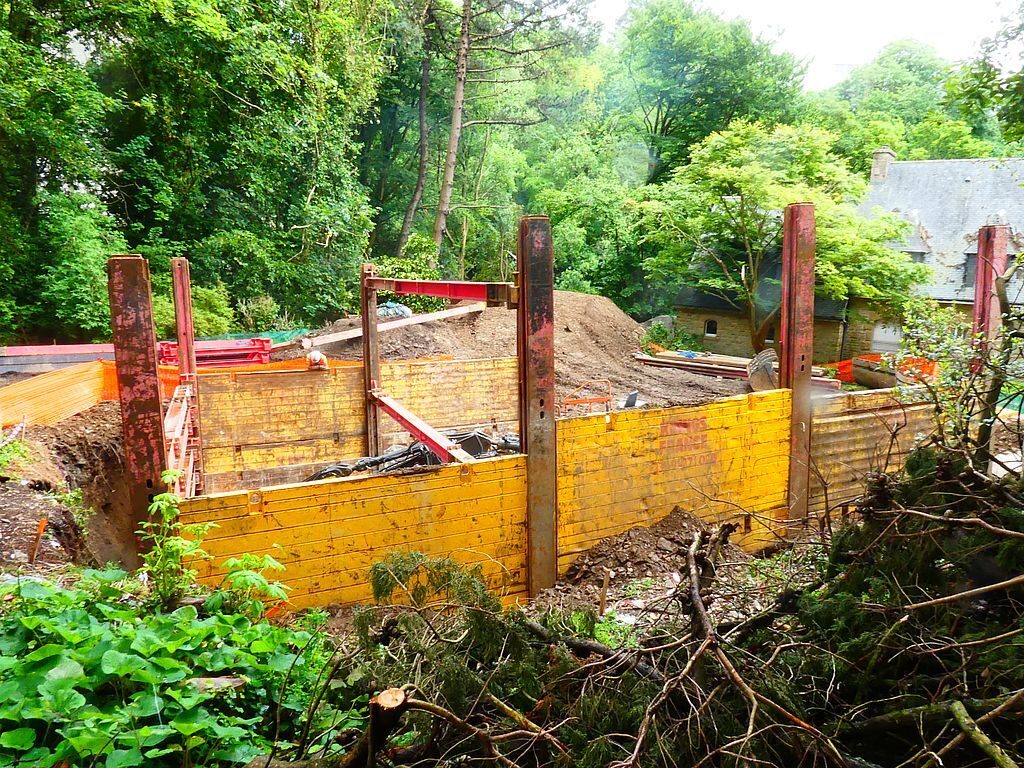

La 235 de chez Valérian est dans les fondations de la pile haute du pont.
https://zupimages.net/up/24/22/lg5s.jpg
https://zupimages.net/up/24/22/8y9p.jpg

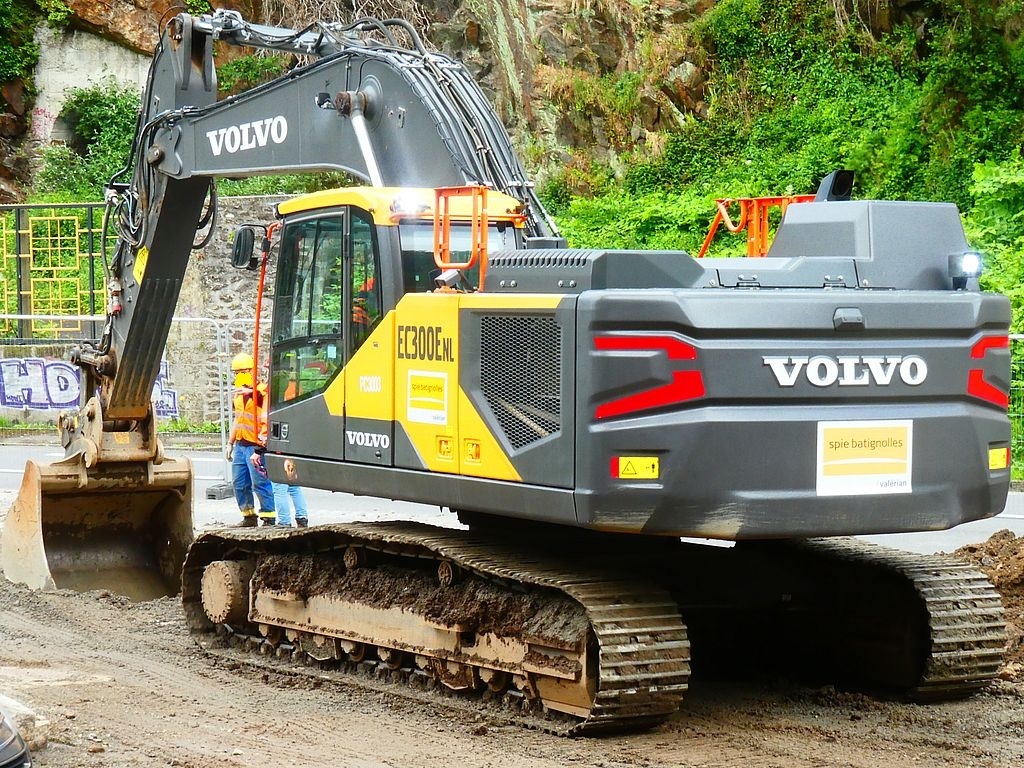

La 300 sur la déviation de la rue du Moulin à poudre

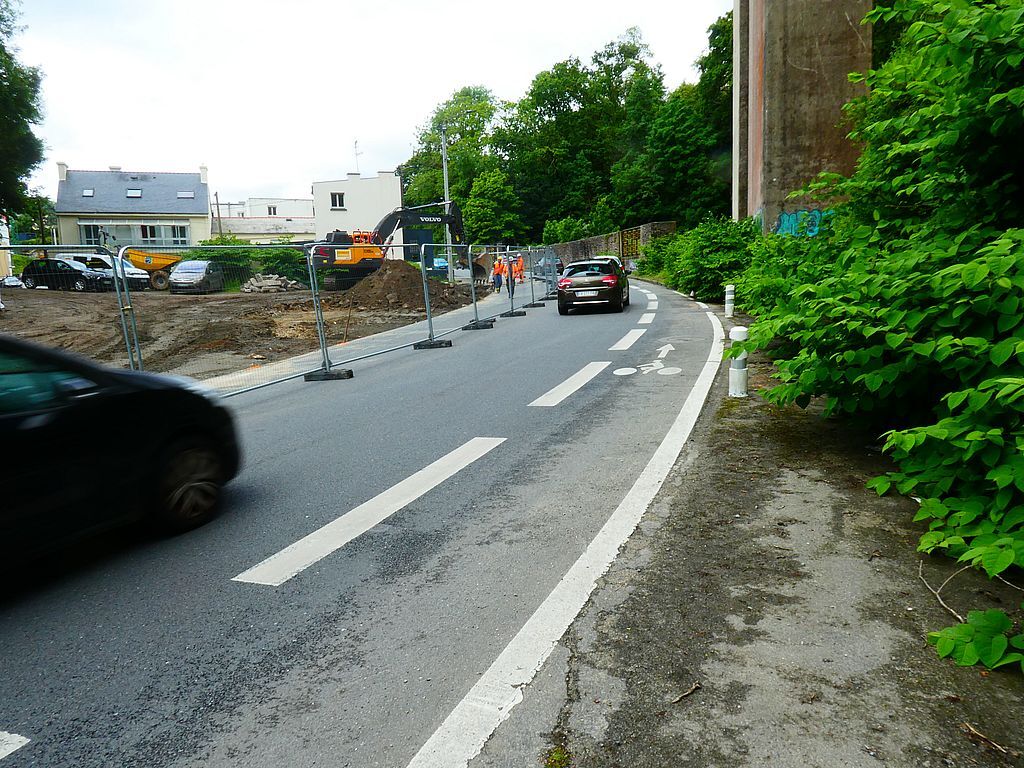

https://zupimages.net/up/24/22/push.jpg
https://zupimages.net/up/24/22/7vr8.jpg

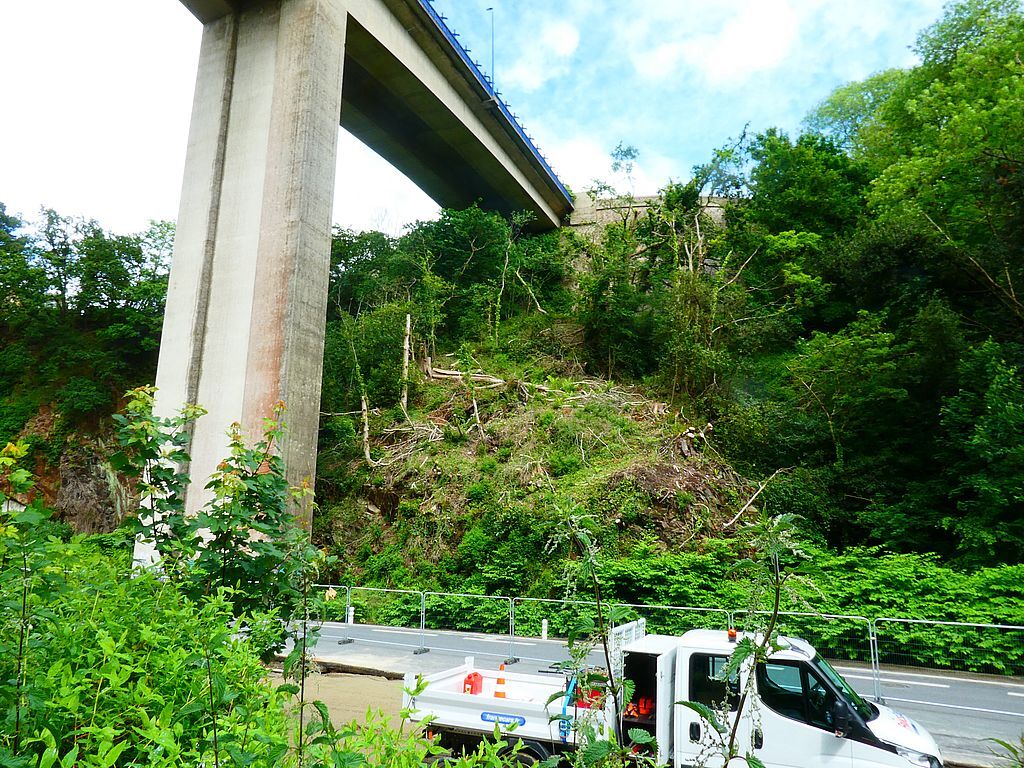

Le terrassement de la pile la plus haute n'a pas débuté
https://zupimages.net/up/24/22/m1nt.jpg

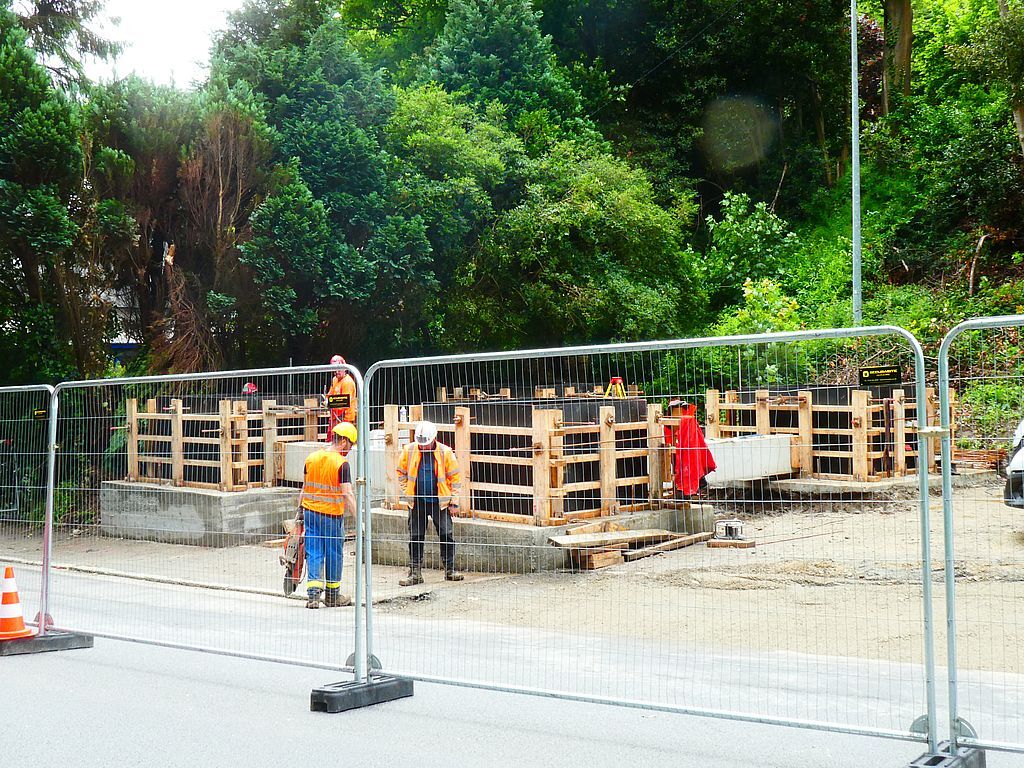

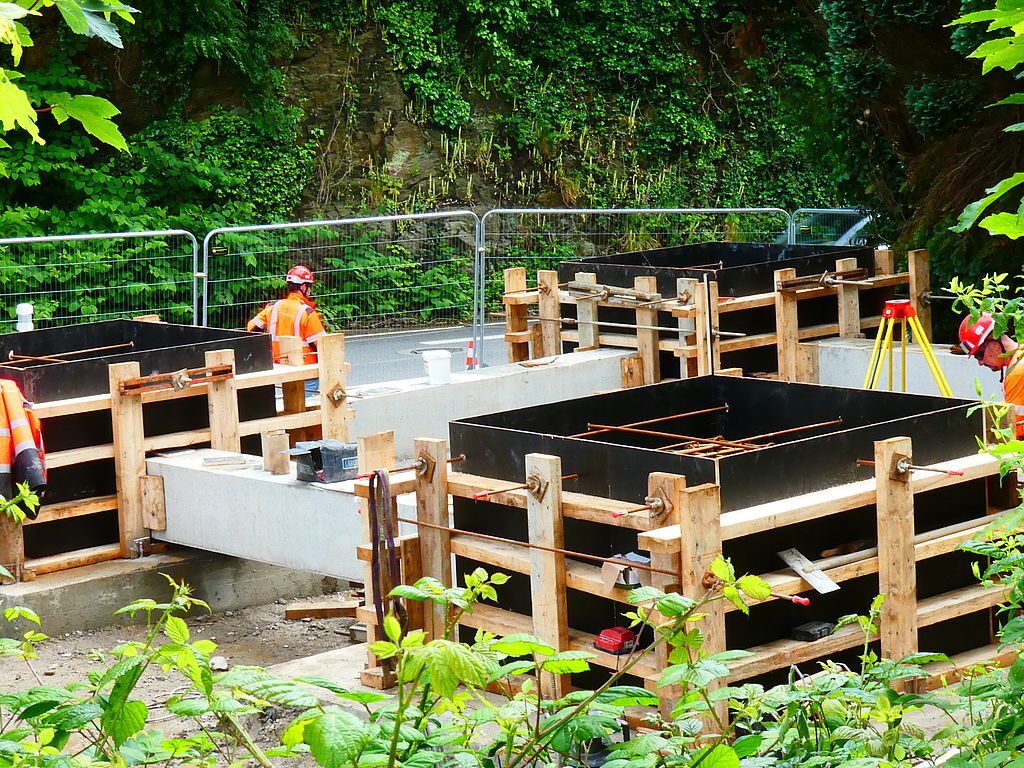

Rehaussement des plots de la futur grue.

https://zupimages.net/up/24/22/fyv3.jpg
https://zupimages.net/up/24/22/fgxl.jpg

30-05-2024 14:01
B
brestois
The Link
B
Date d'inscription: 27-09-2019
Hors ligne

Abords de la gare

futur terminus lignes B et D à l'emplacement de l'ex gare routière, zone vie et dépôts divers
https://zupimages.net/up/24/22/z5me.jpg

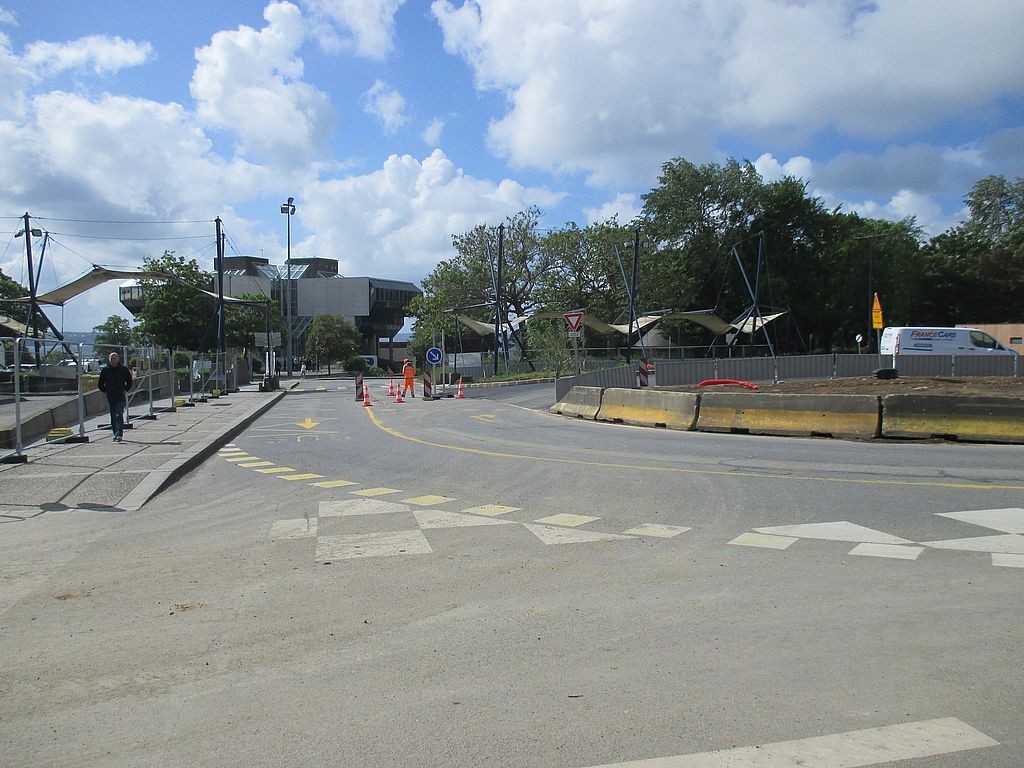

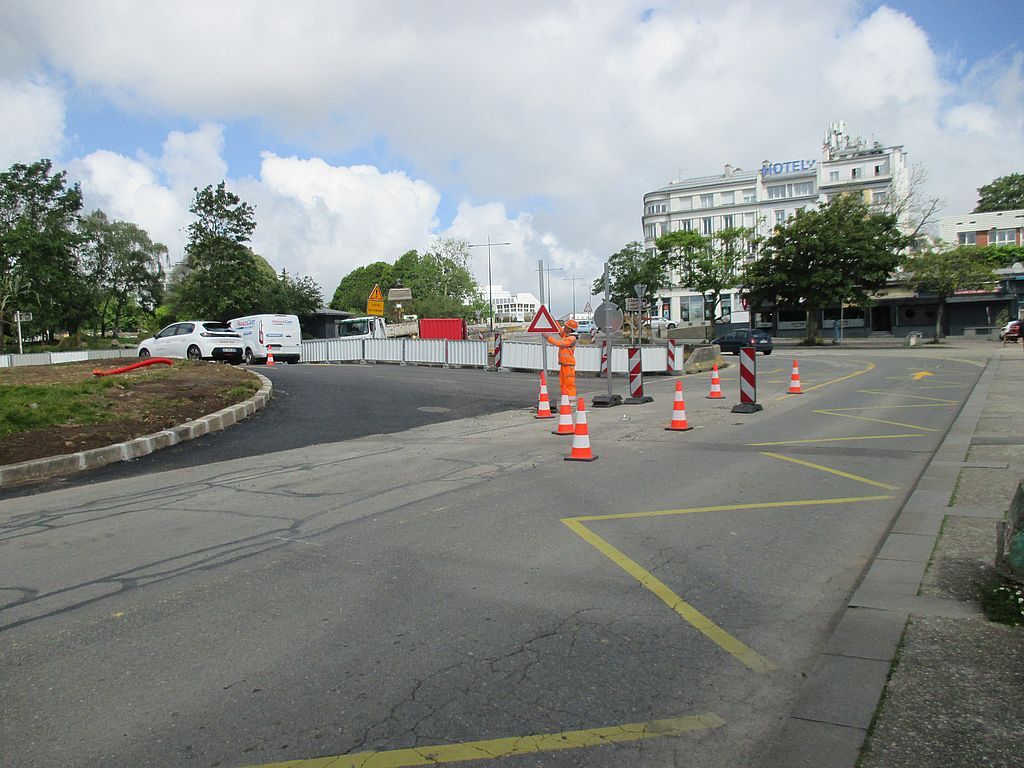

RPT Rol Tanguy, déviations des sens de circulation

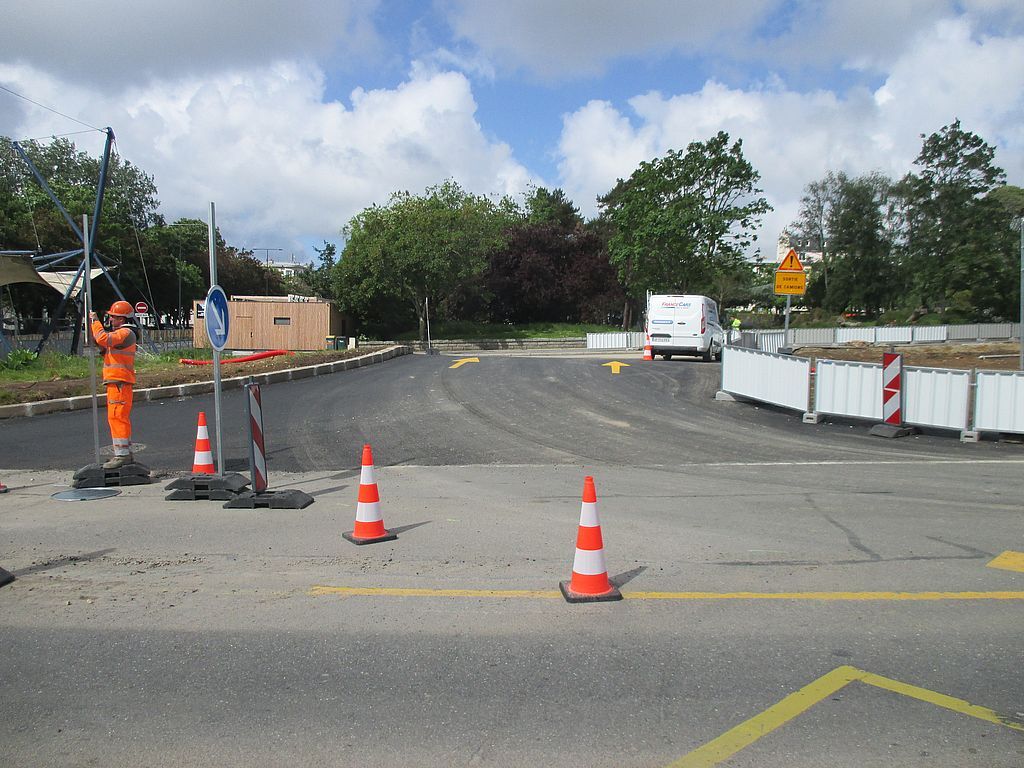

https://zupimages.net/up/24/22/vqho.jpg
https://zupimages.net/up/24/22/ez4y.jpg
https://zupimages.net/up/24/22/j2tu.jpg

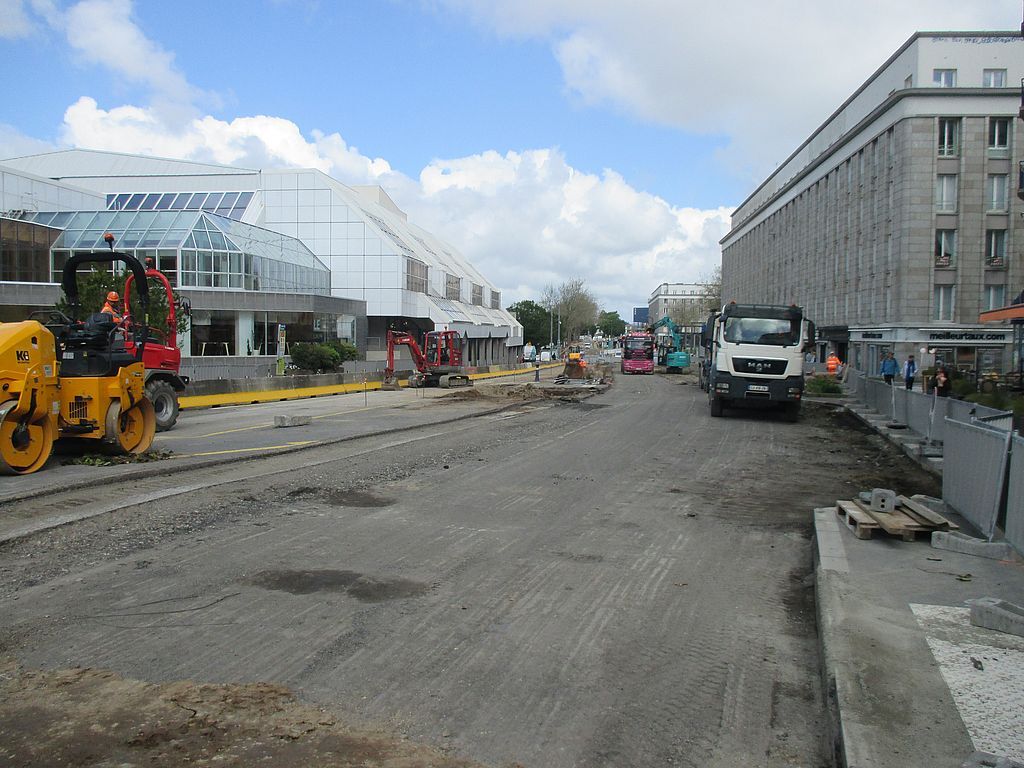

Début des travaux de voiries

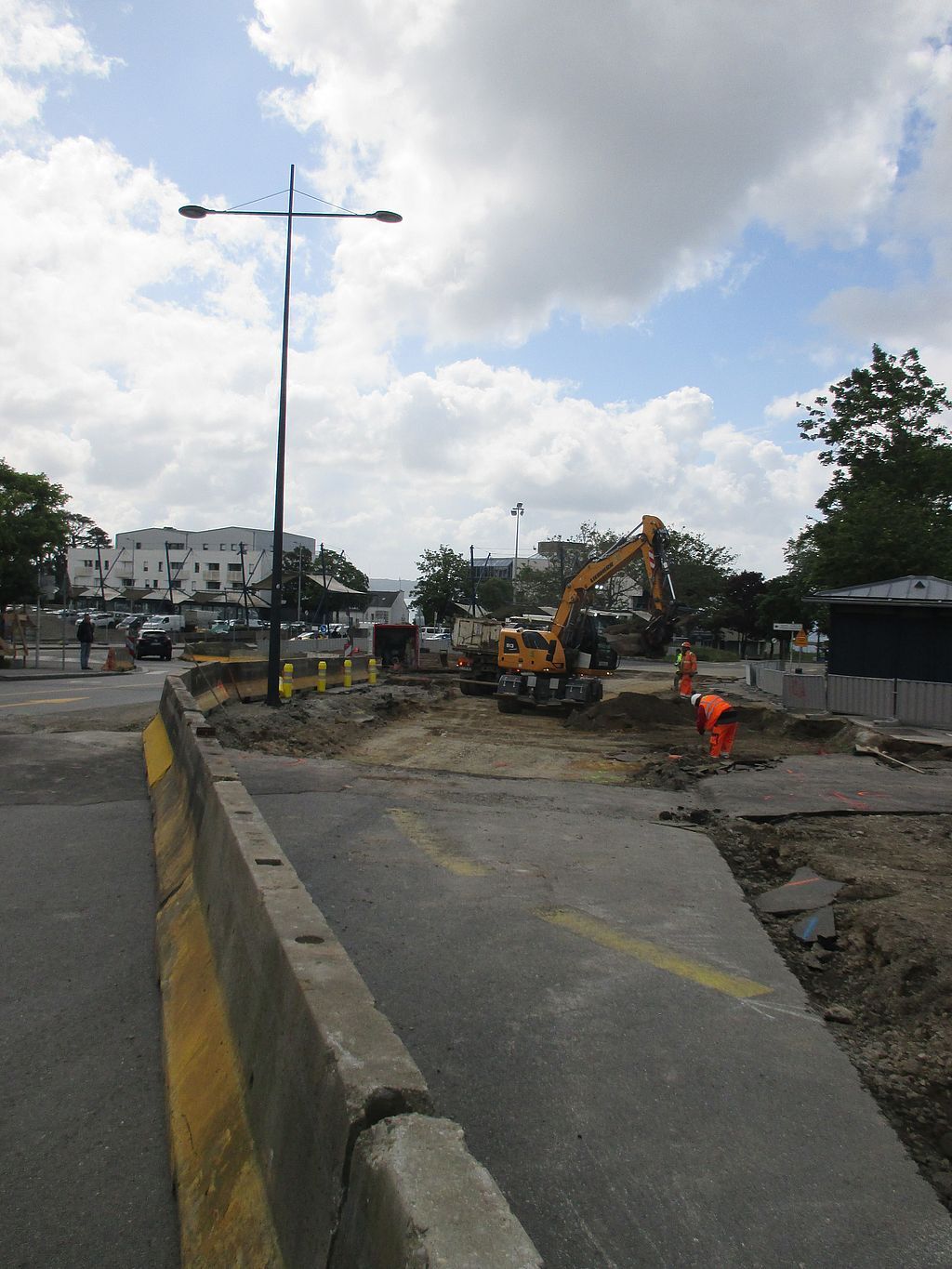

https://zupimages.net/up/24/22/b694.jpg

30-05-2024 14:07
B
brestois
The Link
B
Date d'inscription: 27-09-2019
Hors ligne

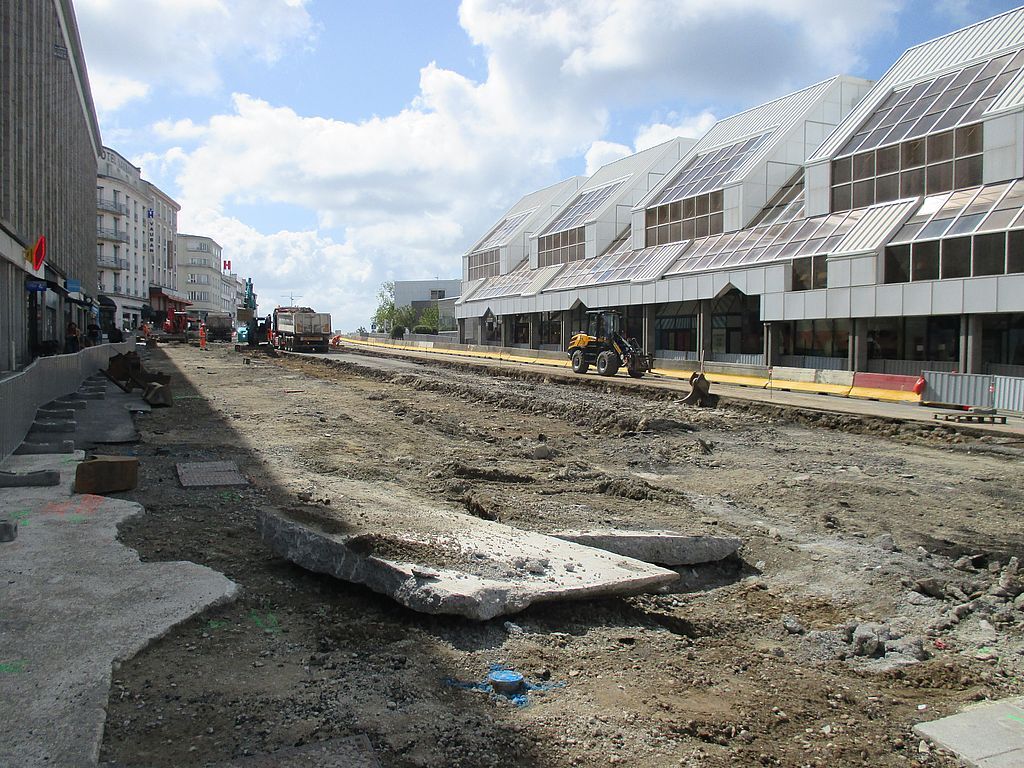

Bd Clémenceau

décaissement plateforme tram et BHNS en face "QUARTZ"
https://zupimages.net/up/24/22/uwtg.jpg
https://zupimages.net/up/24/22/grph.jpg

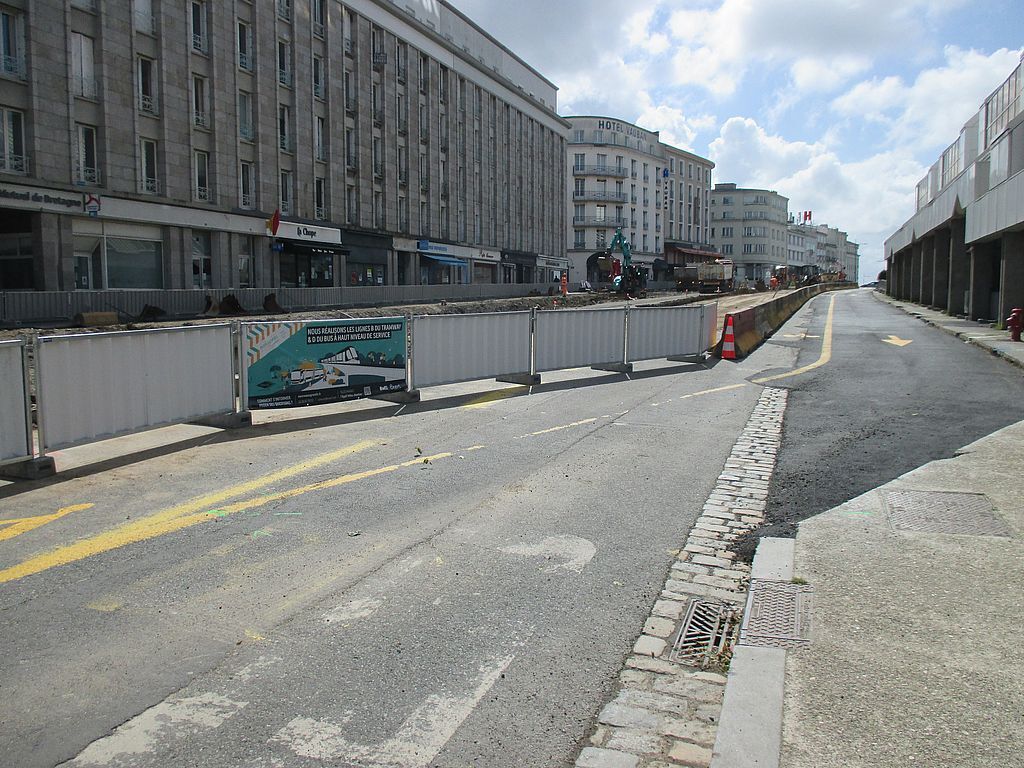

Le long de "QUARTZ", le trottoir à été rongé laissant place à une fois en sens unique de circulation
https://zupimages.net/up/24/22/lx69.jpg

30-05-2024 14:09
B
brestois
The Link
B
Date d'inscription: 27-09-2019
Hors ligne

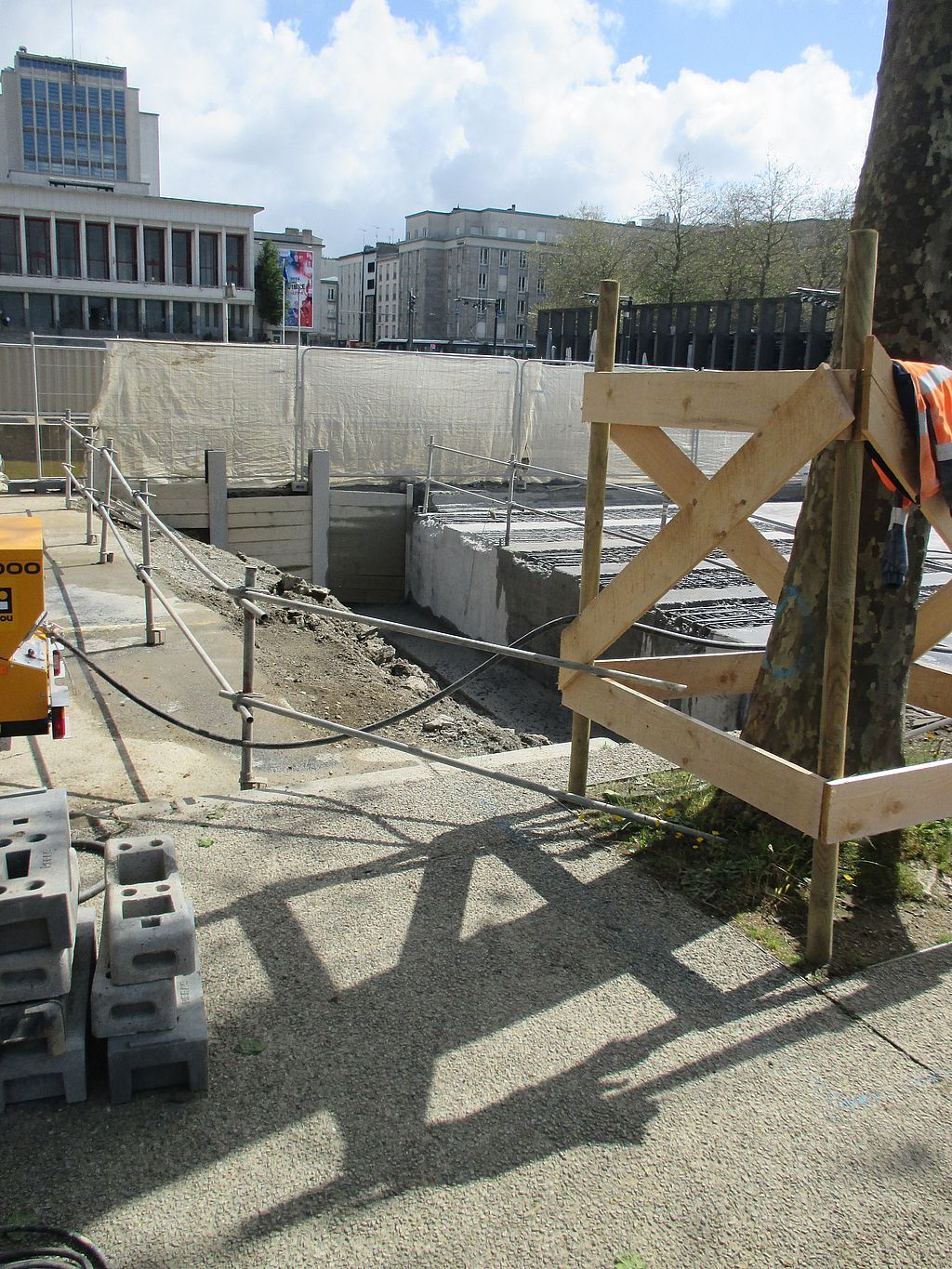

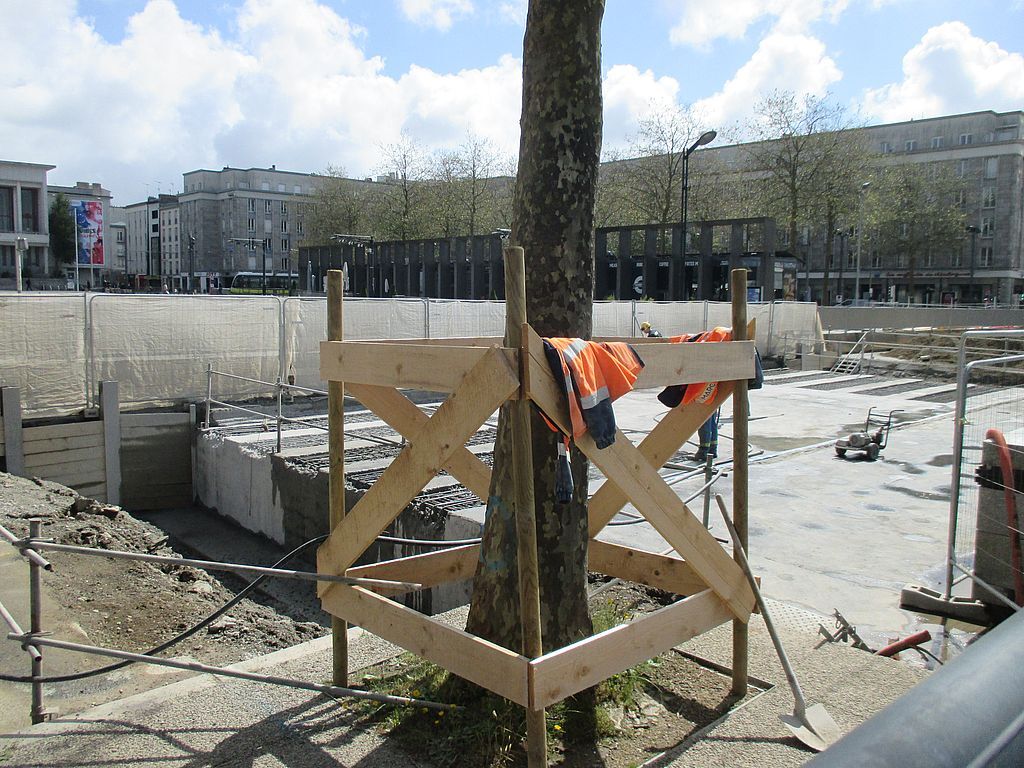

Pont "CLEMENCEAU"

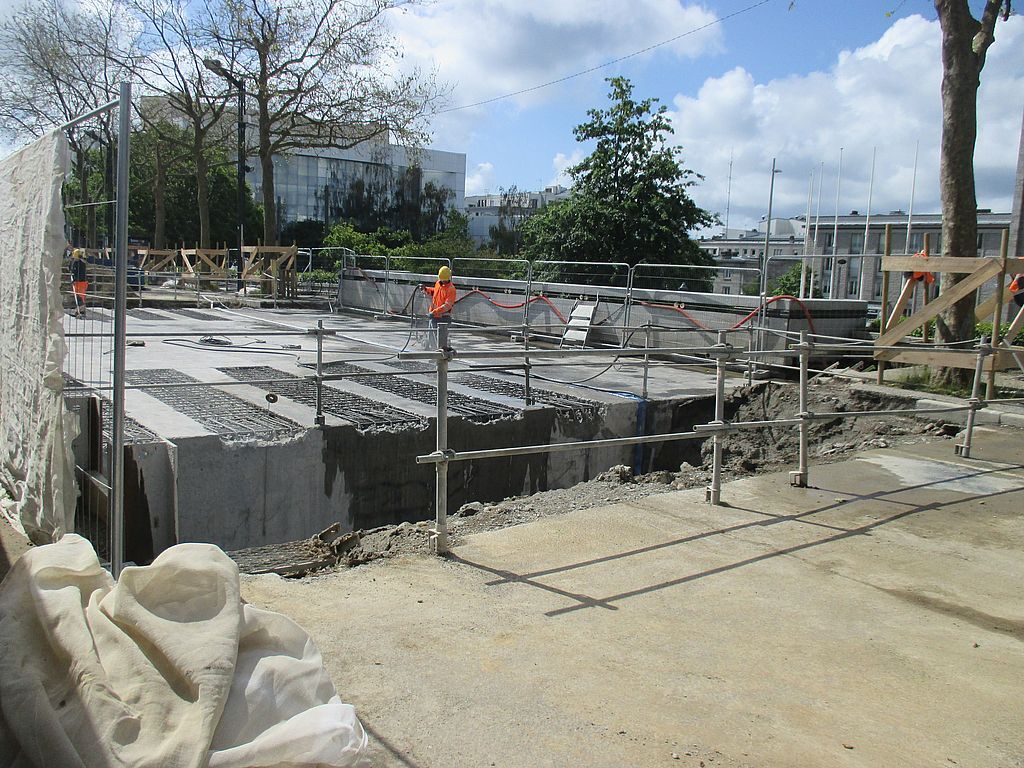

https://zupimages.net/up/24/22/8xpy.jpg
https://zupimages.net/up/24/22/m20j.jpg
https://zupimages.net/up/24/22/ucc4.jpg

30-05-2024 17:59
D
Dark Nark
Tour Total
D
Date d'inscription: 10-02-2020
Hors ligne

Boulevard Clemenceau. C'est au niveau d'une futur station de tram d'où un besoin assez conséquent de largeur. Je suis étonné qu'ils commencent par le côté Tram. Est-ce à dire que les voitures rouleront ensuite sur la plateforme en attendant l'aménagement routier ???

31-05-2024 07:52
B
brestois
The Link
B
Date d'inscription: 27-09-2019
Hors ligne

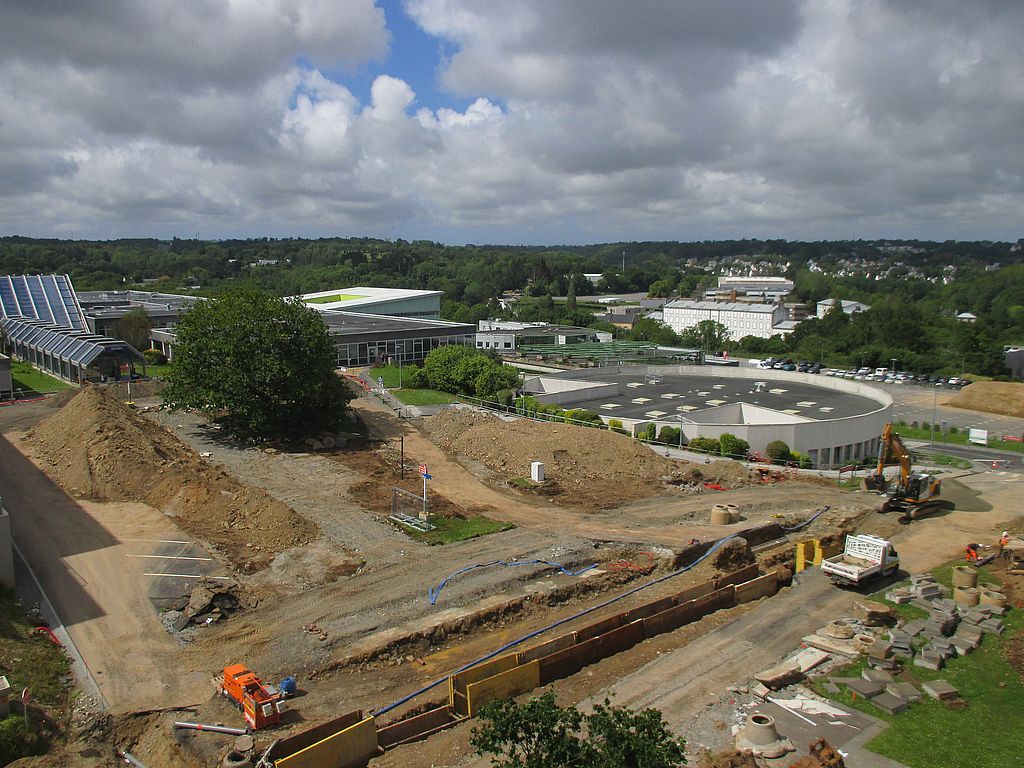

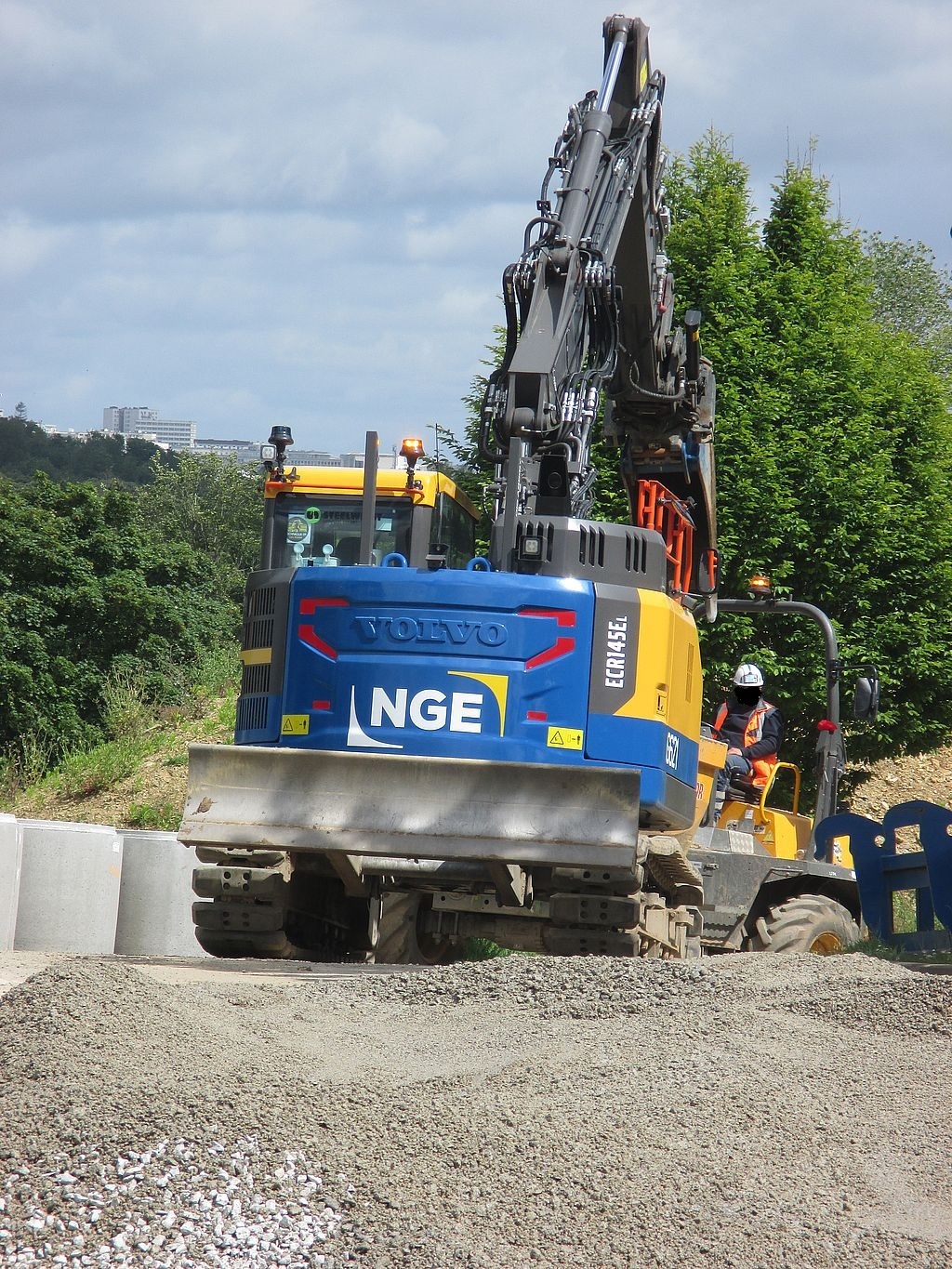

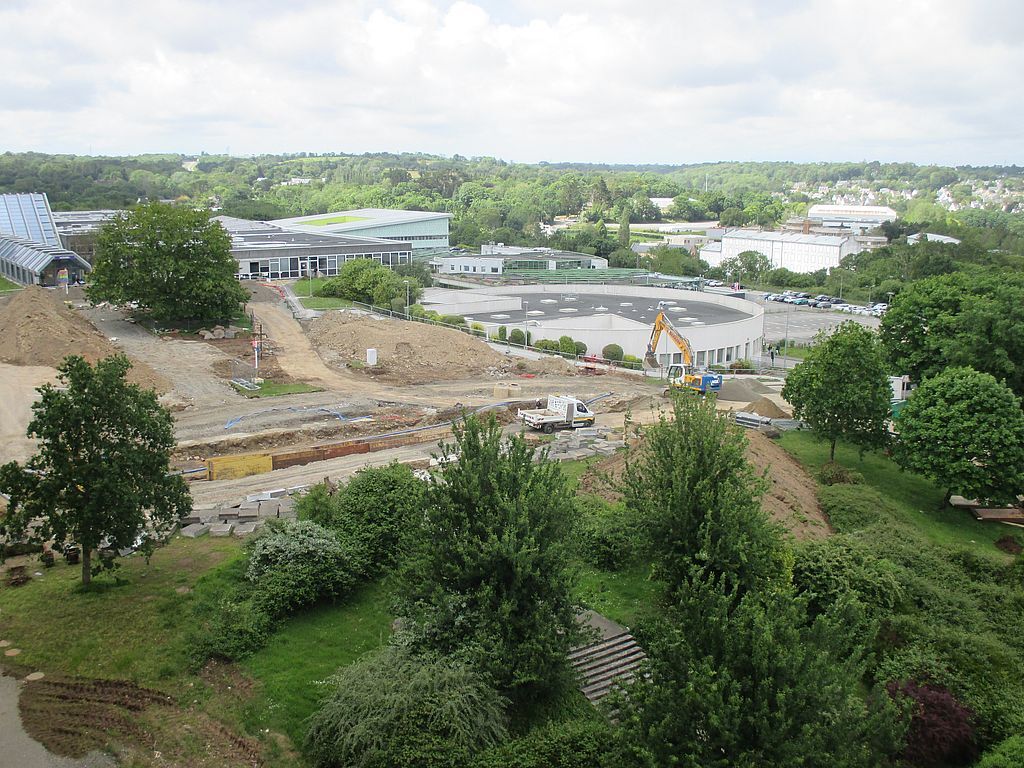

CHU de la Cavale Blanche, réseaux et terrassements

https://zupimages.net/up/24/22/otkb.jpg
https://zupimages.net/up/24/22/8sh4.jpg

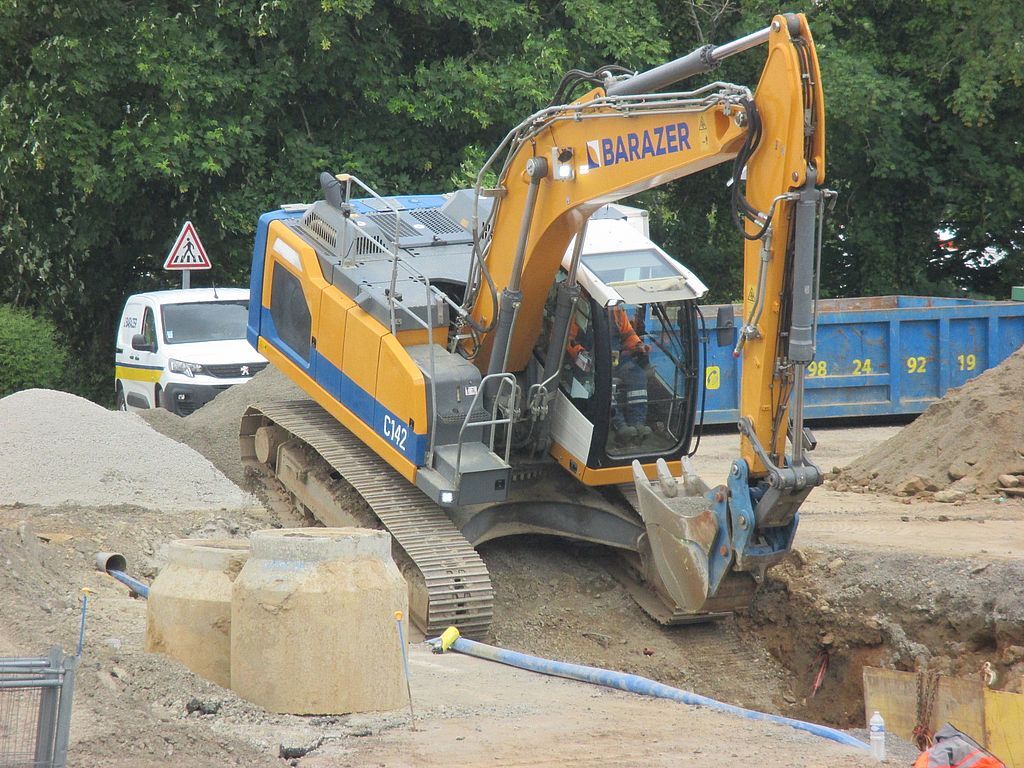

https://zupimages.net/up/24/22/jkbp.jpg
https://zupimages.net/up/24/22/7dab.jpg

31-05-2024 08:05
H
HLZ317
Tour Eiffel
H
Date d'inscription: 08-05-2016
Hors ligne

C'est les réseaux de l'hôpital ça non ?

31-05-2024 08:48
B
brestois
The Link
B
Date d'inscription: 27-09-2019
Hors ligne

HLZ317 a écrit:

C'est les réseaux de l'hôpital ça non ?

Situés sous le futur ascenseur entre le hall d'accueil et le terminus tram, tout est lié.

31-05-2024 13:42
B
brestois
The Link
B
Date d'inscription: 27-09-2019
Hors ligne

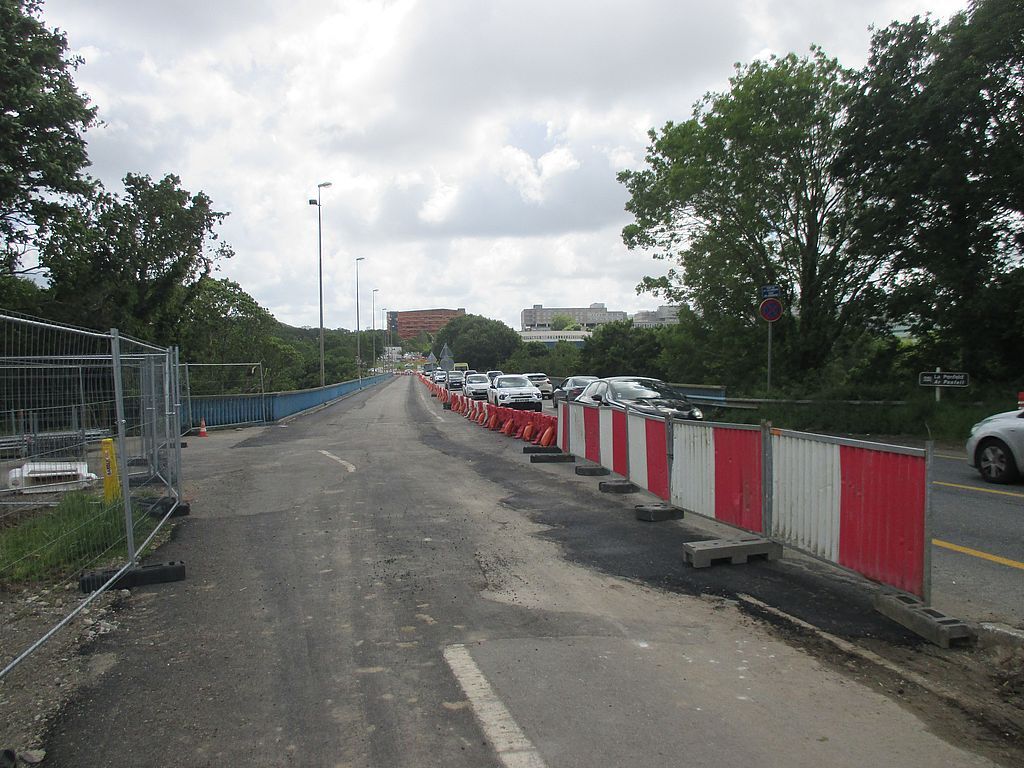

Toujours au stade des préparatifs sur le pont de la Villeneuve.

https://zupimages.net/up/24/22/5b1i.jpg
https://zupimages.net/up/24/22/bwb5.jpg
https://zupimages.net/up/24/22/coyt.jpg

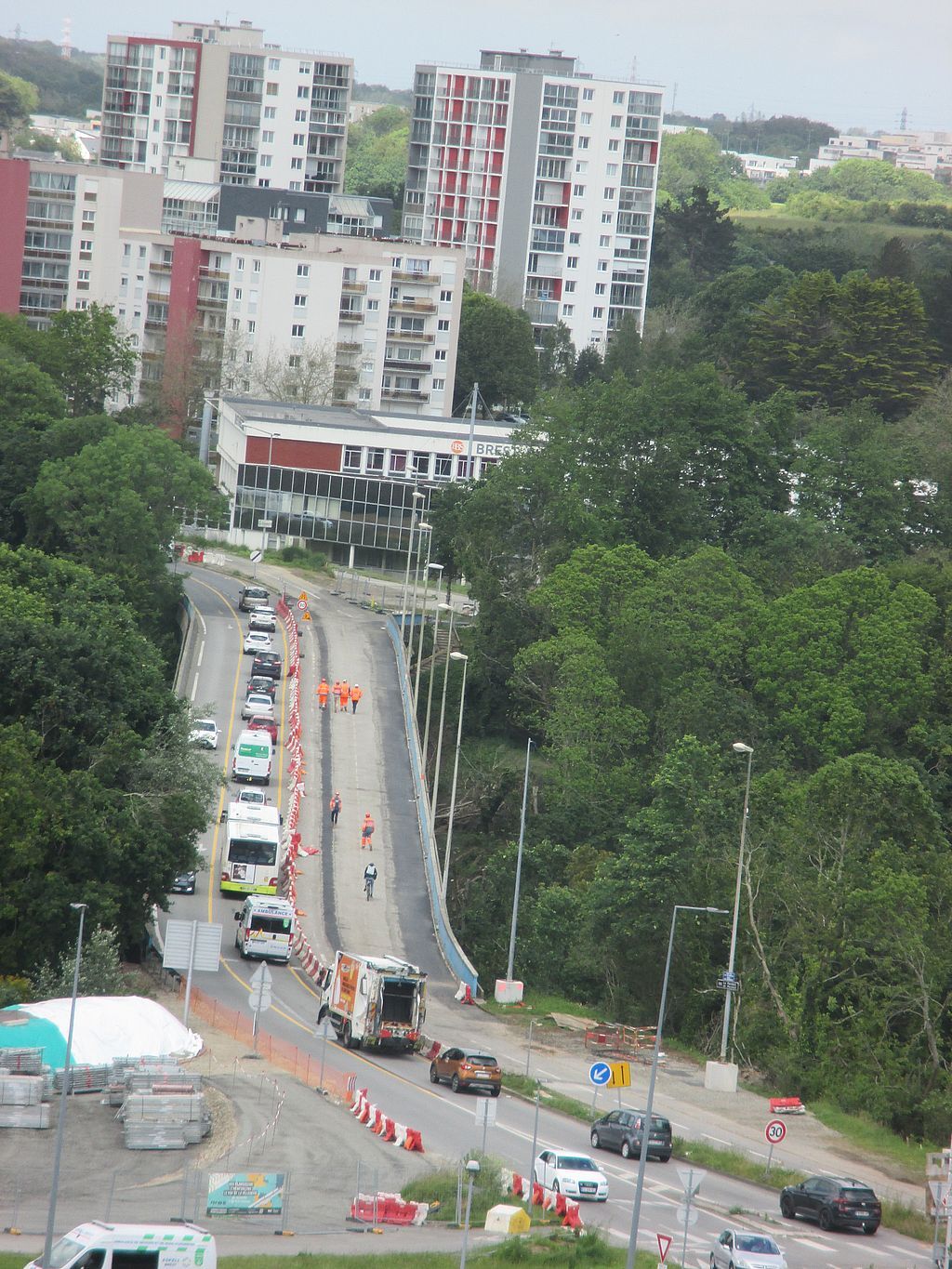

https://zupimages.net/up/24/22/iiwx.jpg

31-05-2024 15:59
H
HLZ317
Tour Eiffel
H
Date d'inscription: 08-05-2016
Hors ligne

On ne sais pas ce qui se passe à l'intérieur  C8

31-05-2024 18:59
B
brestois
The Link
B
Date d'inscription: 27-09-2019
Hors ligne

HLZ317 a écrit:

On ne sais pas ce qui se passe à l'intérieur  C8

Apparemment rien pour l'instant, les équipe BOUYGUES, préparent et sécurisent le futur chantier.

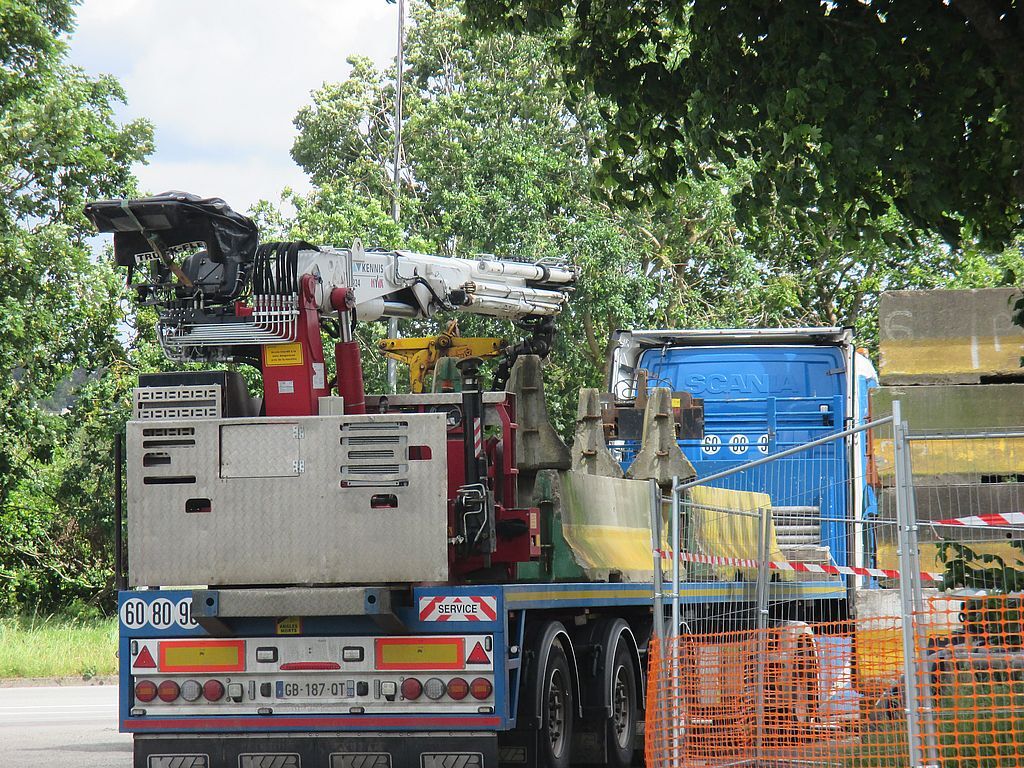

https://zupimages.net/up/24/22/sk1b.jpg
https://zupimages.net/up/24/22/bjyu.jpg
