Brest Métropole - Tramway - Ligne B

18-03-2025 17:37
A
Agaeu135
Tour du Midi
A
Date d'inscription: 22-01-2018
En ligne

Espérons que la culée est assez solide et durci pour accueillir le tablier vu les délais assez courts.

18-03-2025 17:50
C
Chris38
Grande Arche
C
Date d'inscription: 12-03-2024
Hors ligne

Agaeu135 a écrit:

Espérons que la culée est assez solide et durci pour accueillir le tablier vu les délais assez courts.

La structure pourrait rester sur cales sur les piles pour effectuer les finitions.

18-03-2025 21:32
B
brestois
The Link
B
Date d'inscription: 27-09-2019
Hors ligne

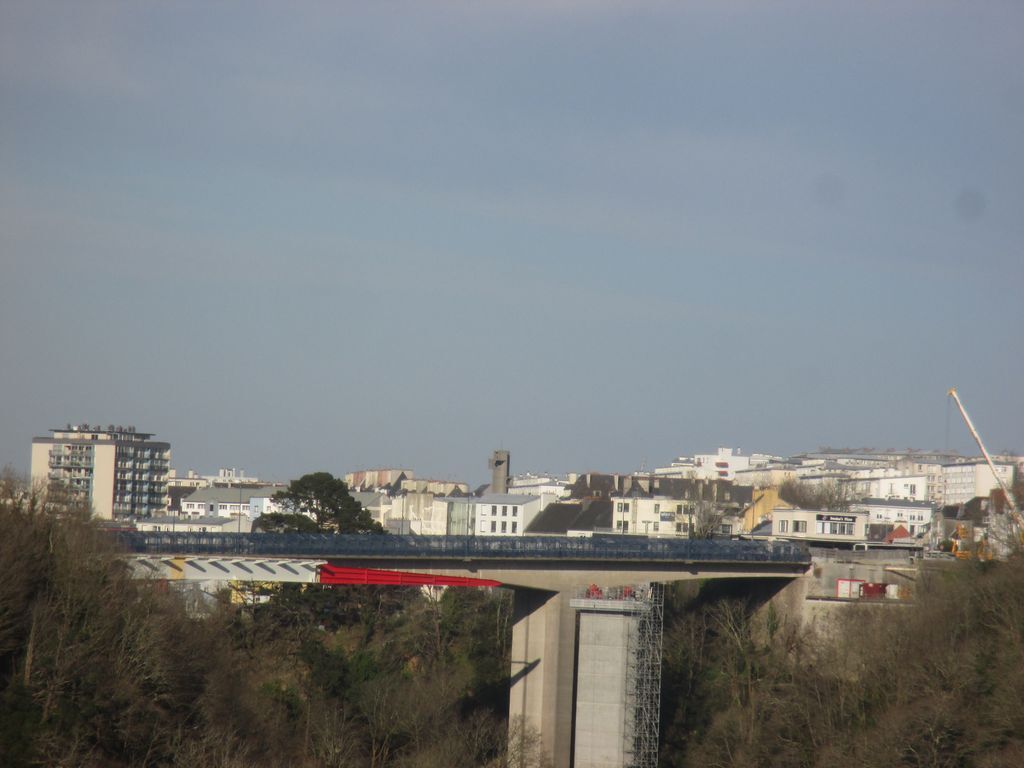

Vu du pont de l'Harteloire

https://zupimages.net/up/25/12/nyyy.jpg

18-03-2025 22:45
A
Agaeu135
Tour du Midi
A
Date d'inscription: 22-01-2018
En ligne

Chris38 a écrit:

Agaeu135 a écrit:

Espérons que la culée est assez solide et durci pour accueillir le tablier vu les délais assez courts.

La structure pourrait rester sur cales sur les piles pour effectuer les finitions.

Bien vu!

19-03-2025 12:13
B
brestois
The Link
B
Date d'inscription: 27-09-2019
Hors ligne

Pont Schuman, vu de la vallée du Moulin à poudre en fin de matinée

https://zupimages.net/up/25/12/qdxo.jpg
https://zupimages.net/up/25/12/u3tj.jpg
https://zupimages.net/up/25/12/yhxl.jpg

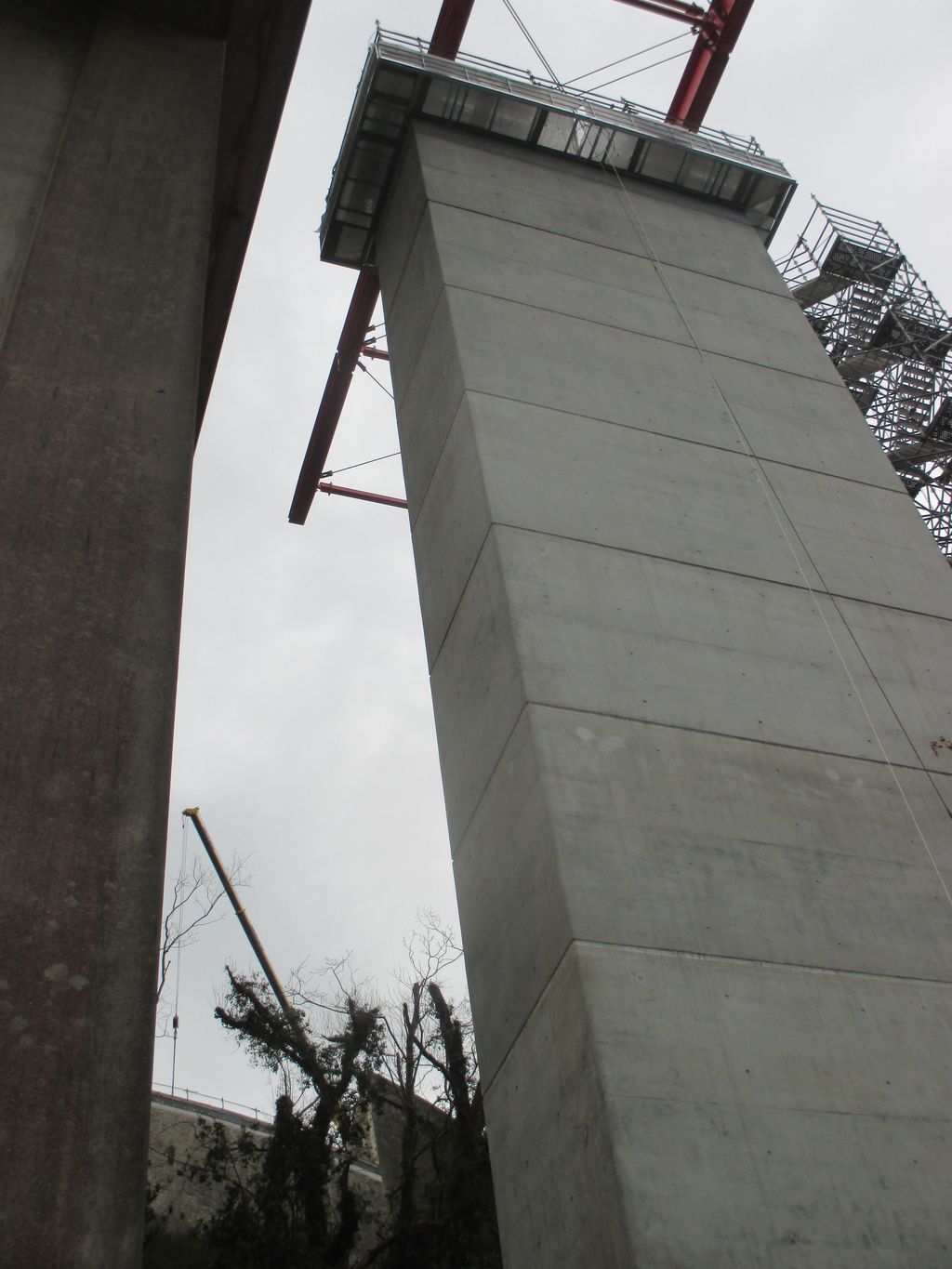

https://zupimages.net/up/25/12/jaji.jpg

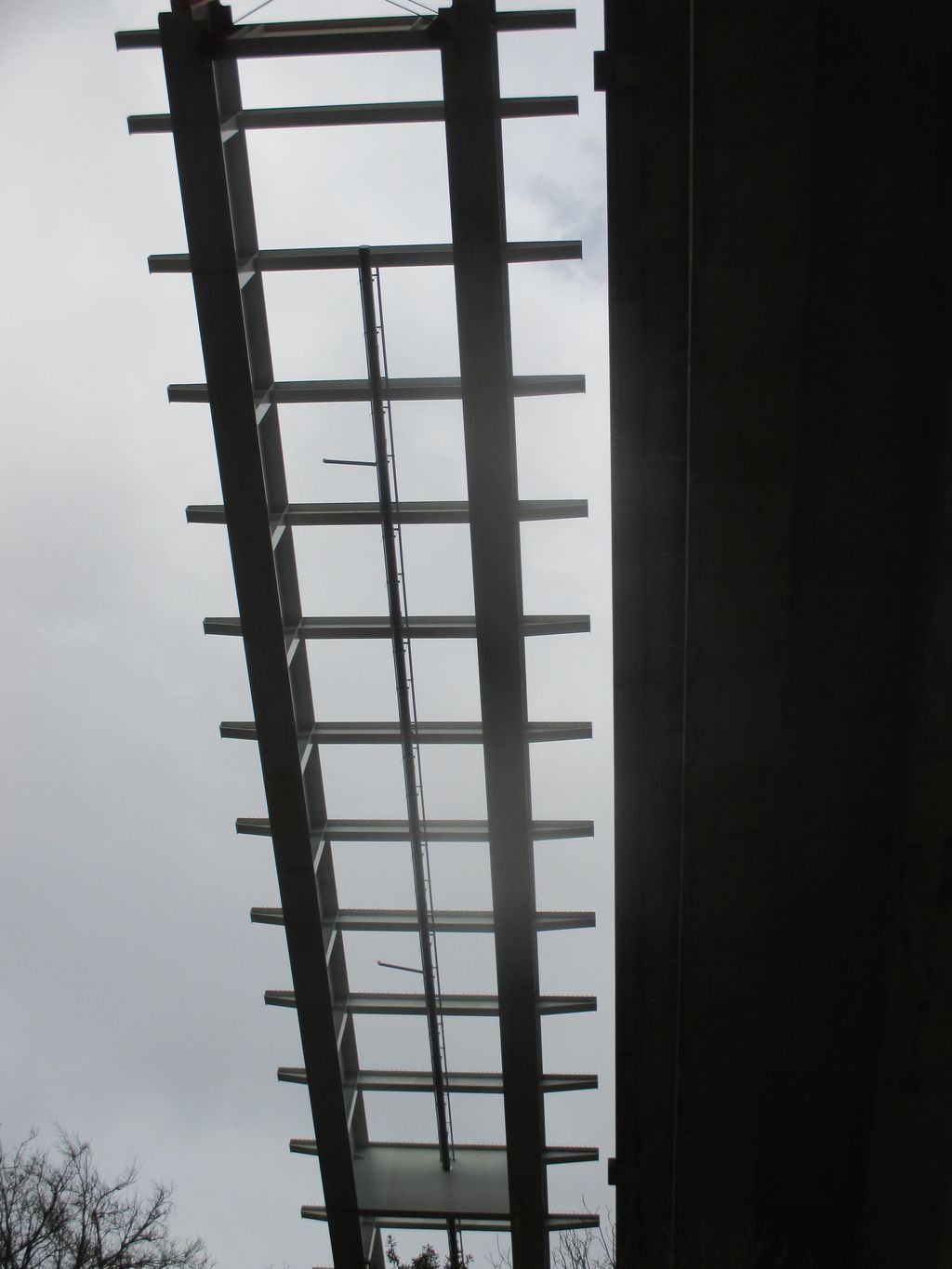

https://zupimages.net/up/25/12/as4o.jpg

19-03-2025 13:10
B
brestois
The Link
B
Date d'inscription: 27-09-2019
Hors ligne

En haut

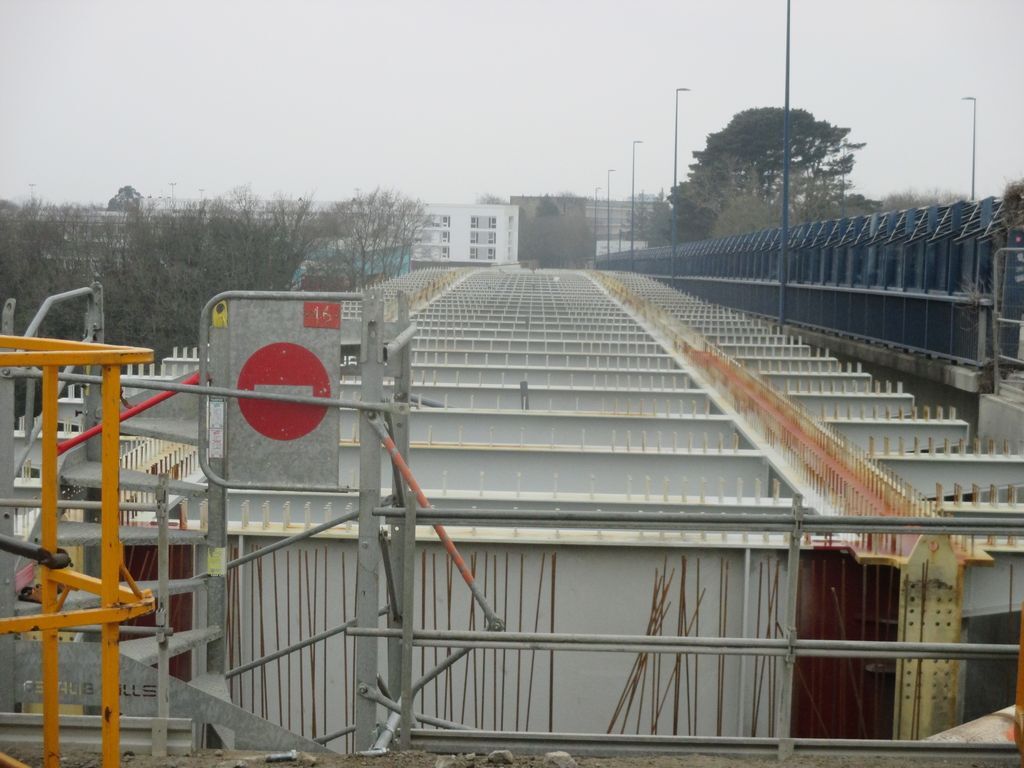

La travée s'élance progressivement

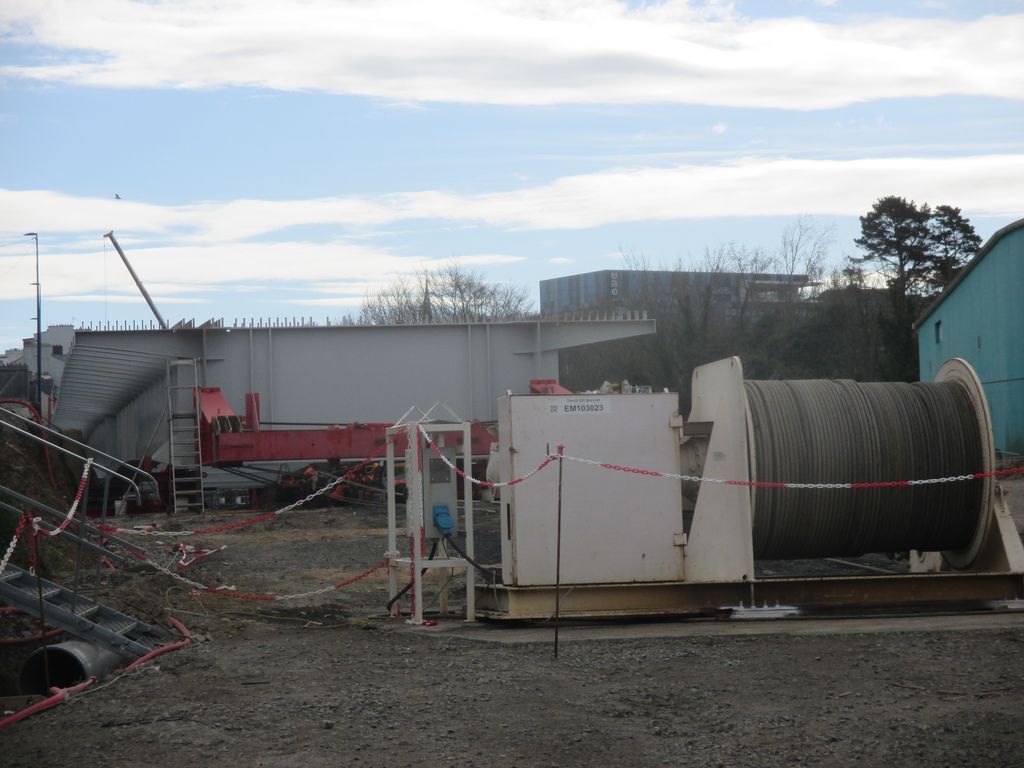

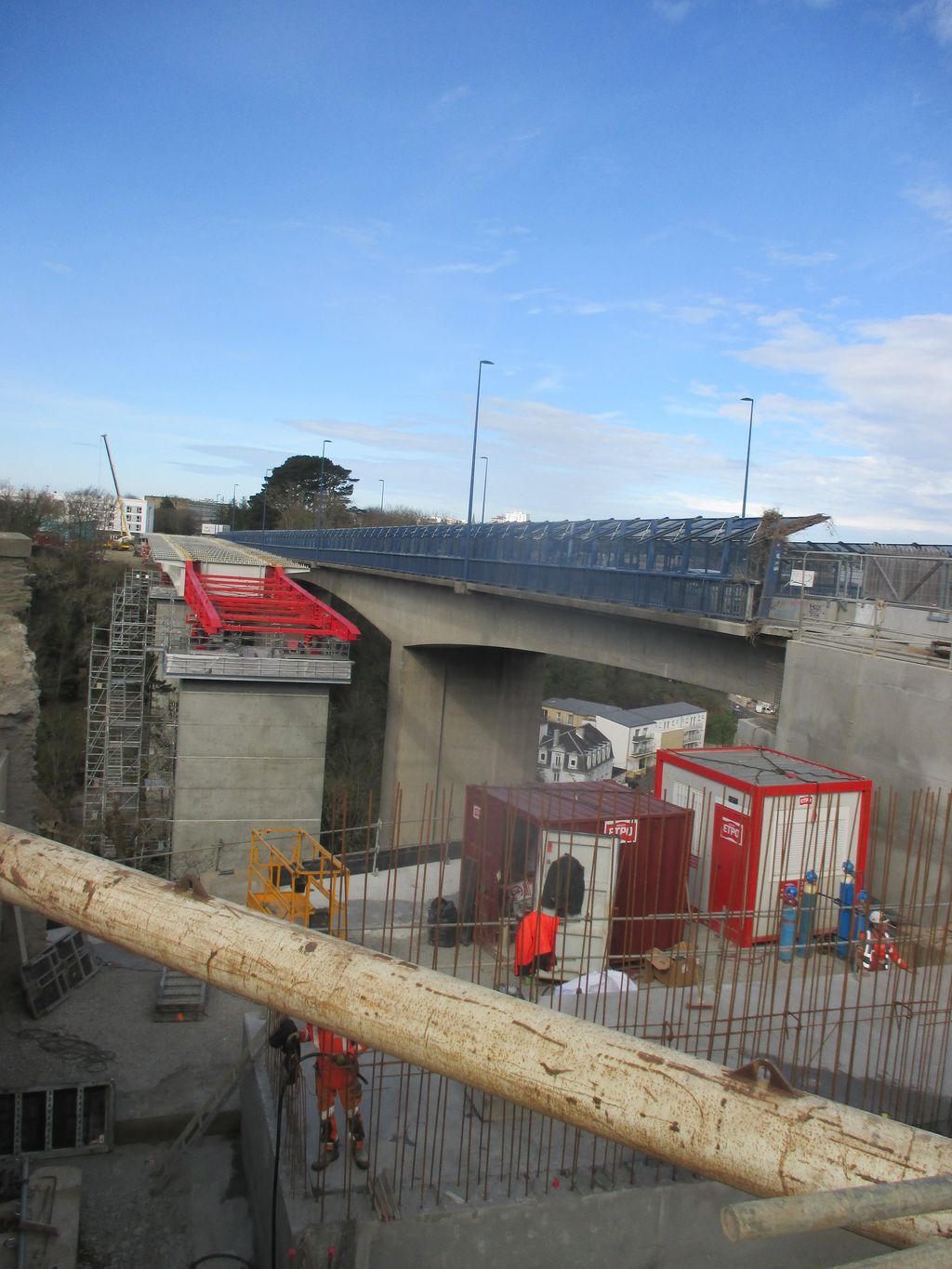

https://zupimages.net/up/25/12/zsbc.jpg

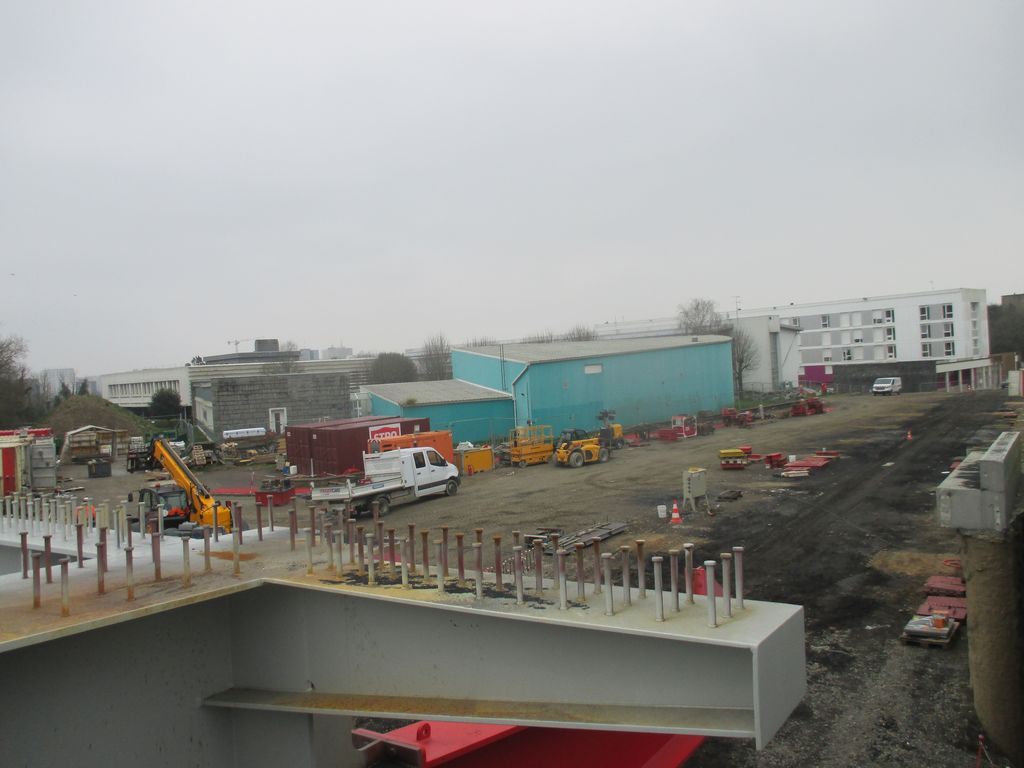

https://zupimages.net/up/25/12/dpl0.jpg

La travée restera sur élevée plusieurs jours, elle ne sera donc pas directement en appui sur le béton nouvellement coulé de la culée "EST"

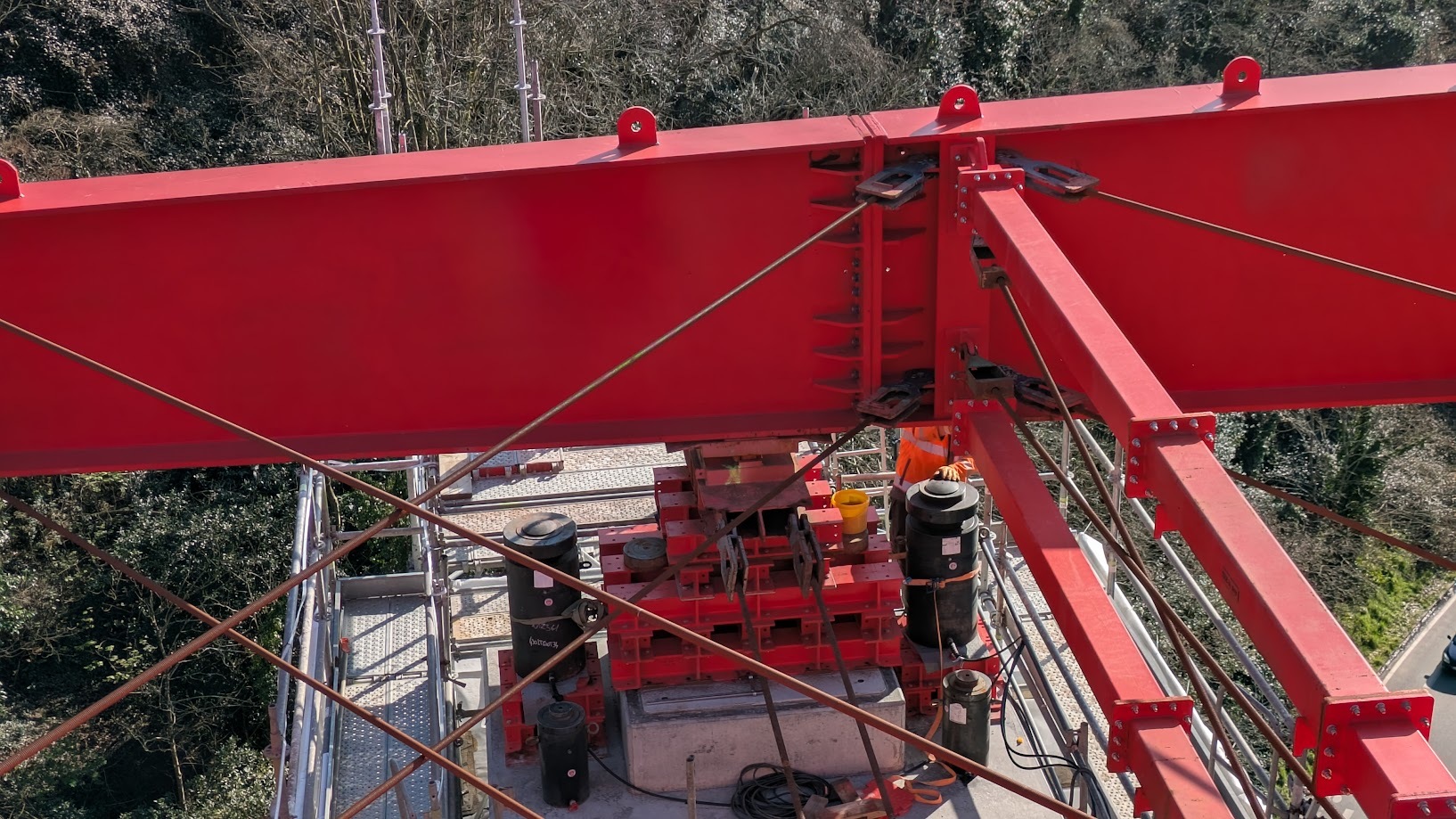

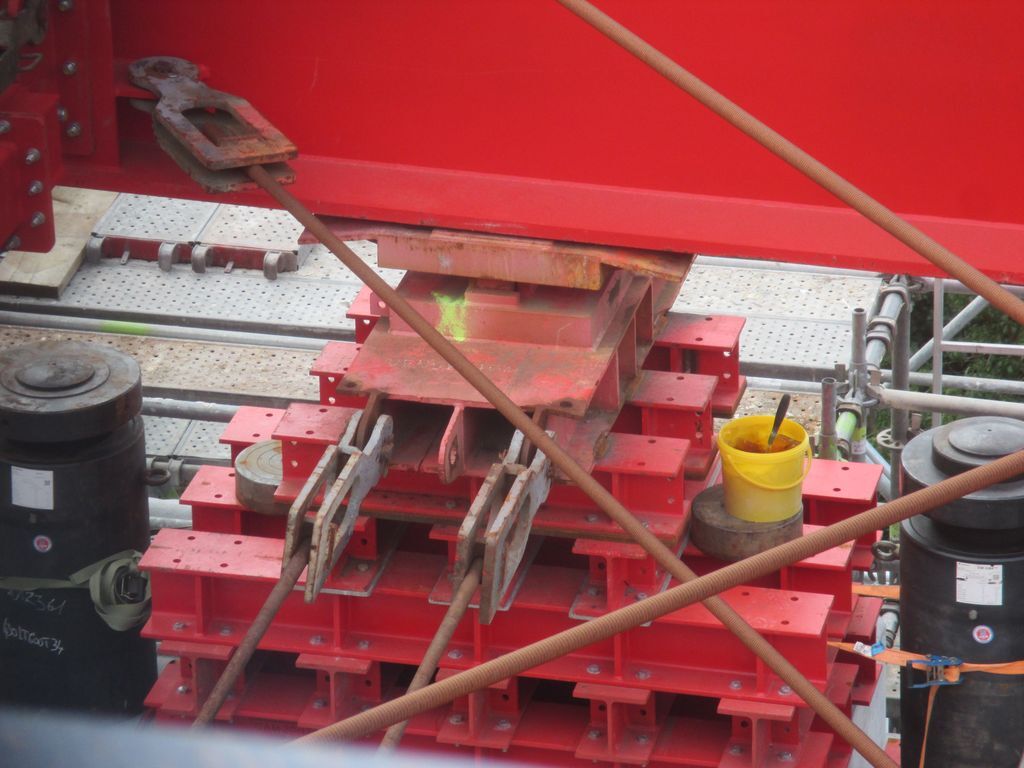

https://zupimages.net/up/25/12/k0nj.jpg

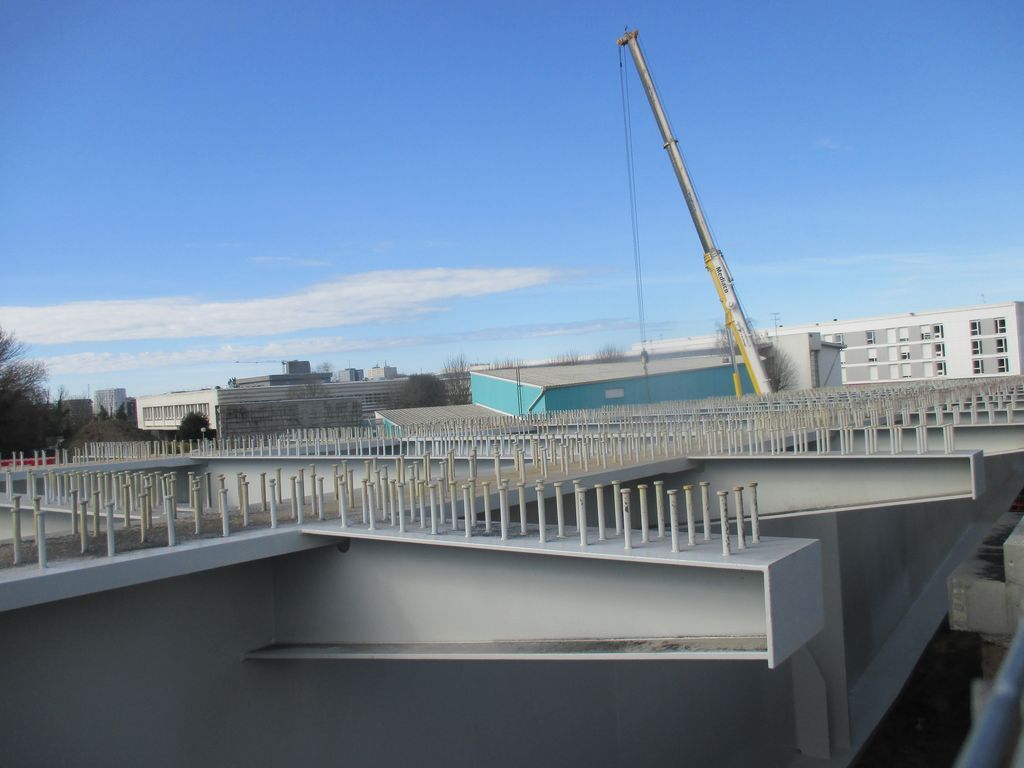

La travée métallique sera recouverte de plaques de béton préfabriquées en usine et posées par un pont roulant. Certains travaux seront réalisés de nuit avec fermetures épisodiques du pont routier.

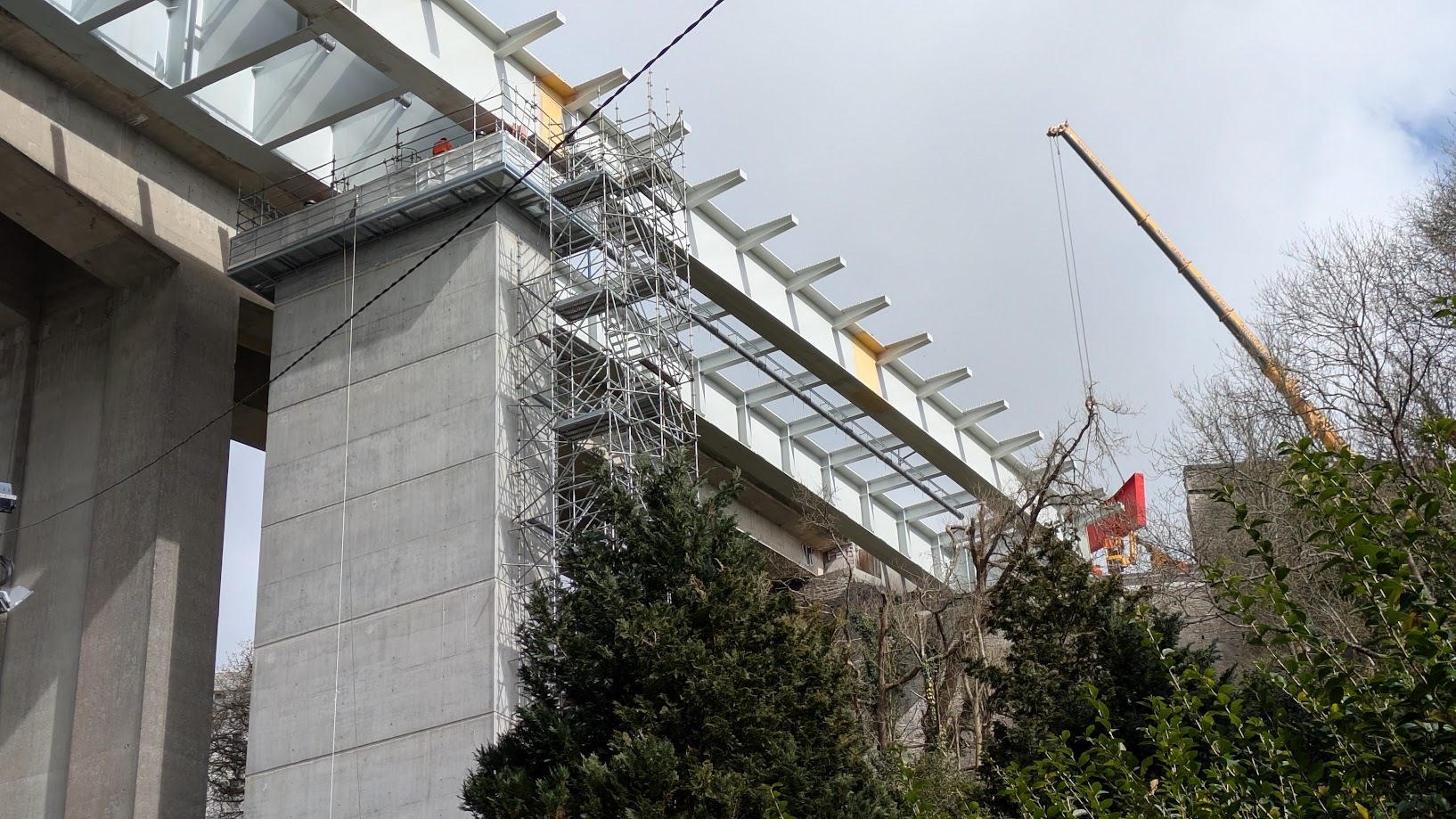

https://zupimages.net/up/25/12/2wgo.jpg

19-03-2025 18:24
D
Dark Nark
Tour Total
D
Date d'inscription: 10-02-2020
Hors ligne

En temps et en heure, déplaise à certains qui rêve de voir le chantier prendre du retard.

19-03-2025 18:37
greg59
Modérateur
Lieu: Dunkerque
Date d'inscription: 02-03-2017
Site web
Hors ligne

Est ce que vous savez à peu près le pourcentage de pose de rail de fait ?

Avatar : Rame CAF Urbos 3 sur le pont Battant à Besançon du réseau Ginko

Lien du site internet sur la chronologie des TCSP en France sauf Paris :
https://chronologie-tcsp-france.fr/

19-03-2025 18:38
C
Chris38
Grande Arche
C
Date d'inscription: 12-03-2024
Hors ligne

La plateforme devant la culée a été débarrassée des containers "ETPO" ; seule reste la plateforme élévatrice nécessaire au démontage des éléments d'avant-bec

https://zupimages.net/up/25/12/f3b8.jpg

Le lançage a repris en fin d'après midi.
Un ouvrier graisse l'avant-bec au pinceau pendant l'avancement, un autre fait de même de l'autre côté.

https://zupimages.net/up/25/12/h2l7.jpg

Dernière modification par Chris38: 19-03-2025 18:42
19-03-2025 23:21
B
brestois
The Link
B
Date d'inscription: 27-09-2019
Hors ligne

De grandes bâches explicatives sont installées le long des grillages du chantier Schuman par la métropole.

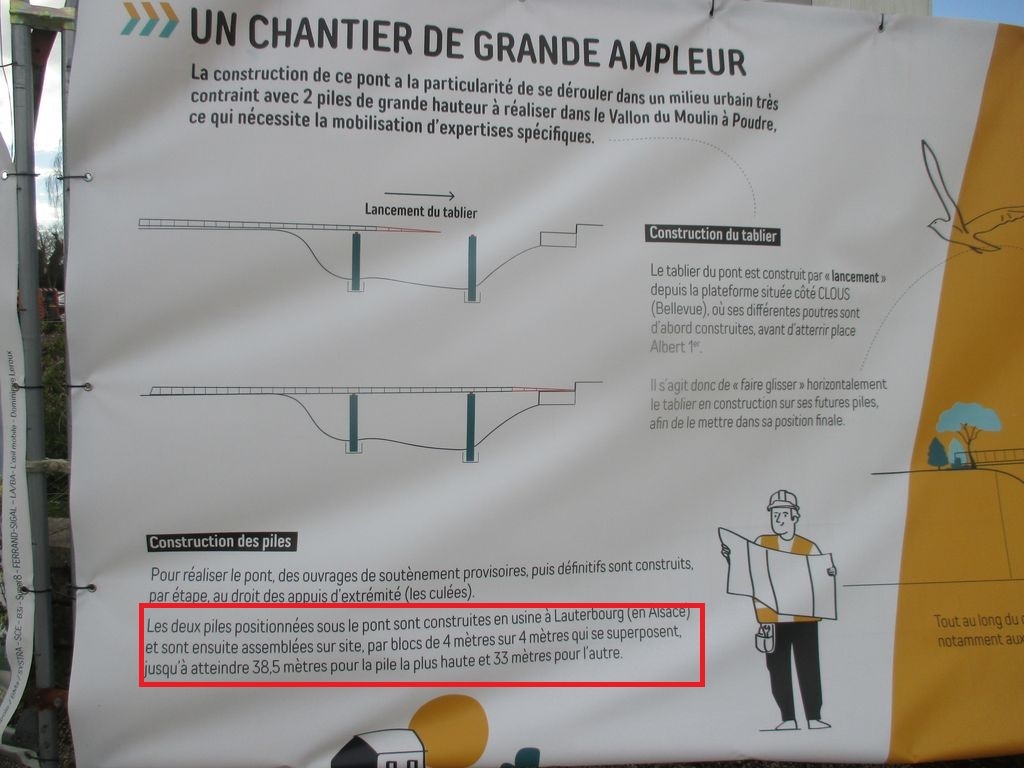

G5 Certainement conçues par un stagiaire, et non vérifiées par son maitre de stage.  D10 Du moins je l'espère. G10

https://zupimages.net/up/25/12/77r2.jpg

19-03-2025 23:25
C
Chris38
Grande Arche
C
Date d'inscription: 12-03-2024
Hors ligne

greg59 a écrit:

Est ce que vous savez à peu près le pourcentage de pose de rail de fait ?

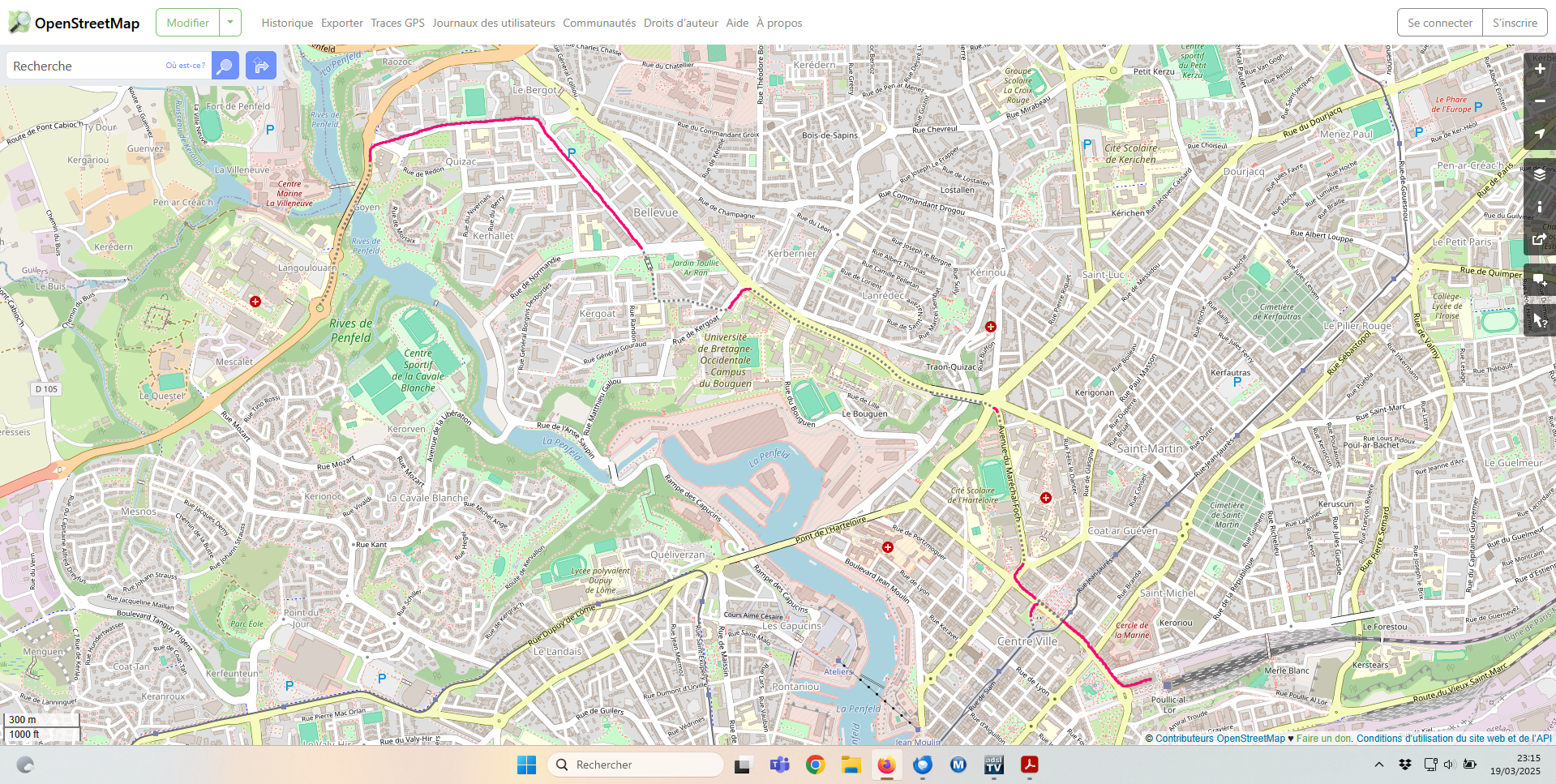

Sauf erreur situation aujourd'hui

https://zupimages.net/up/25/12/vwyf.png

20-03-2025 21:34
B
brestois
The Link
B
Date d'inscription: 27-09-2019
Hors ligne

revêtement final de la plateforme mixte tram/BHNS entre le Vauban et la moitié d'avenue vers Dialogues enfants.

https://zupimages.net/up/25/12/q1jo.jpg

Entre le pont Clemenceau et le cinéma LIBERTE.

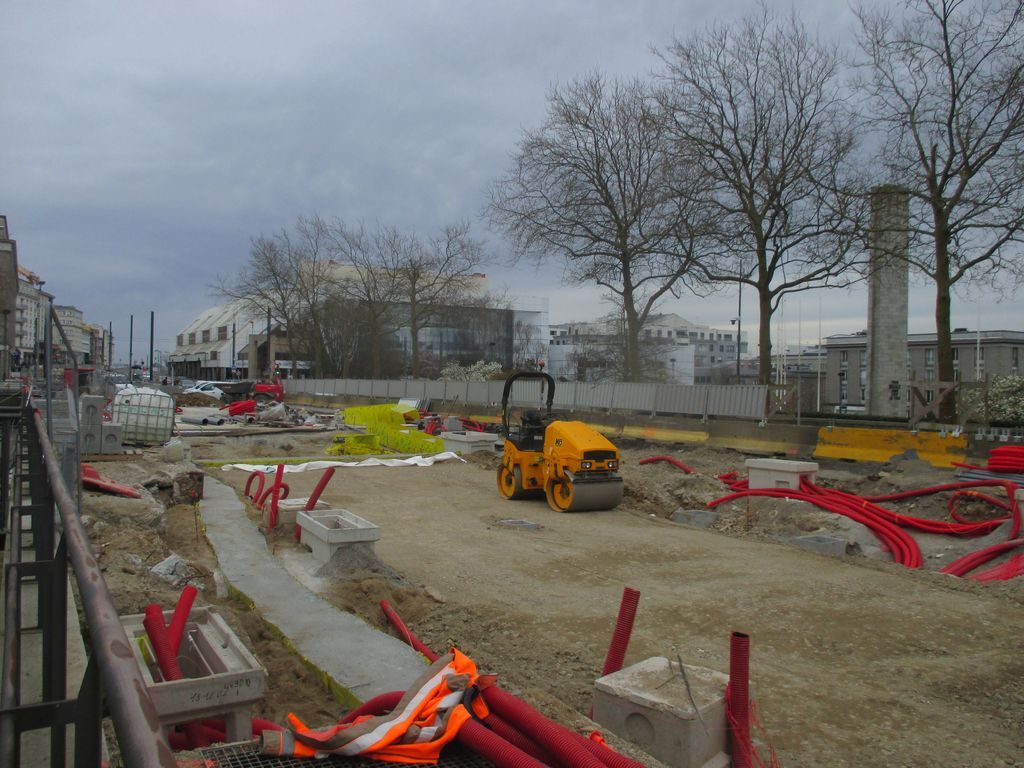

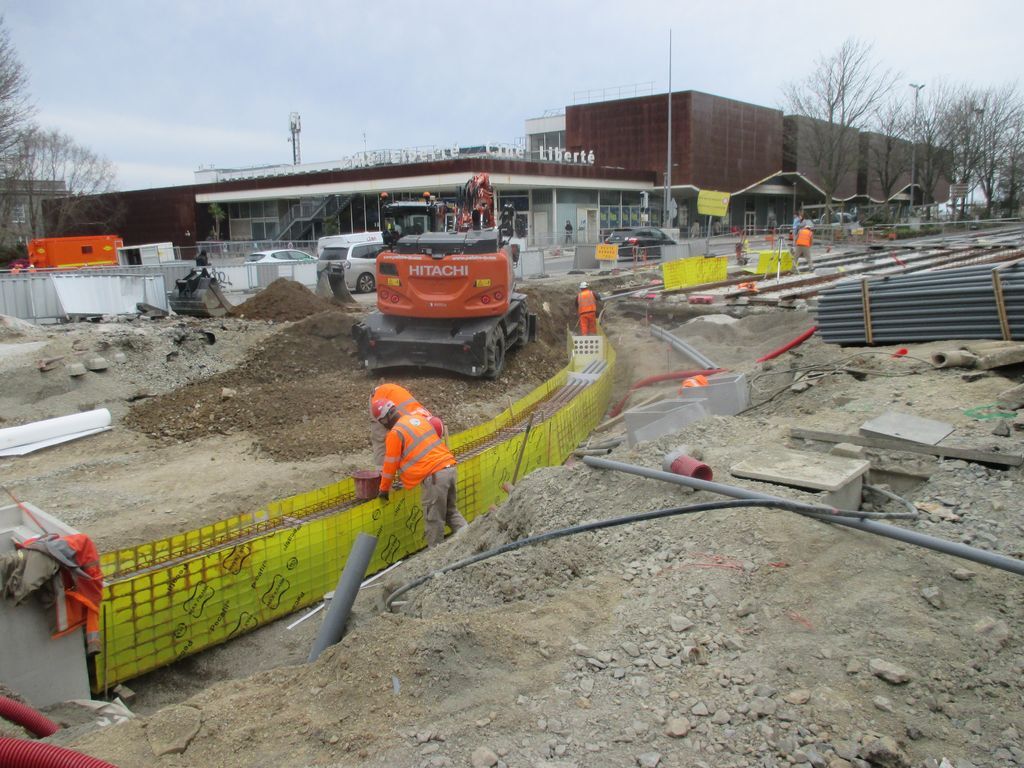

https://zupimages.net/up/25/12/y5yc.jpg
https://zupimages.net/up/25/12/ws0c.jpg

21-03-2025 17:07
C
Chris38
Grande Arche
C
Date d'inscription: 12-03-2024
Hors ligne

Avenue Le Gorgeu

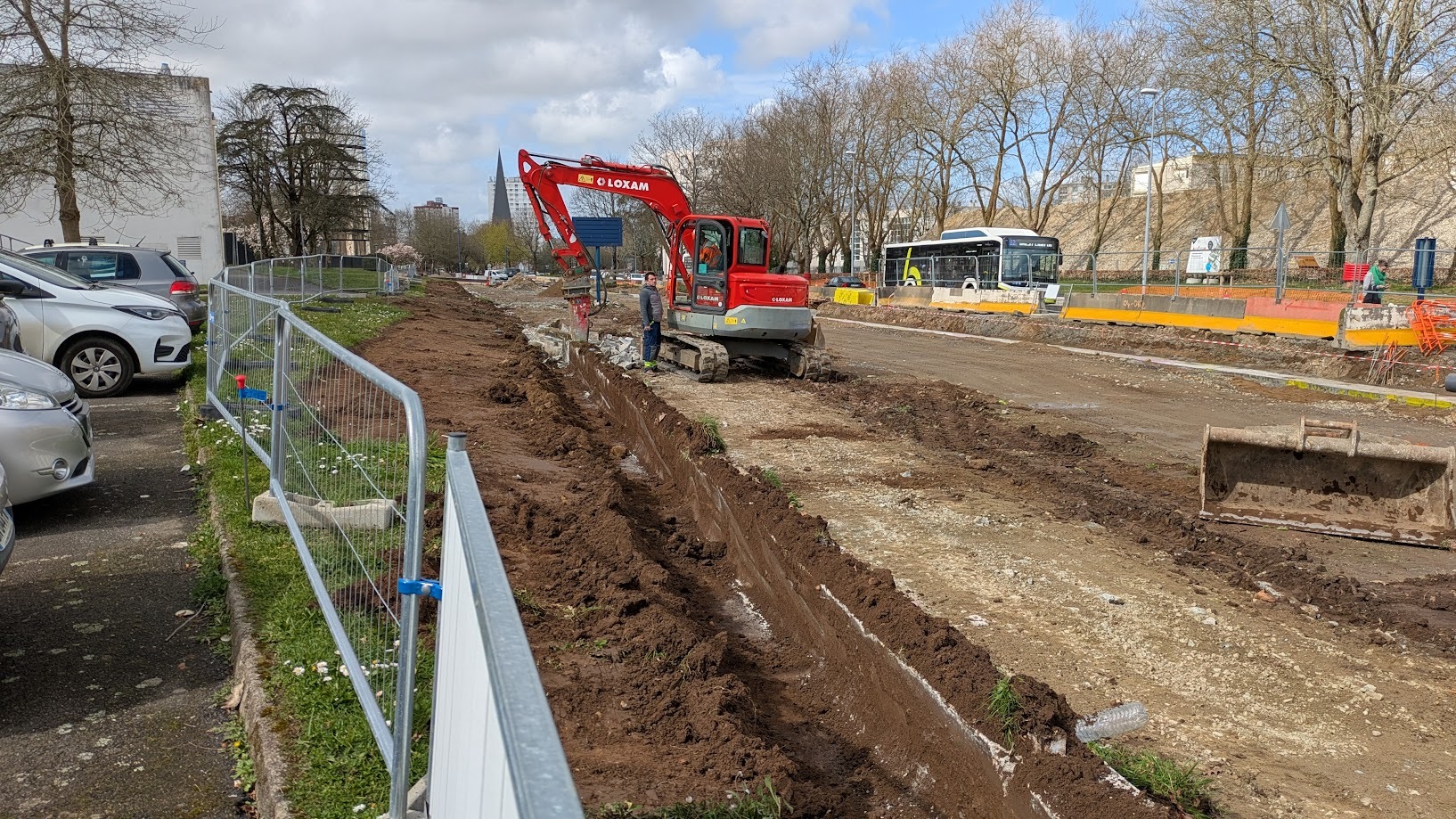

Destruction des murets d'enceinte de l'UBO

https://zupimages.net/up/25/12/d63n.jpg

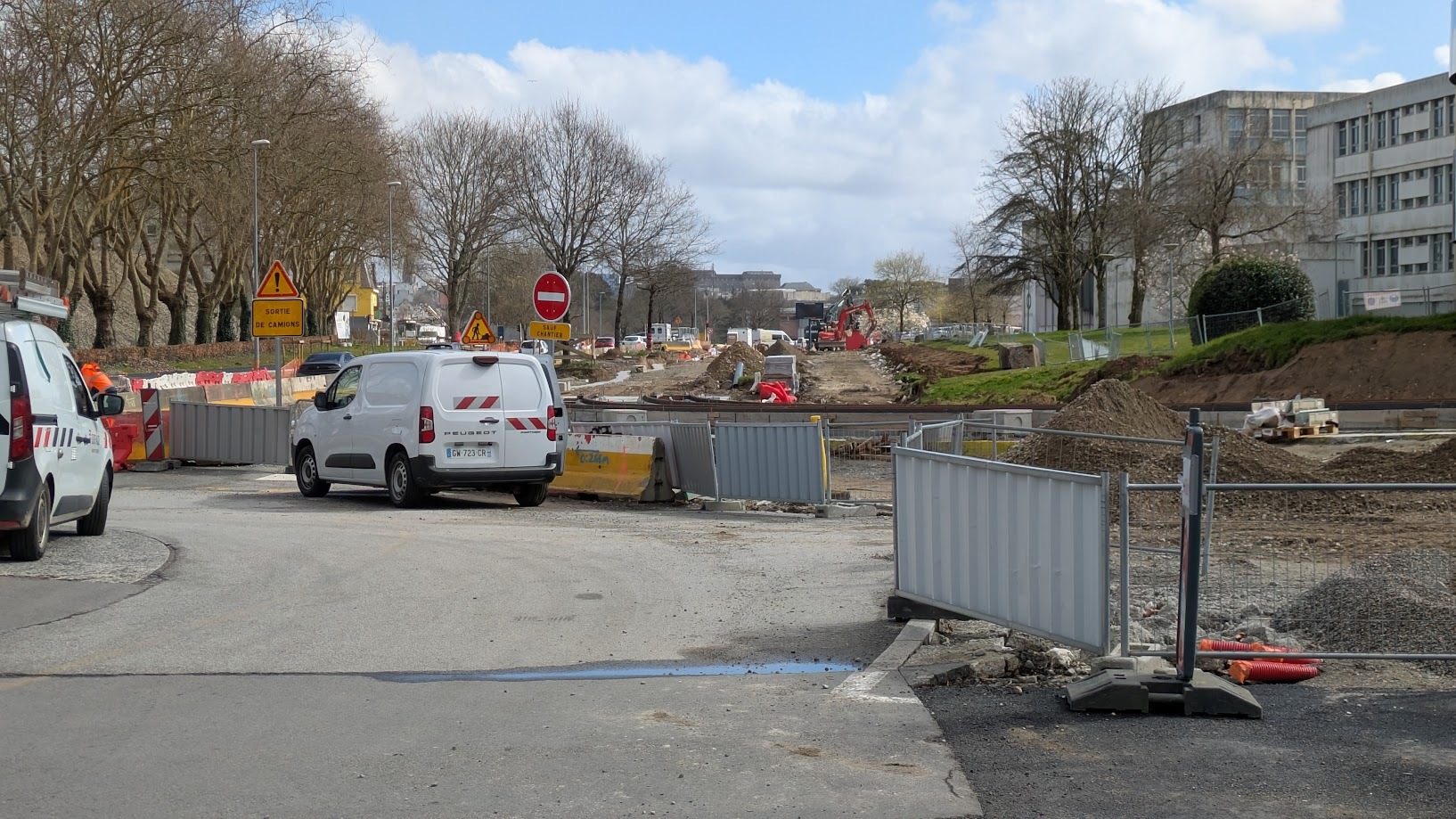

https://zupimages.net/up/25/12/wy4w.jpg

Rue de Kergoat

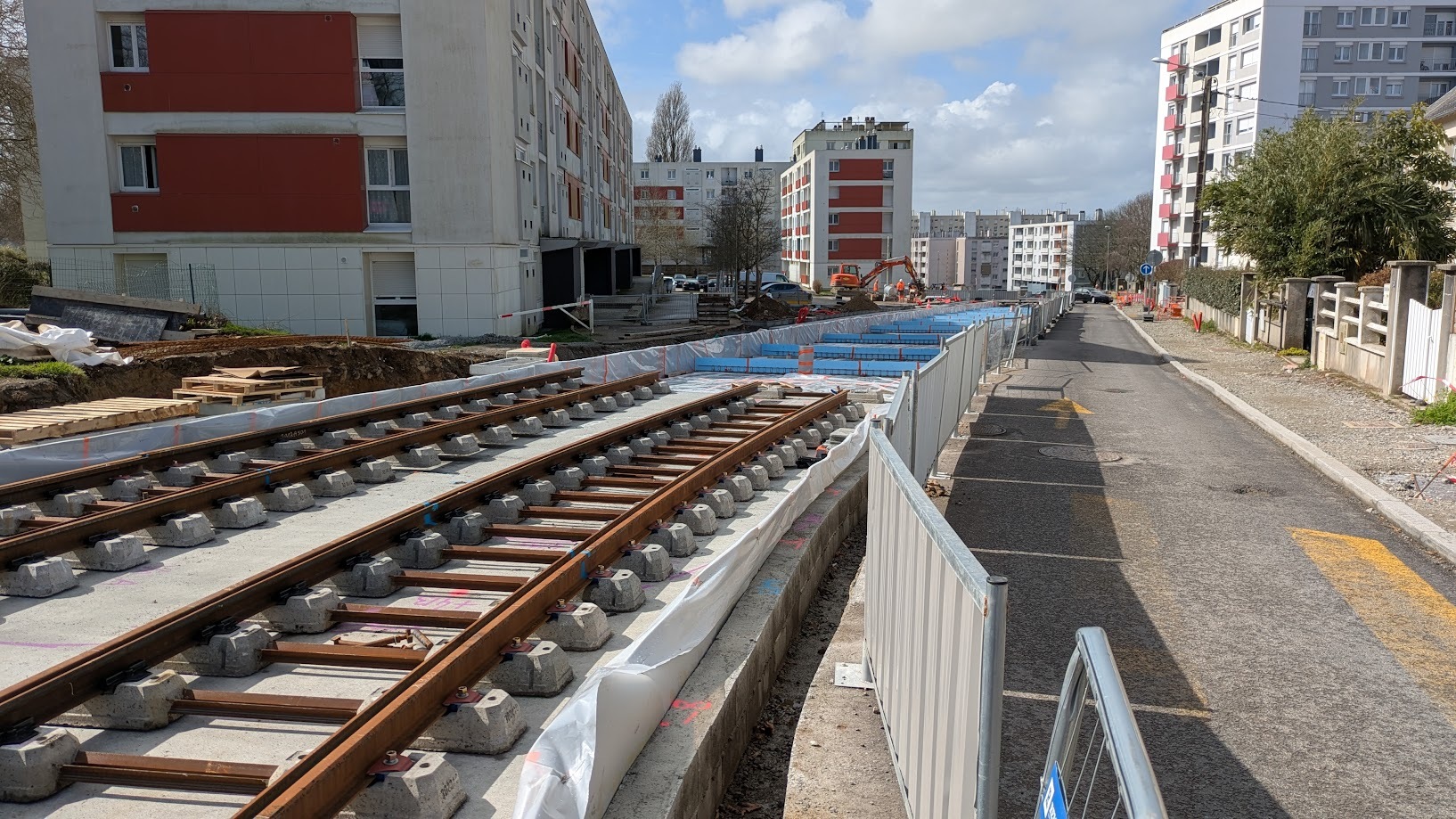

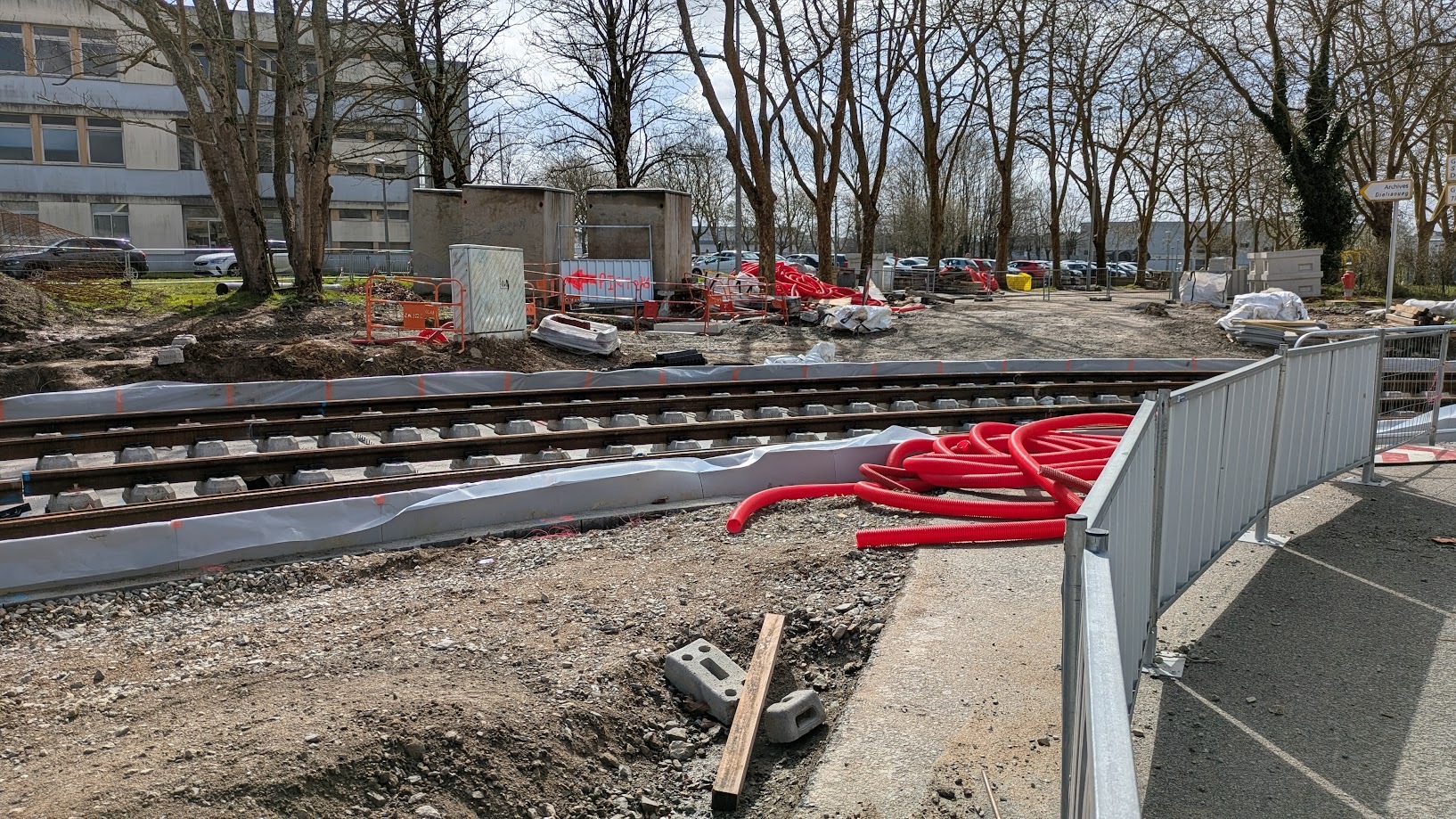

Quelques mètres de voie de tram supplémentaires pour réaliser le passage à niveau
Les rails et traverses sont juste placés mais non réglés

https://zupimages.net/up/25/12/nkxt.jpg

https://zupimages.net/up/25/12/1e0k.jpg

21-03-2025 22:14
C
Chris38
Grande Arche
C
Date d'inscription: 12-03-2024
Hors ligne

Pont Schumann bis

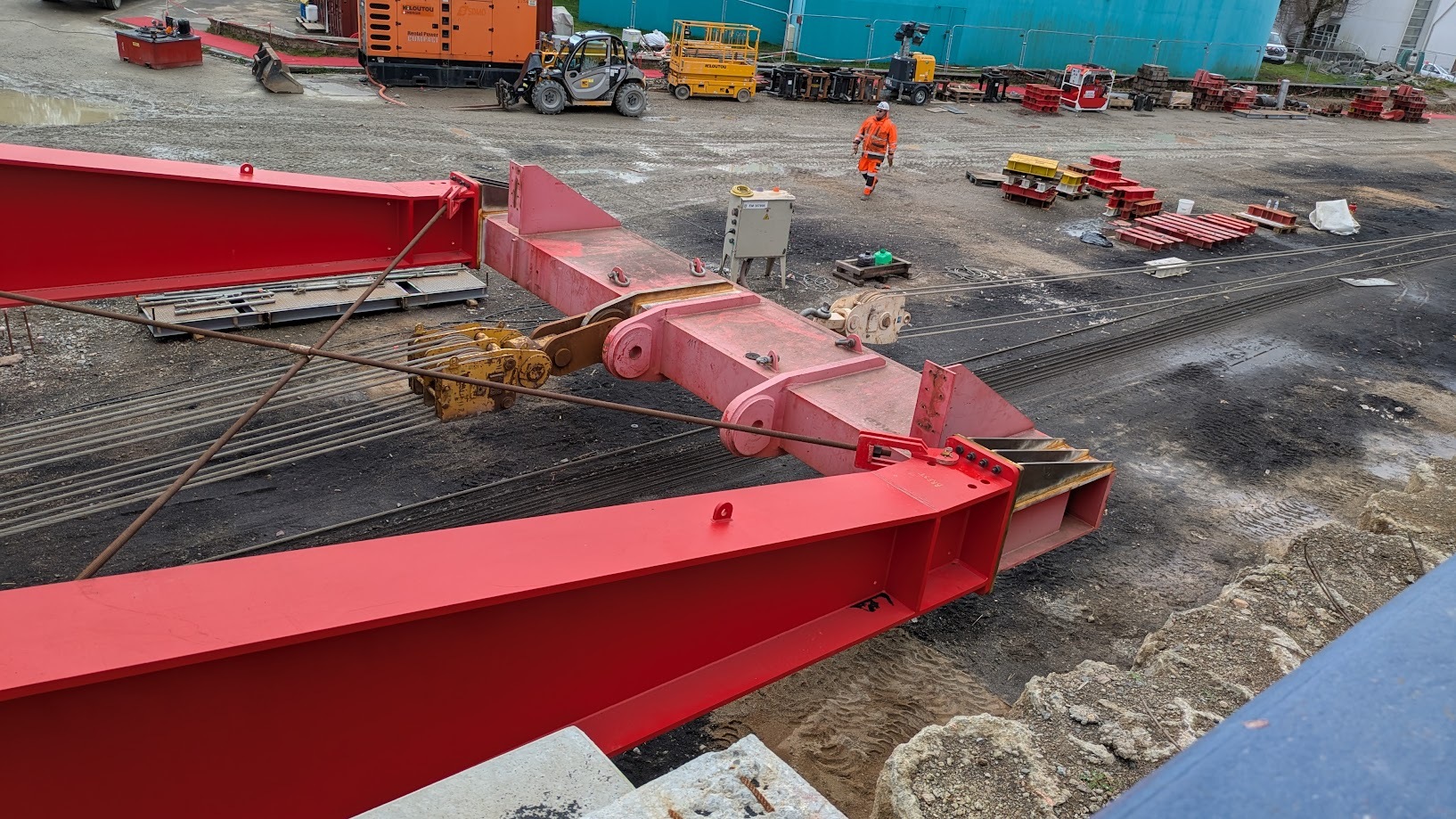

Détail du système de lançage du tablier du pont

https://zupimages.net/up/25/12/olur.jpg

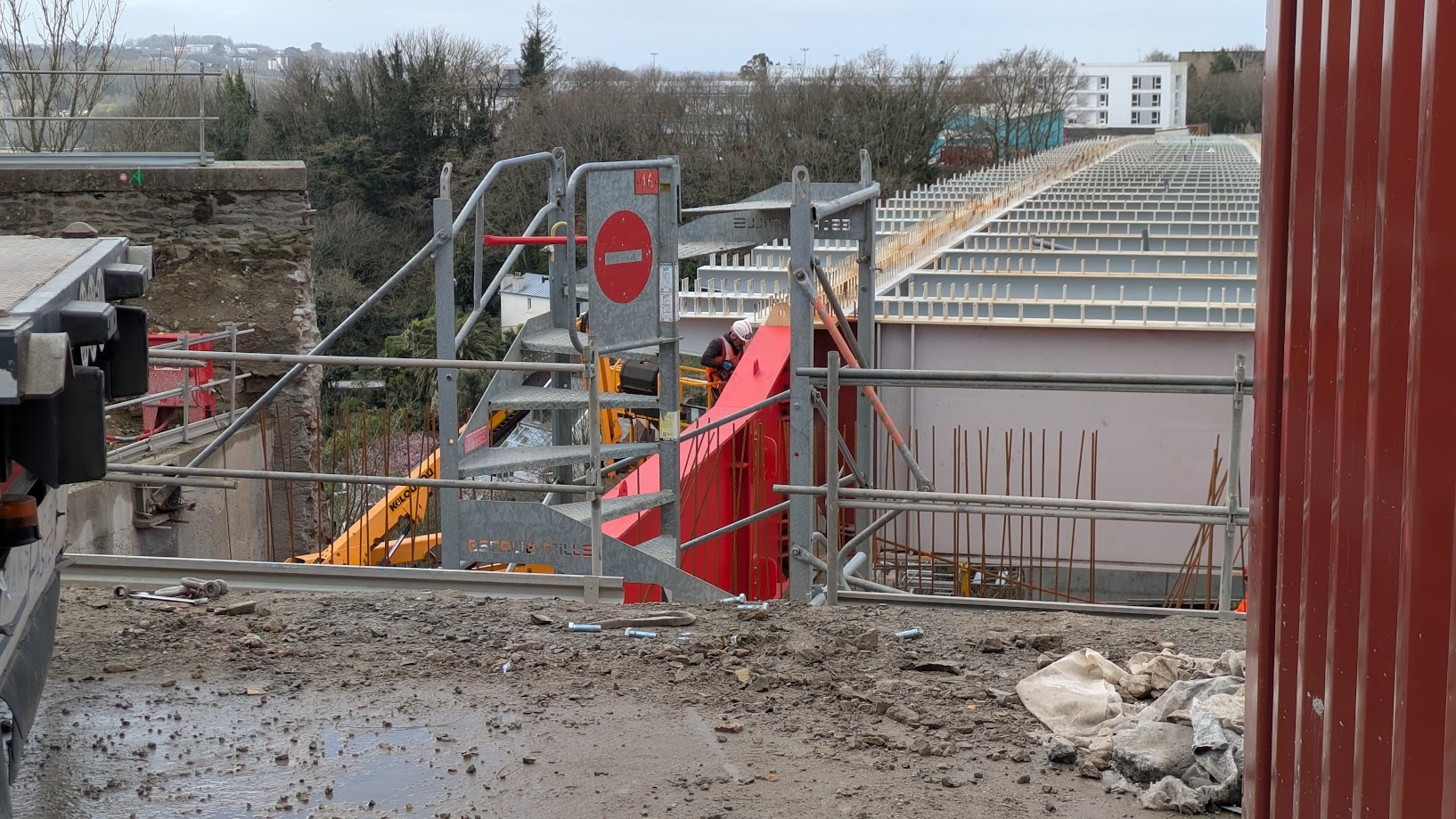

Démontage d'un des derniers éléments de l'avant-bec

https://zupimages.net/up/25/12/z0do.jpg

https://zupimages.net/up/25/12/0ghd.jpg

Une fois en place, le pont du tram se confondra avec le pont Schumann

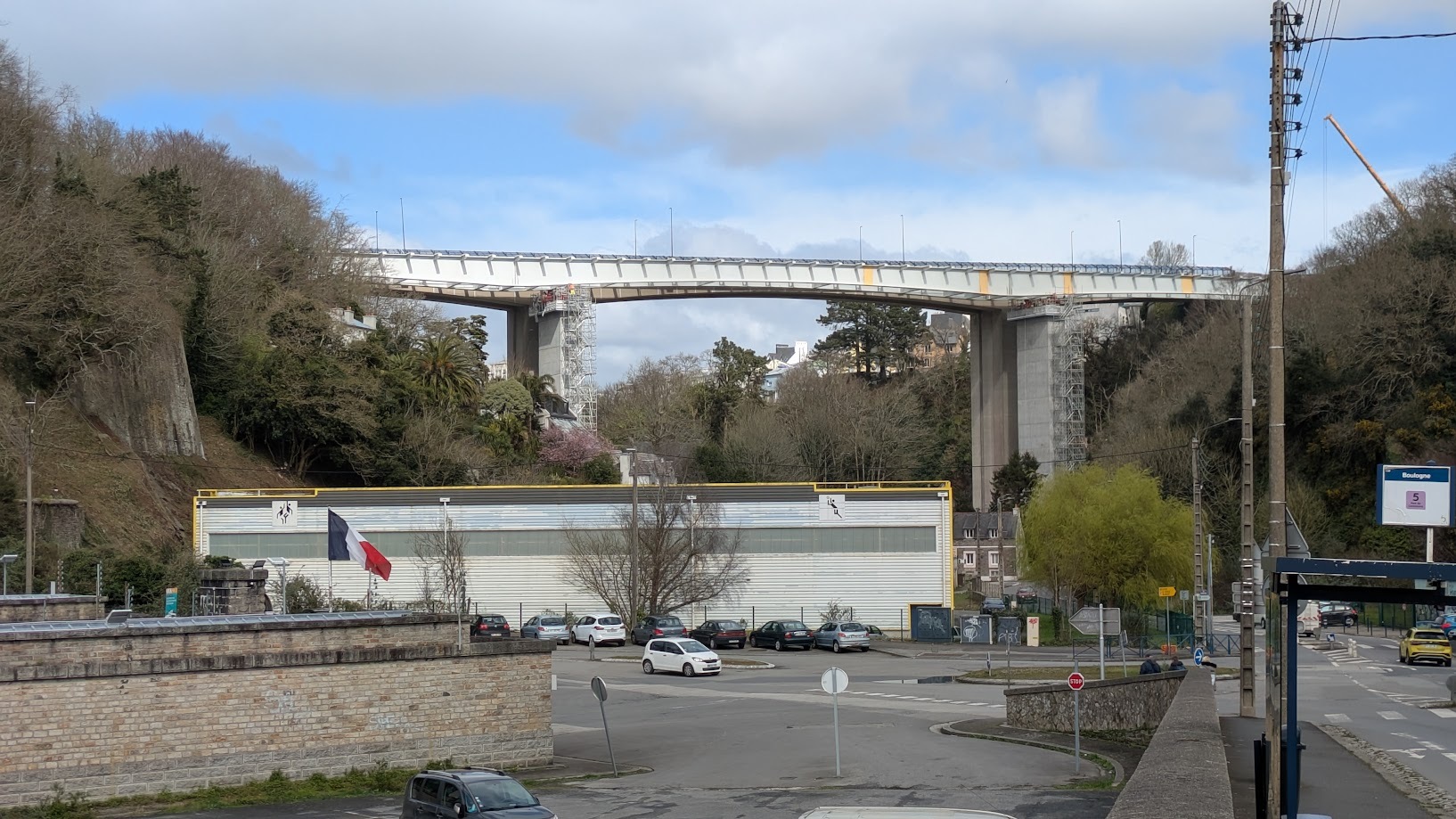

https://zupimages.net/up/25/12/qeaq.jpg

21-03-2025 22:33
B
brestois
The Link
B
Date d'inscription: 27-09-2019
Hors ligne

Je m'interroge toujours de: pourquoi les peintures n'ont pas été faites sur les soudures du premier tronçon, à contrario du deuxième tronçon de la travée? Pourquoi faire simple quand on peut faire compliqué F9
Il était moins périlleux et techniquement mieux de les appliquer quand la travée était au sol en fin d'année dernière. A11

22-03-2025 11:47
D
Dark Nark
Tour Total
D
Date d'inscription: 10-02-2020
Hors ligne

Le tablier va être descendu à sa position définitive d'ici le 8 avril avec 6 opérations successives prévues de nuit qui nécessitent une grue et donc la fermeture du pont Schuman.

Dernière modification par Dark Nark: 23-03-2025 11:24
24-03-2025 16:08
B
brestois
The Link
B
Date d'inscription: 27-09-2019
Hors ligne

Pont Shuman

Plusieurs jours de fermeture

https://zupimages.net/up/25/13/eoll.jpg

https://zupimages.net/up/25/13/q8zn.jpg

https://zupimages.net/up/25/13/8g3i.jpg

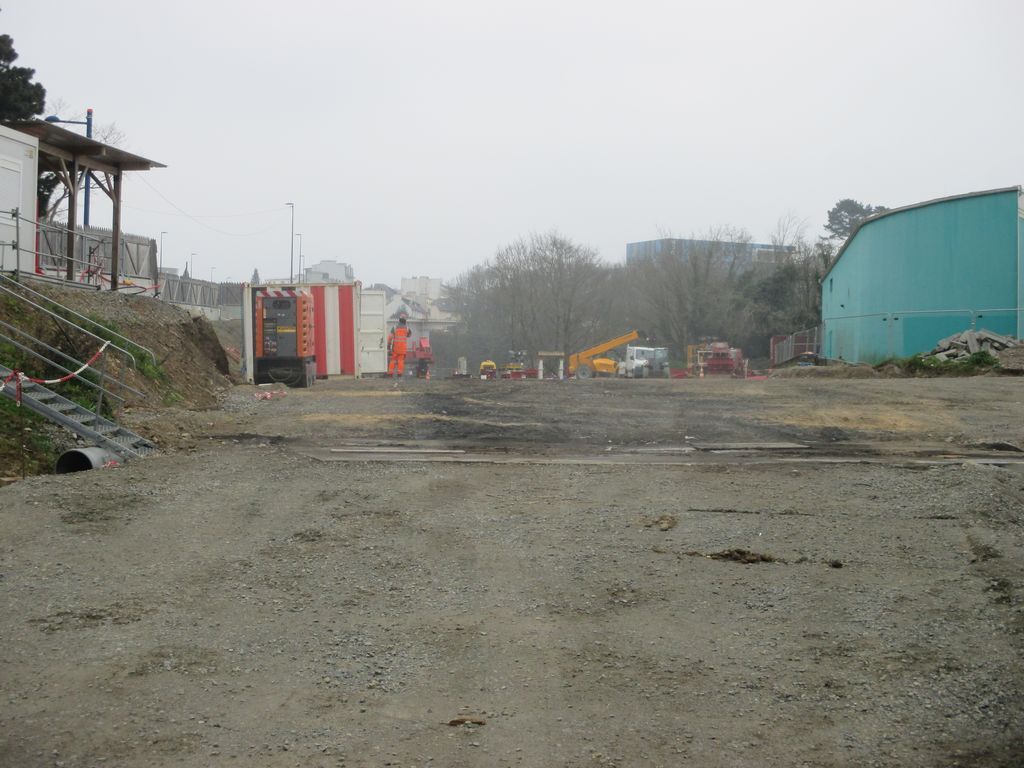

https://zupimages.net/up/25/13/or6n.jpg

https://zupimages.net/up/25/13/x3wx.jpg

24-03-2025 17:07
C
Chris38
Grande Arche
C
Date d'inscription: 12-03-2024
Hors ligne

En complément aux photos précédentes :

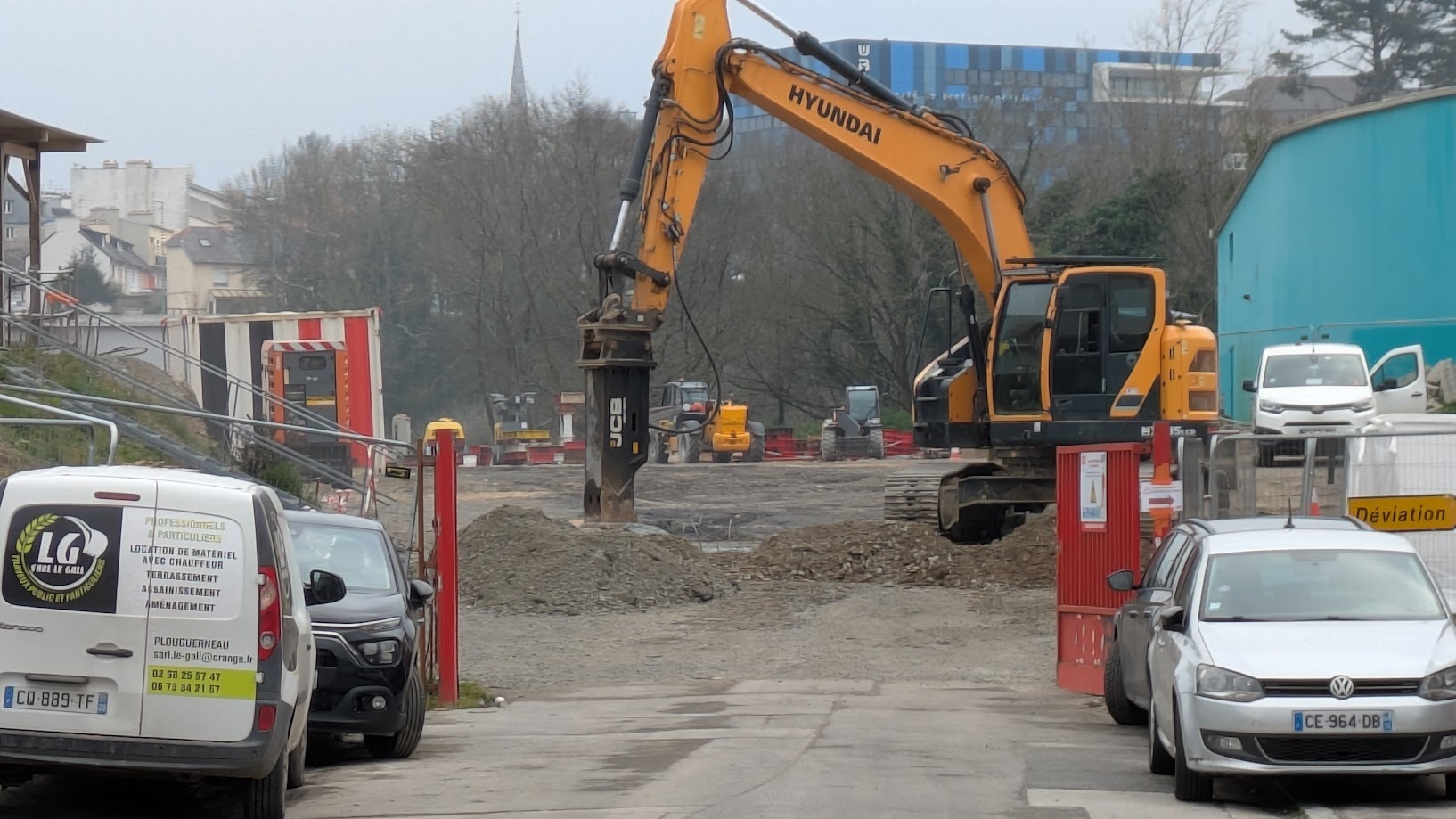

Les treuils sont partis sur un autre chantier ; démolition des massifs en béton d'ancrage des treuils

https://zupimages.net/up/25/13/f8fq.jpg

Les cales qui vont être retirées de nuit sur les piles et les culées qui effaceront le galbe du pont

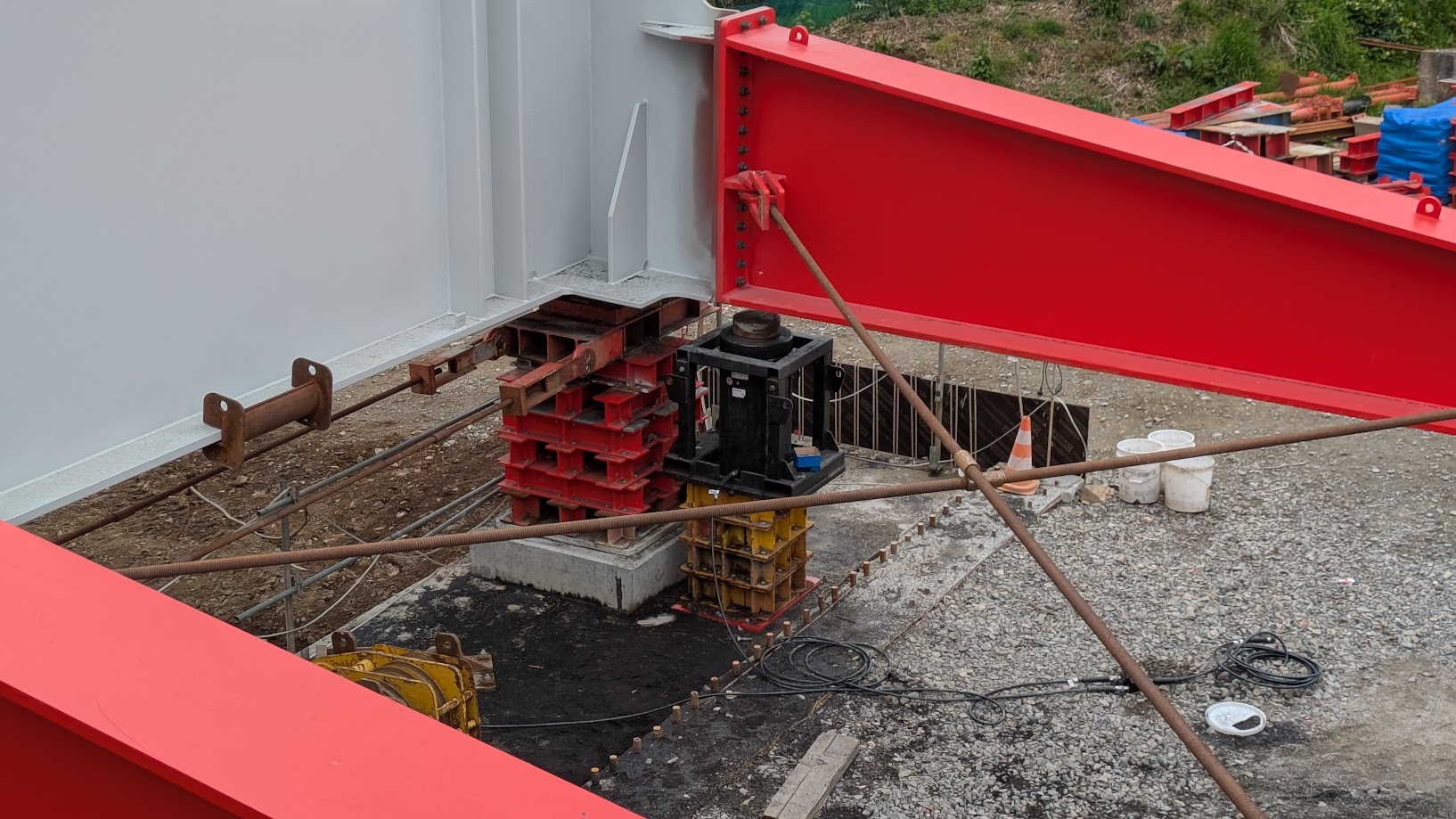

https://zupimages.net/up/25/13/4wdg.jpg

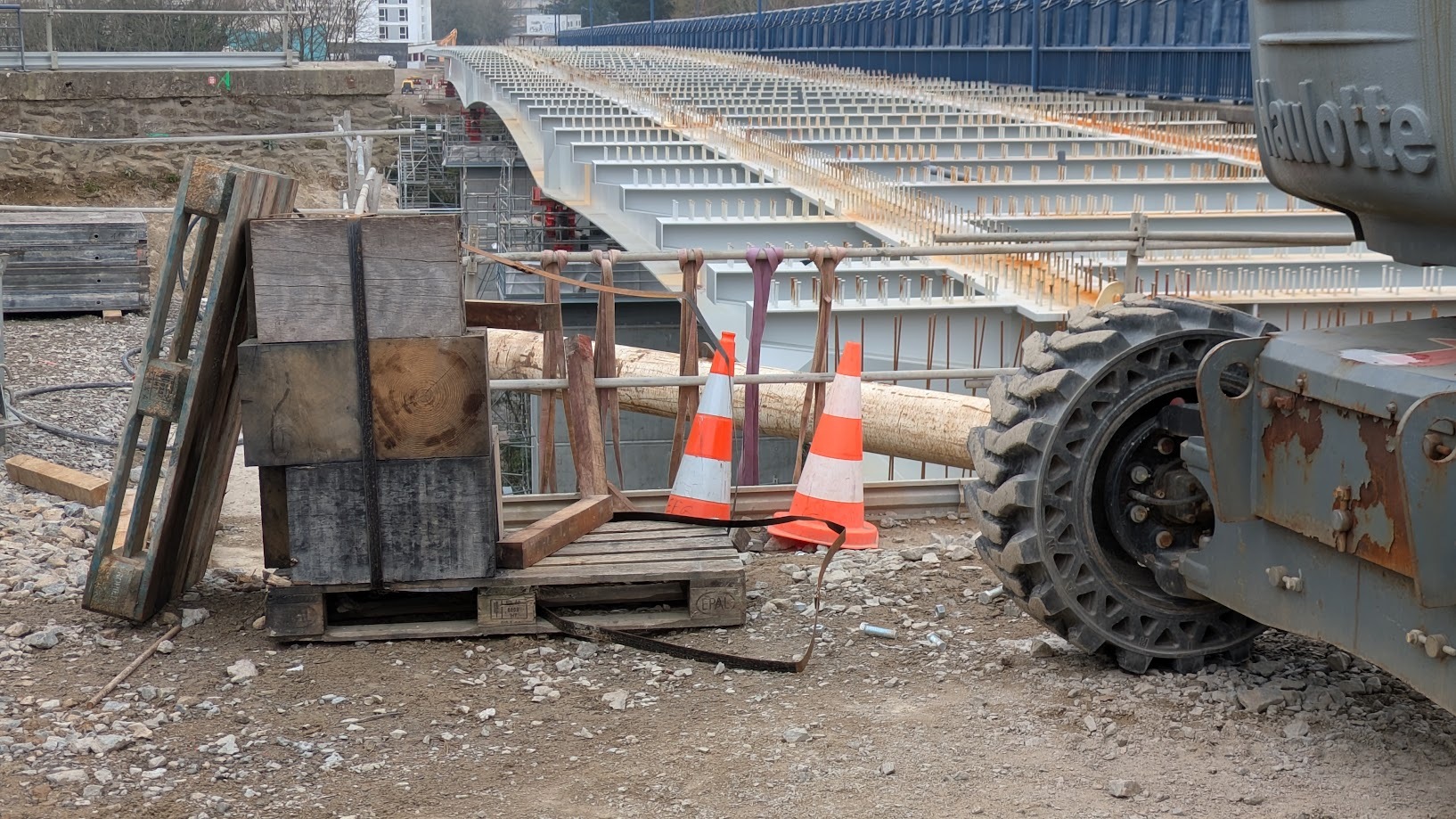

https://zupimages.net/up/25/13/grwb.jpg

25-03-2025 17:45
D
Dark Nark
Tour Total
D
Date d'inscription: 10-02-2020
Hors ligne
25-03-2025 22:23
B
brestois
The Link
B
Date d'inscription: 27-09-2019
Hors ligne

Pose des traverses et rails sur le pont de Kergoat

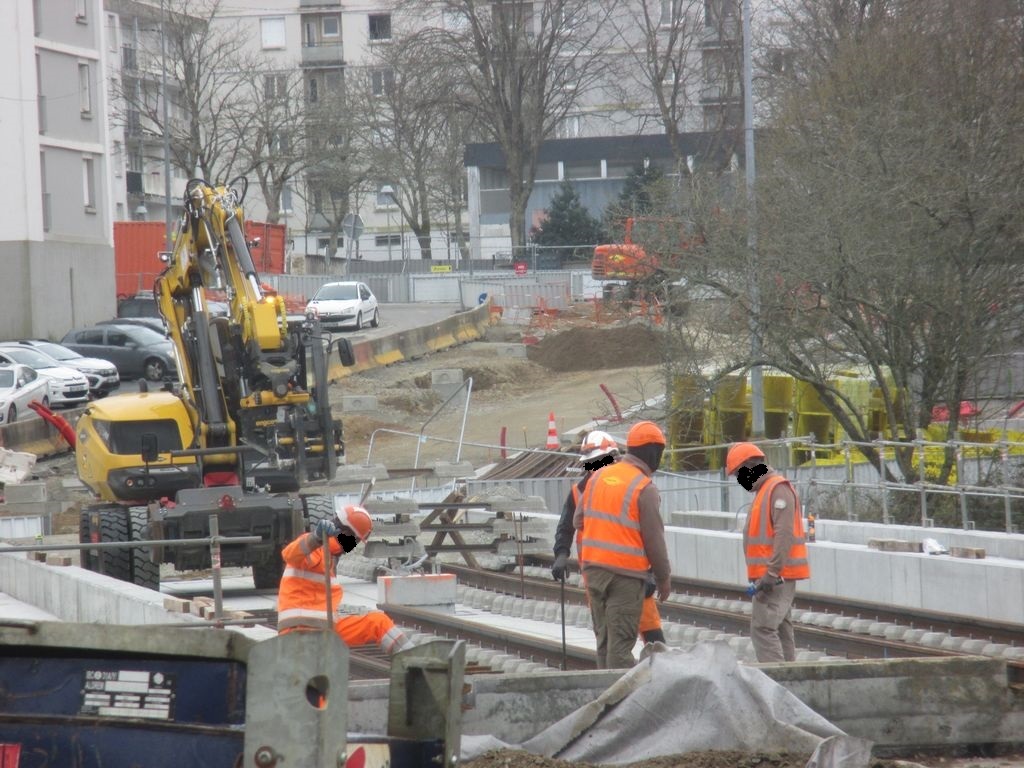

https://zupimages.net/up/25/13/g87h.jpg

Av de Tarente, pose des barres support de LAC par équipe ETF

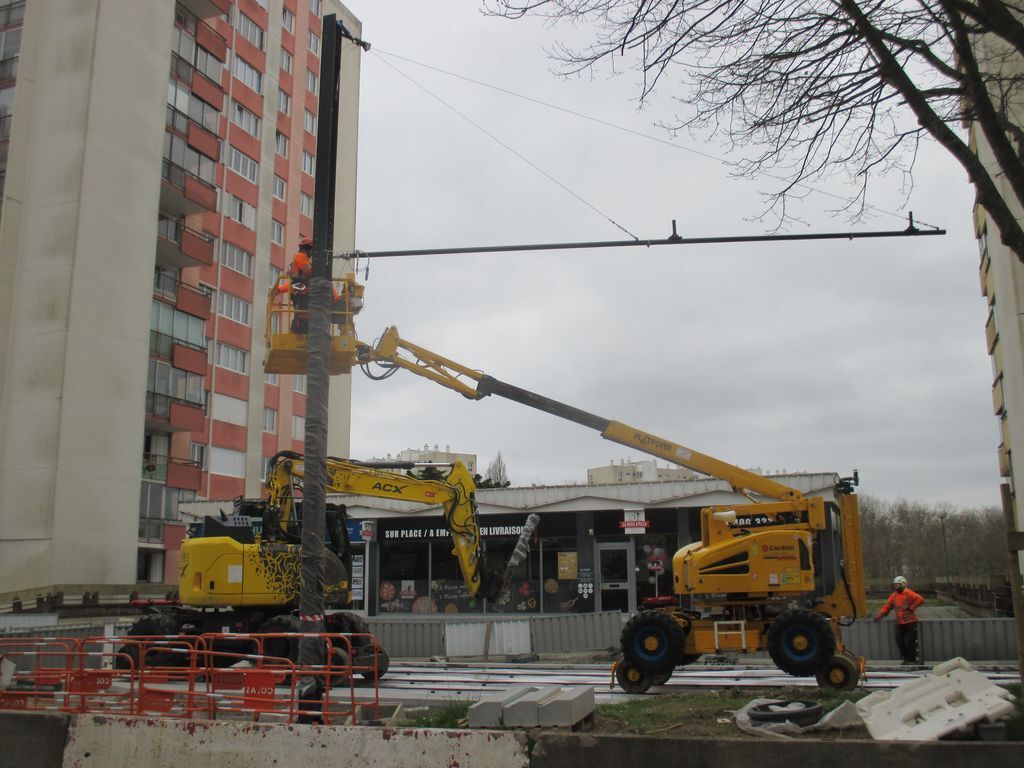

https://zupimages.net/up/25/13/xqig.jpg
https://zupimages.net/up/25/13/w8vj.jpg

Du géo textile est posé entre les rails, la terre végétale ne devrait plus tarder à être étalée.

https://zupimages.net/up/25/13/d14k.jpg

26-03-2025 18:05
C
Chris38
Grande Arche
C
Date d'inscription: 12-03-2024
Hors ligne

Terminus du tram "CHU La Cavale"

https://zupimages.net/up/25/13/dtn2.jpg

Quelques mètres de rails supplémentaires

https://zupimages.net/up/25/13/mx2m.jpg

Pont de La Villeneuve

Dessous : il se déshabille et perd donc du poids  B5

https://zupimages.net/up/25/13/x7pa.jpg

https://zupimages.net/up/25/13/ntu8.jpg

Dessus

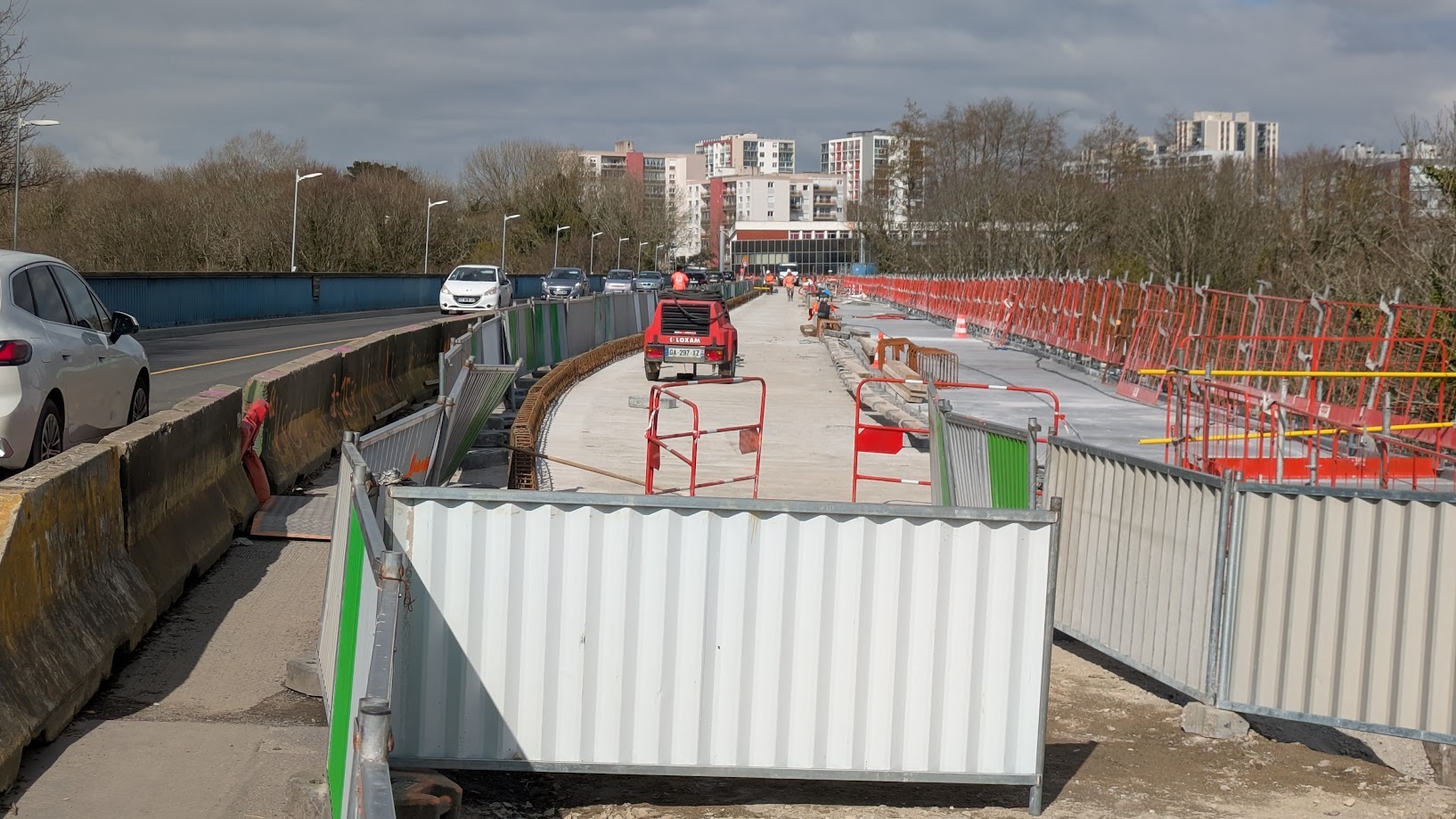

Sur la gauche un alignement de ferraillage d'une bordure

https://zupimages.net/up/25/13/odz2.jpg

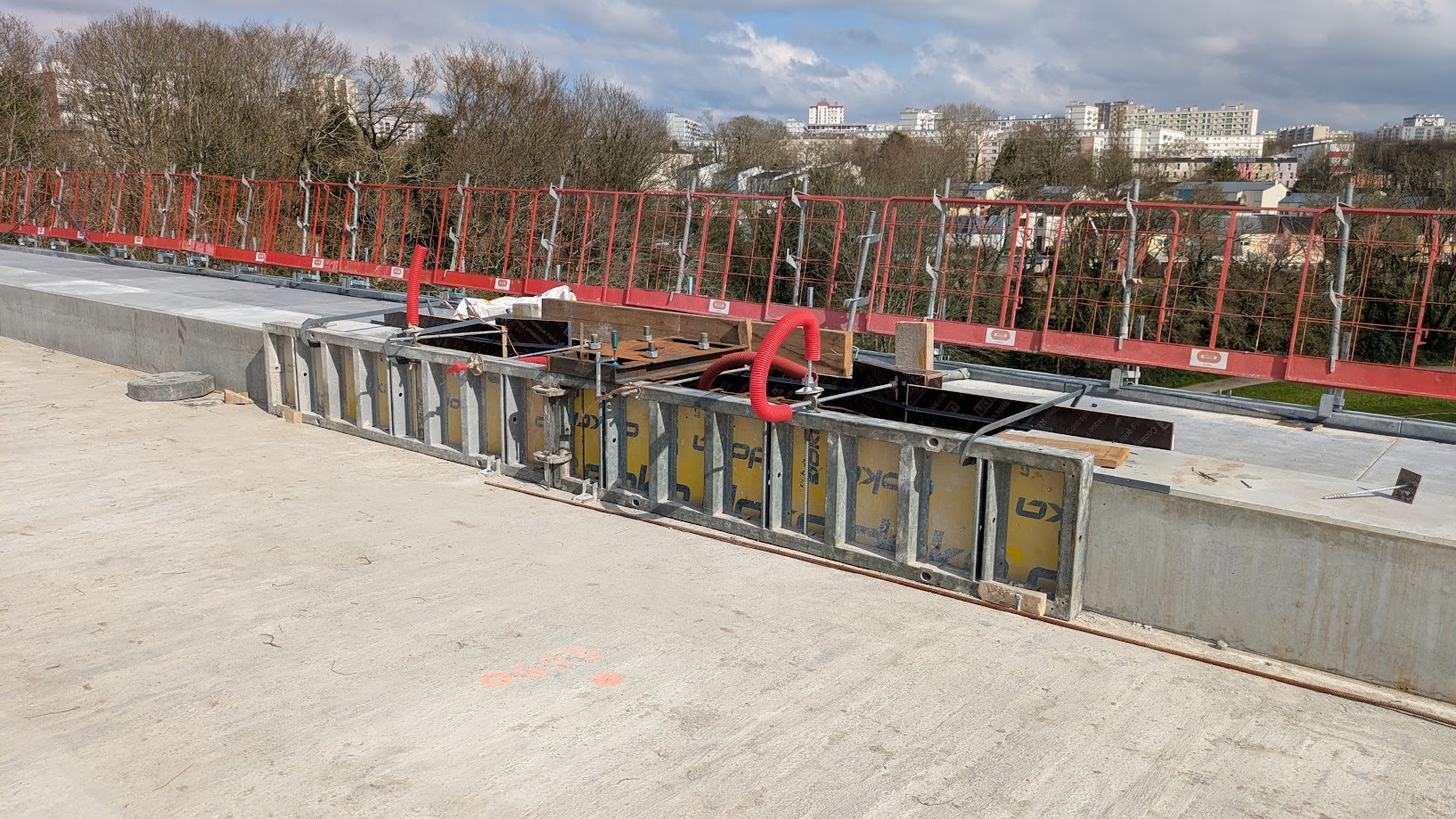

Implantation d'une fixation de mat support de LAC

https://zupimages.net/up/25/13/4e9c.jpg

Coulage du passage à niveau rue de Fougères détruit il y a quelques jours

https://zupimages.net/up/25/13/oa2s.jpg

Dernière modification par Chris38: 26-03-2025 18:08
26-03-2025 18:09
B
brestois
The Link
B
Date d'inscription: 27-09-2019
Hors ligne

Terminus CHUR.

https://zupimages.net/up/25/13/uvv0.jpg

La pose des traverses et rails n'est pas réalisée d'un seul tenant sur la plateforme

https://zupimages.net/up/25/13/zdzw.jpg
https://zupimages.net/up/25/13/fz3e.jpg

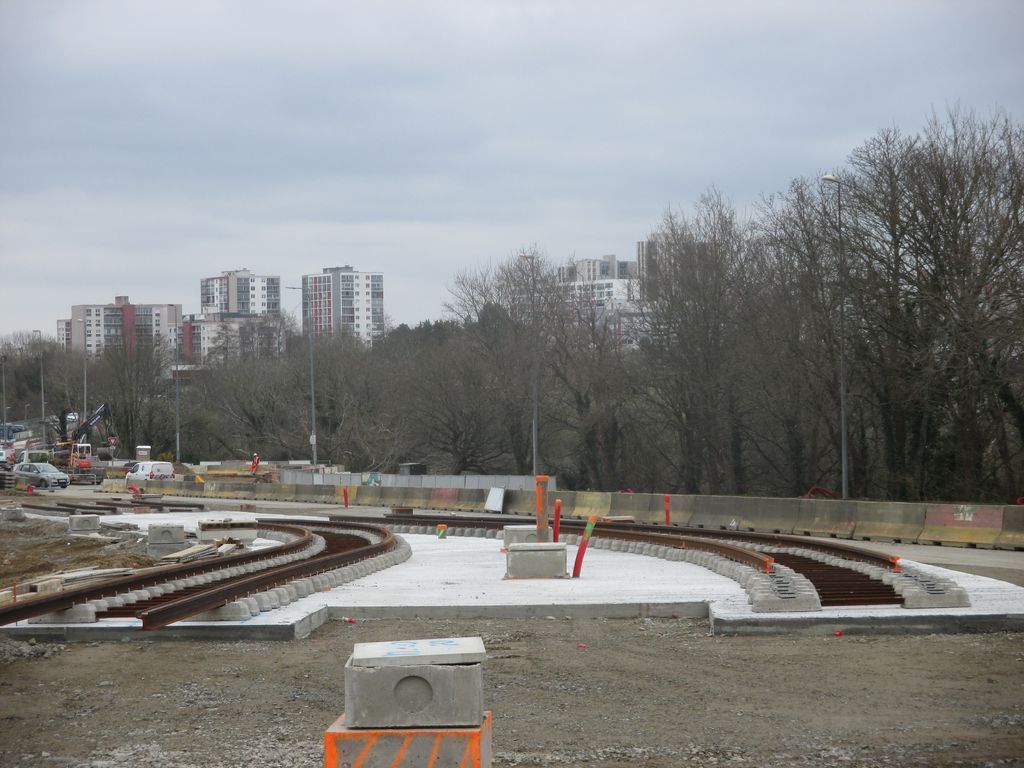

à l'approche du terminus les 2 voies se séparent

https://zupimages.net/up/25/13/haaj.jpg

Le talus ou doit être installé le mystérieux "escalier mécanique" a été débroussaillé

https://zupimages.net/up/25/13/4vy3.jpg

26-03-2025 22:17
C
Chris38
Grande Arche
C
Date d'inscription: 12-03-2024
Hors ligne

brestois a écrit:

Terminus CHUR.

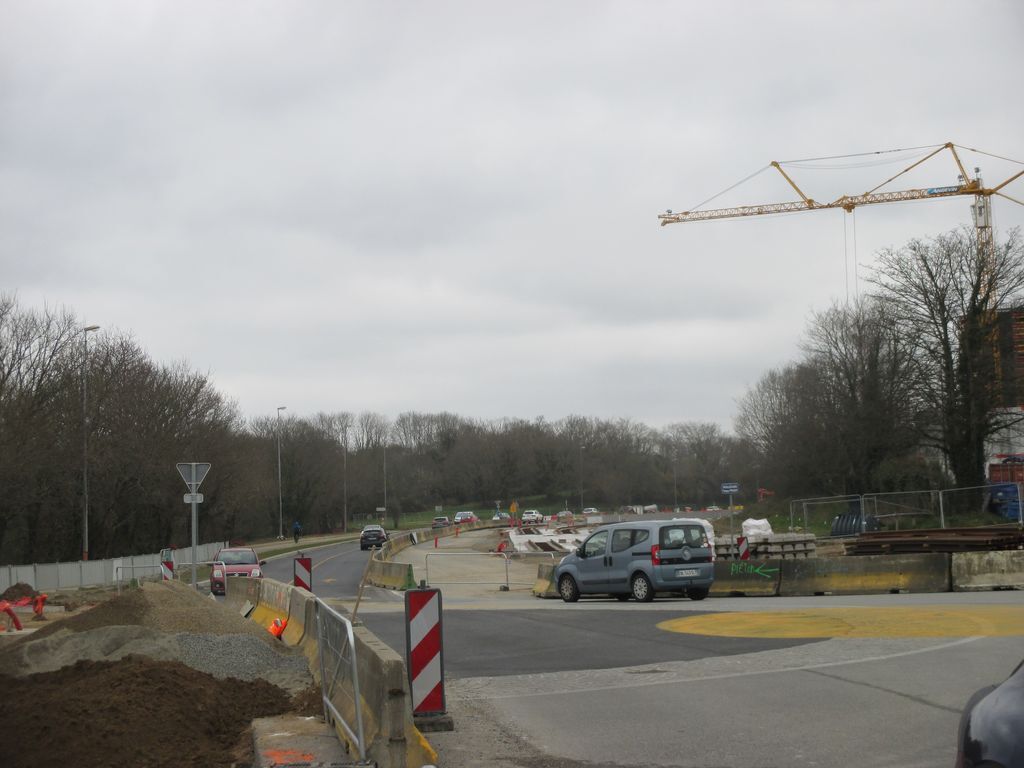

La pose des traverses et rails n'est pas réalisée d'un seul tenant sur la plateforme

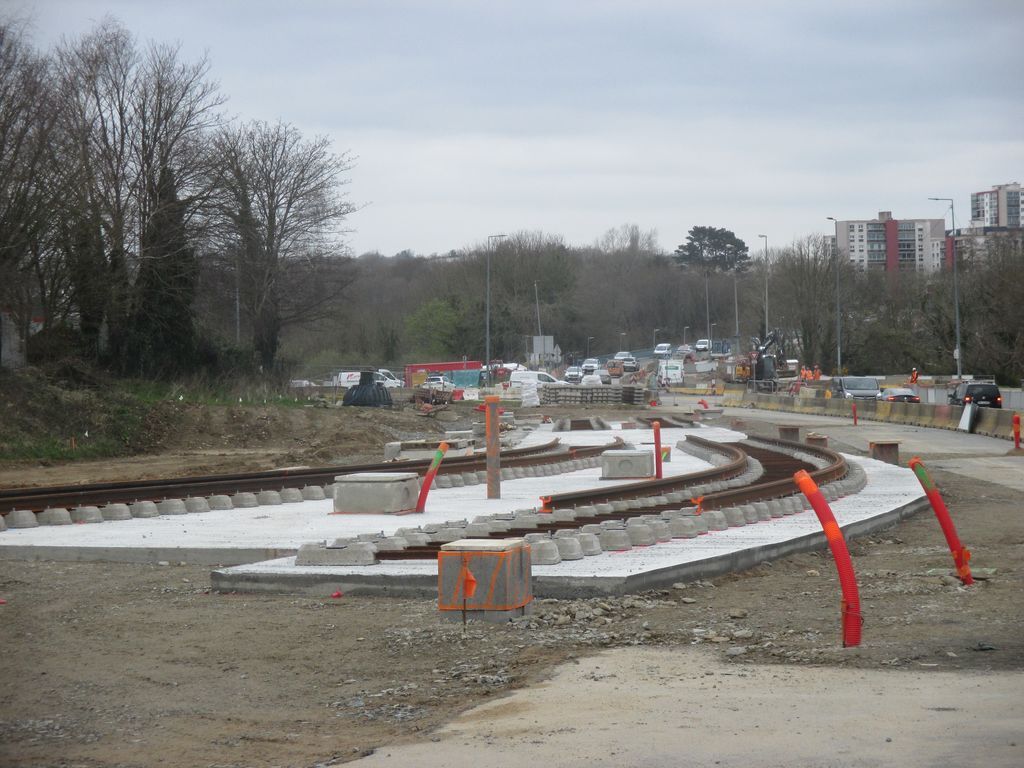

https://zupimages.net/up/25/13/zdzw.jpg
https://zupimages.net/up/25/13/fz3e.jpg

C'est l'emplacement d'appareils de voie comme au terminus "Gares"

27-03-2025 09:11
B
brestois
The Link
B
Date d'inscription: 27-09-2019
Hors ligne

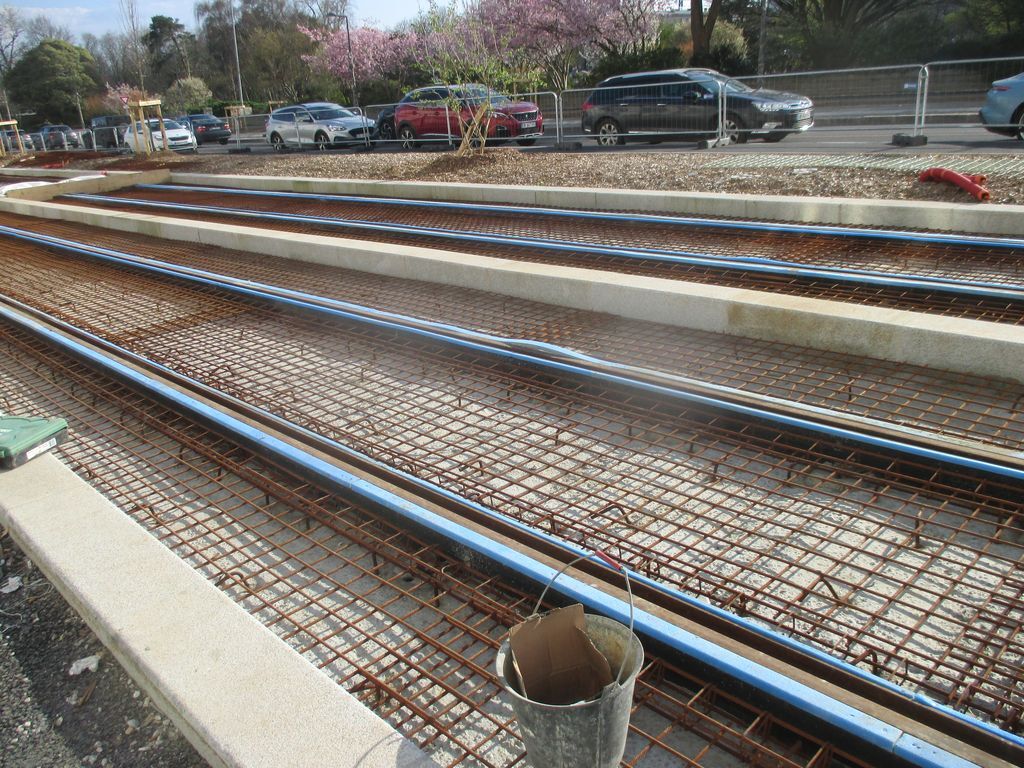

En principe ce matin pose de la couche de revêtement béton sur la voie mixte tram/BHNS Av Clémenceau entre Collet et l'hôtel "ABALYS" les préparatifs étaient en cours hier.

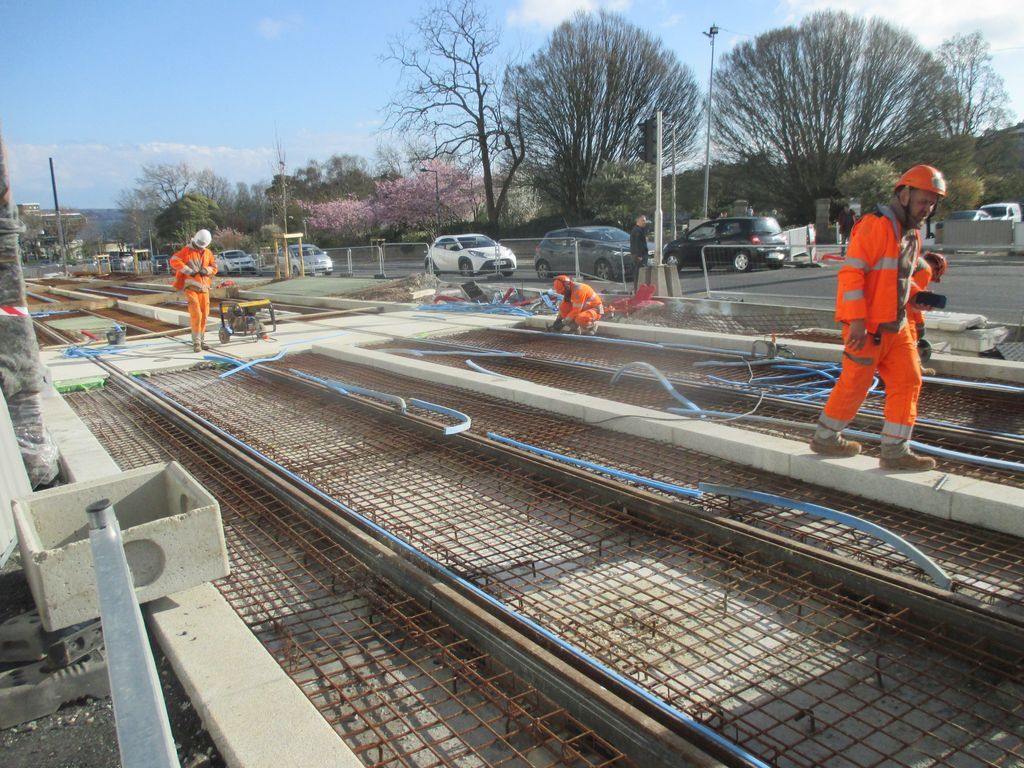

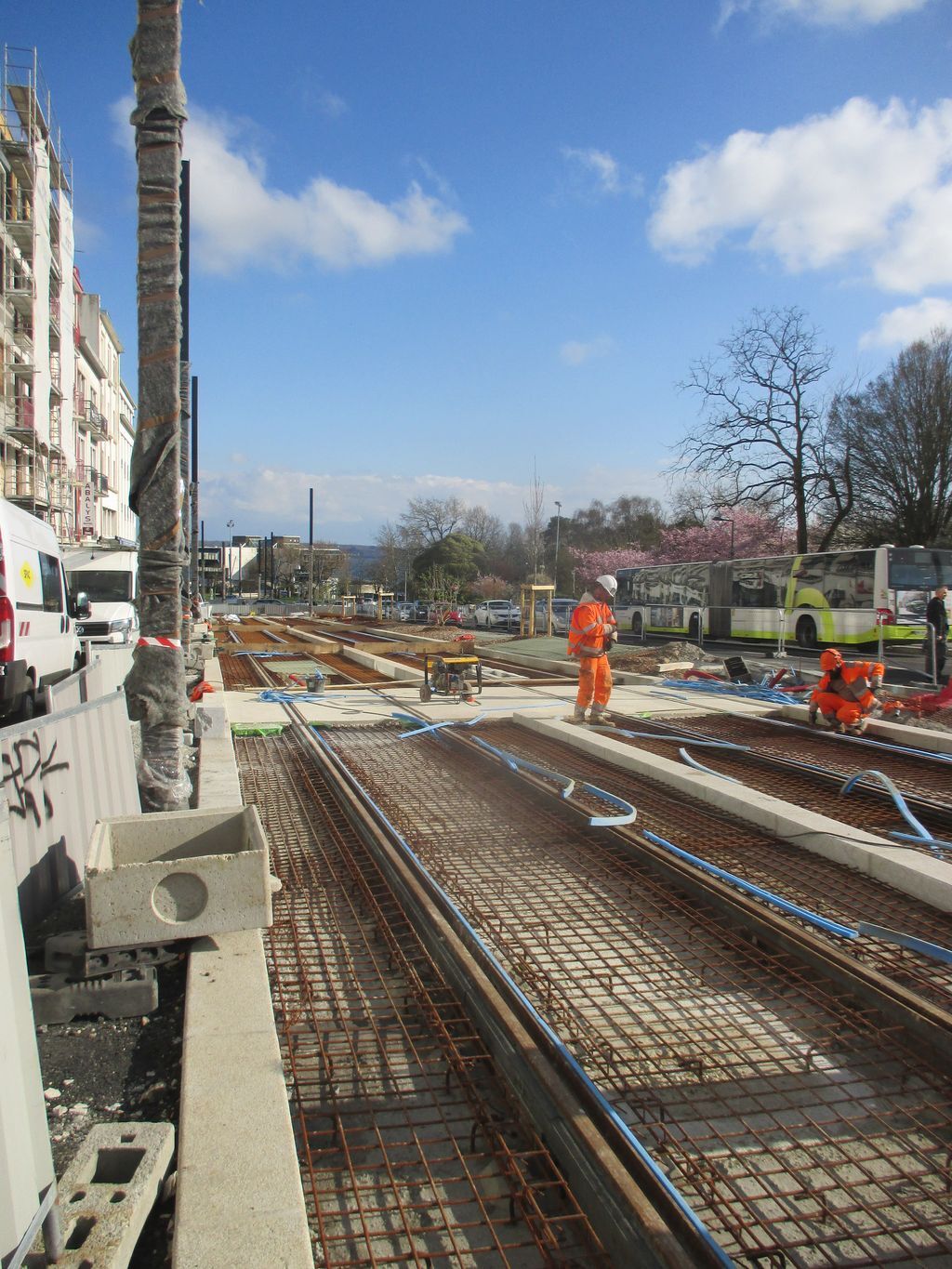

https://zupimages.net/up/25/13/4t85.jpg

https://zupimages.net/up/25/13/mzs1.jpg

https://zupimages.net/up/25/13/3f0k.jpg

https://zupimages.net/up/25/13/dw2n.jpg

27-03-2025 11:59
B
brestois
The Link
B
Date d'inscription: 27-09-2019
Hors ligne

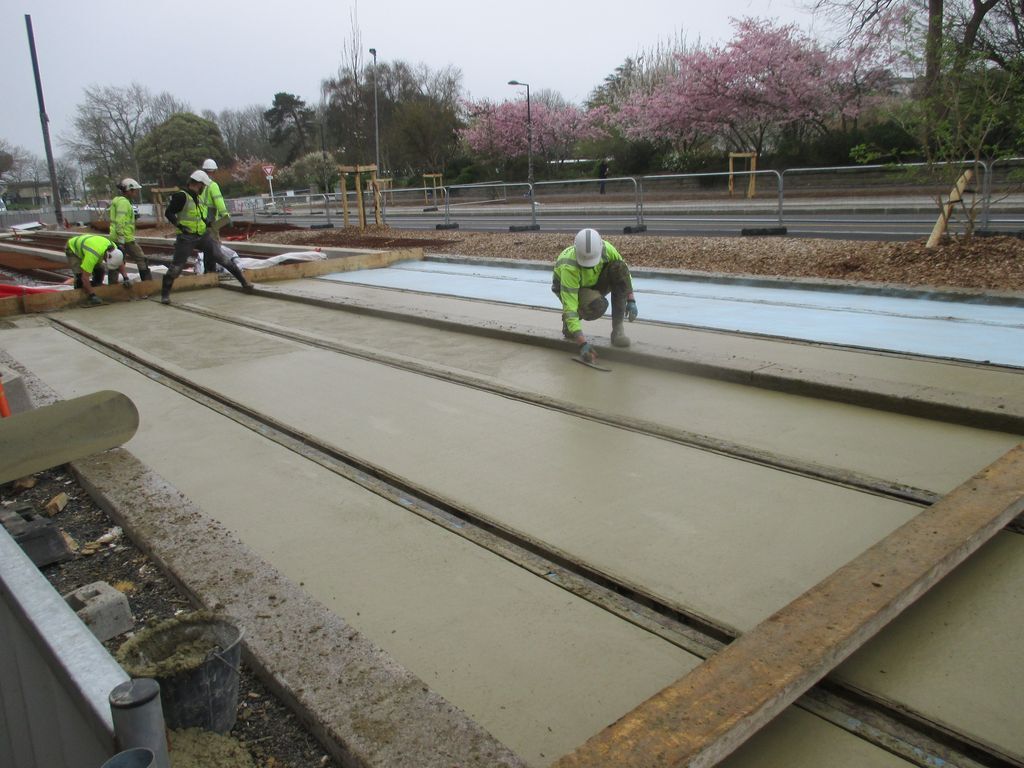

Comme prévu, entreprise Jo Simon de Ploudaniel à l'œuvre. Ce béton est fourni par le groupe Quéguiner, celui des plateformes tram et BHNS, par Brest Béton Service, celui des ponts par le groupe Tanguy Matériaux....

https://zupimages.net/up/25/13/8qrn.jpg

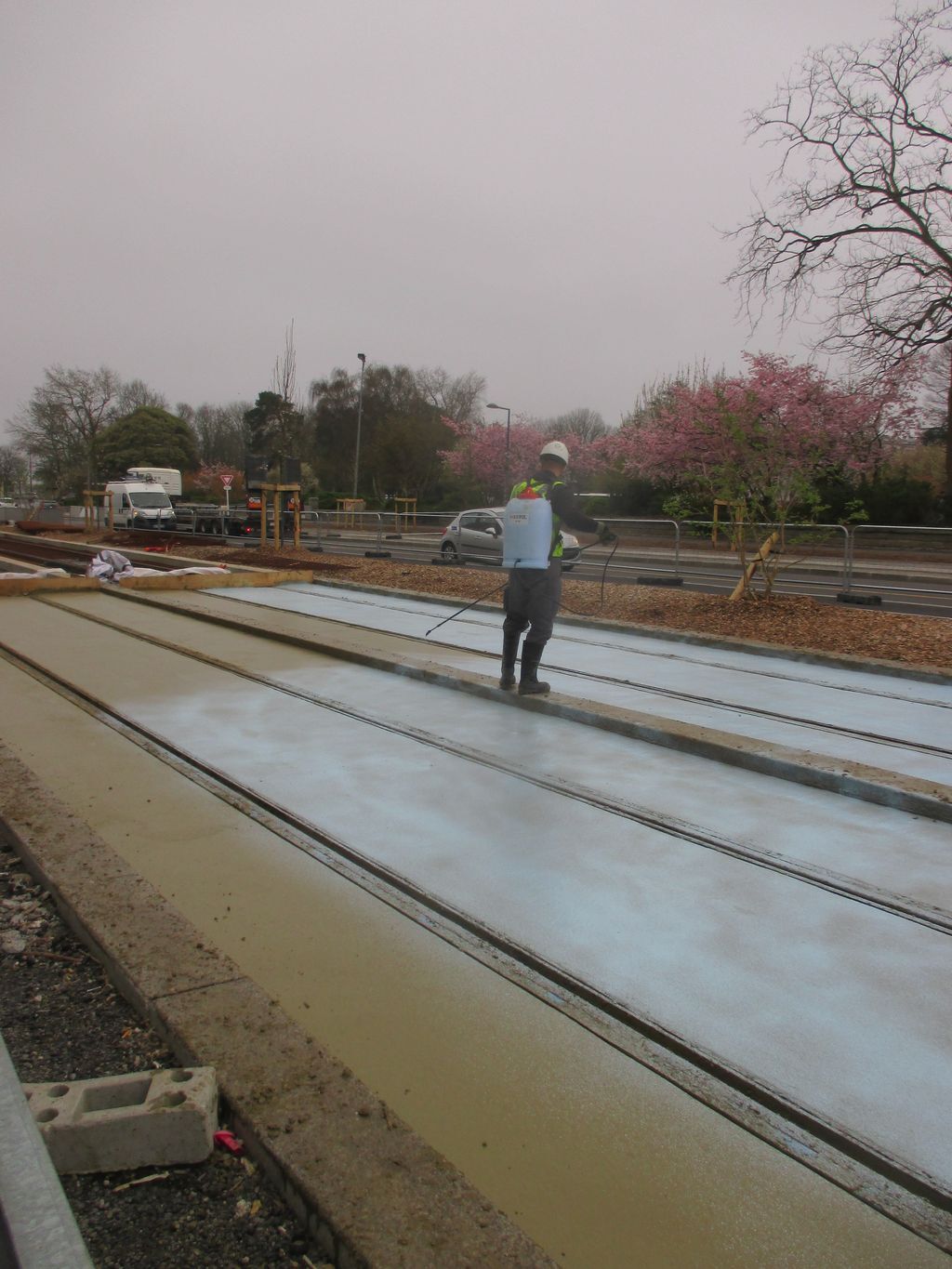

https://zupimages.net/up/25/13/mkie.jpg

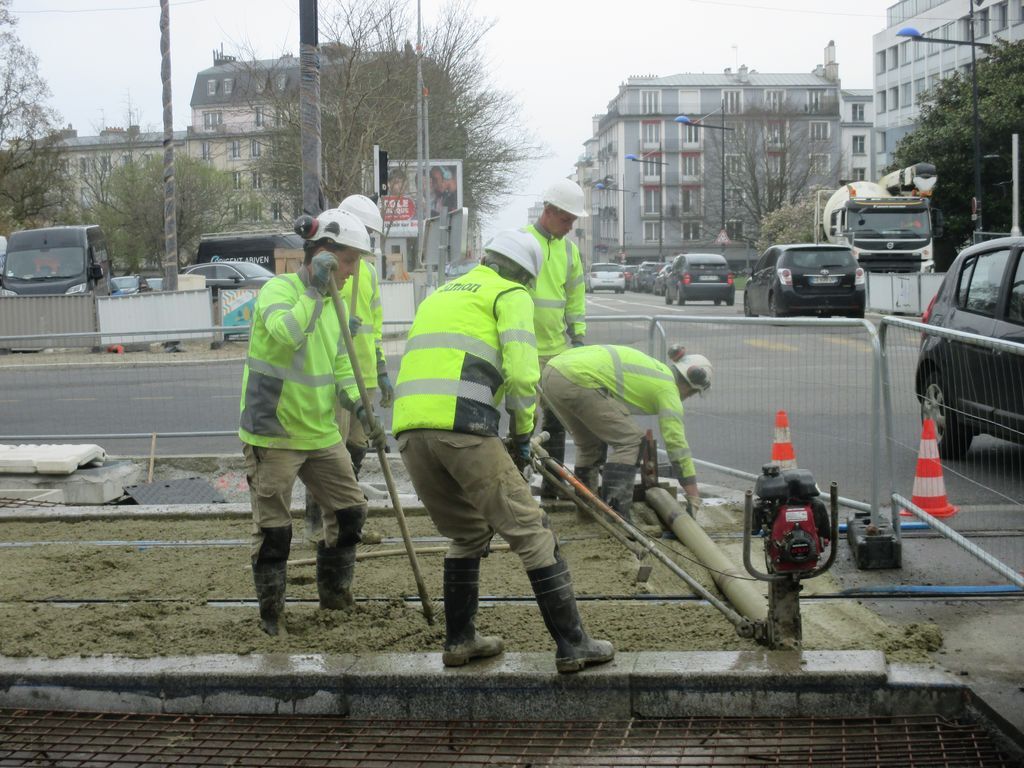

https://zupimages.net/up/25/13/6k35.jpg

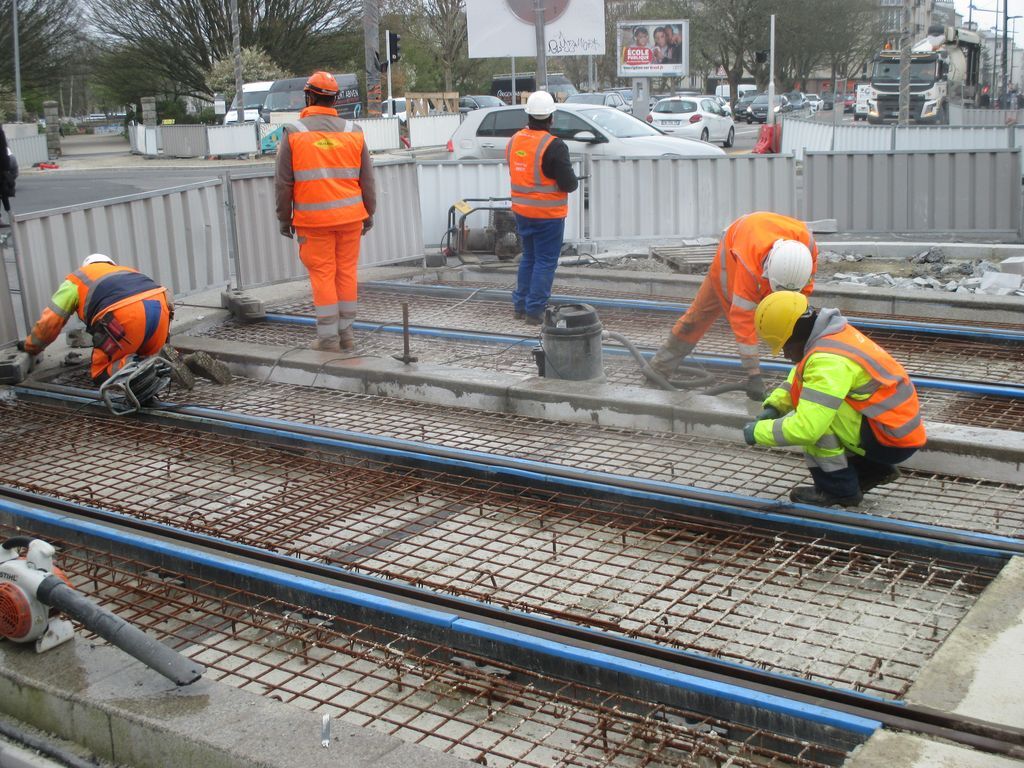

Colas prépare une nouvelle section devant "les Voyageurs". Curieux cette non continuité d'application sur une portion entière de voies mixtes. F9

https://zupimages.net/up/25/13/cc36.jpg
