Centre de maintenance Charles Ginésy

© Brochet, Lajus, Pueyo / In Situ
Identifiant PSS #48433
Nom Centre de maintenance Charles Ginésy
Noms alternatifs Centre de maintenance des lignes 2 et 3 du tramway
Adresse(s)
  • traverse de la Digue des Français
Statut

Construit

Construction 2018
Fonction(s) Transports, Parking public
Style architectural Architecture contemporaine

Données techniques

Niveaux R+6
Hauteur totale

27,40 m

Hauteur du toit

25,00 m

Surface de plancher 9 394 m²
Surface du terrain 36 870 m²

Liens associés

Discussion sur le forum Nice Métropole - Transports en commun

À propos de cette fiche

Ajoutée par monmix le 02/07/2014
Dernière mise à jour par monmix le 30/06/2018
Maître(s) d'ouvrage
  • Métropole Nice Côte d'Azur

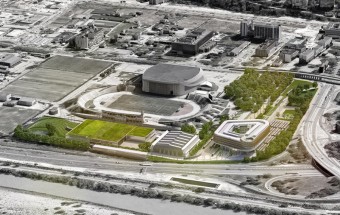

Ce centre de maintenance est commun aux lignes 2 et 3 du tramway niçois. Implanté entre la traverse de la Digue des Français, l'autoroute A8 et le Parc des Sports Charles Ehrmann, l'ensemble se compose :

- d'une halle de remisage pouvant accueillir une cinquantaine de rames ;
- d'un atelier de maintenance ;
- d'une station de lavage ;
- d'un poste de commande centralisé.

Le projet comprend également un parking-relais en R+6 offrant 630 places de stationnement1.


Sa construction s'est accompagnée d'une refonte de la voirie et des espaces publics voisins, en particulier l'accès routier et piéton au CADAM voisin (Centre Administratif Départemental des Alpes-Maritimes).

Le concours de maîtrise d'œuvre a été lancé par la Métropole le 1er juillet 2014 ; quatre groupements ont été retenus début septembre puis le lauréat désigné le 1er décembre. Mais ce n'est que le 9 février 2015 que le projet lauréat fut officiellement dévoilé : le choix de la Métropole s'est ainsi porté sur les architectes bordelais Brochet, Lajus, Pueyo (mandataires) associés à l'agence niçoise In Situ (Michel Benaïm), aux paysagistes du cabinet LS2 (Bordeaux) et au bureau d'études Ingerop (Nice)2.

Fin 2017, le centre de maintenance a été baptisé en l'honneur de Charles Ginésy, Maire de Péone-Valberg entre 1959 et 2001, Conseiller général puis Sénateur des Alpes-Maritimes, et Président du Conseil général de 1990 à 2003, décédé le 30 décembre 2012.


Coût travaux prévisionnel : 26,5 M€ H.T. (hors équipements spécifiques tramway)


Dates clés

- Dépôt du PC : 5 novembre 2015
- Démarrage des travaux : 4e trimestre 2016
- Pose des premiers rails : mi-2017
- Accueil de la première rame de tramway : 9 février 2018
- Mise en service complète de l’atelier de maintenance : avril/mai 2018
- Inauguration du parking-relais : 30 juin 2018 (pour la mise en service partielle du T2 entre le CADAM et Magnan)
- Ouverture au public du parking-relais : 1er juillet 2018


Principaux intervenants

- Gros-œuvre / Clos couvert : Triverio Construction / Ghini / Chiri / Briand / Cappellini / Botte Fondations / MCCF
- CVC / Plomberie / RIA : Eiffage Énergie
- VRD : Colas Midi-Méditerranée / SNAF / NTPM
- Espaces verts : Méditerranée Environnement / CGME / Société Provençale de Payasage



Notes et références

  1. Plus de détails dans ces deux articles :
    - Metro, 09/02/2015 : Le futur tram aura son quartier général à l’ouest de Nice
    - WebTimeMedias, 09/02/2015 : Métropole : la Caisse des Dépôts prête 250 M€ au tramway
    - Le Moniteur, 11/02/2015 : Un nouveau centre de maintenance pour le tramway niçois

  2. Les trois autres équipes finalistes étaient :
    - Marc Mimram (mandataire) avec Mimram Ingénierie, Quadriplus et Parco Rossi ;
    - Jacques Ferrier Architectures (mandataire) avec Beterem et D’ici Là ;
    - Ferrand-Sigal (mandataire) avec BBG, Horizons, Technip TPS, Etamine Amoros Goeffray et Ingeco.
    Leurs projets respectifs sont visibles sur ce fichier PDF.

Centre de maintenanc…
© Brochet, Lajus, Pueyo / In Situ
Centre de maintenanc…
© Brochet, Lajus, Pueyo / In Situ

Pied de page du site

Copyright © 2006-2024 PSS
Mentions légalesÀ propos de PSSContact
